Raport z postępu prac 6.07. – 13.07.2020
Dodano: 294 tygodnie temu
Intensywne roboty toczą się przy powstającej komorze startowej dla maszyny TBM - Tunel Boring Machine. Maszyna aktualnie jest przygotowywana do transportu z Chin, będzie składana i wystartuje do wiercenia w specjalnie do tego celu zbudowanej komorze.

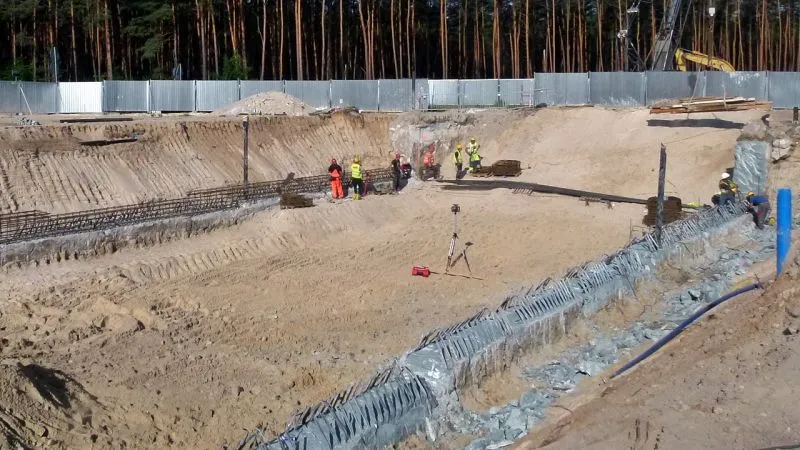

Kontynuowane jest tu zbrojenie, deskowanie i betonowanie wieńca ścian szczelinowych. Wiercone są studnie odwadniające wewnątrz komory, dla odwadniania przy robotach ziemnych, montowane są inklinometry w ścianach szczelinowych do kontroli przemieszczeń podczas głębienia komory.

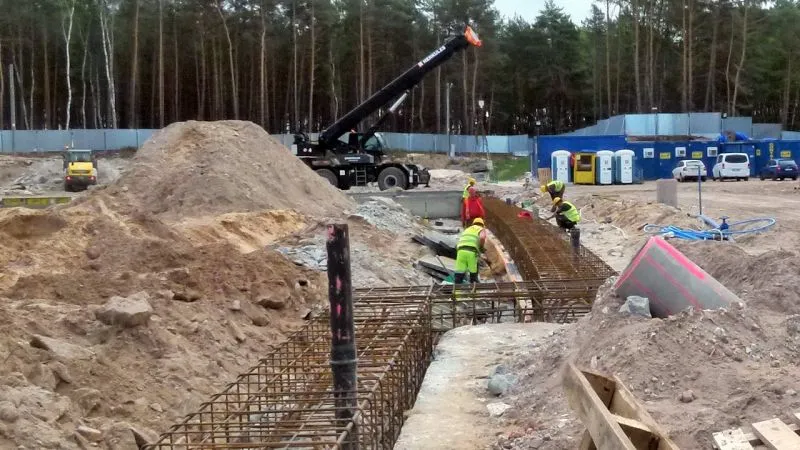

Trwają prace przy powstającym bloku wejściowym od strony ściany szczytowej wschodniej komory startowej TBM - tu powstają m.in. kolumny cementowo - gruntowe. W części budowy po stronie wyspy Uznam, na zachód od ulicy Karsiborskiej, budowane są też ściany szczelinowe dla rampy dojazdowej do tunelu.
Tunel 6-13.07.2020

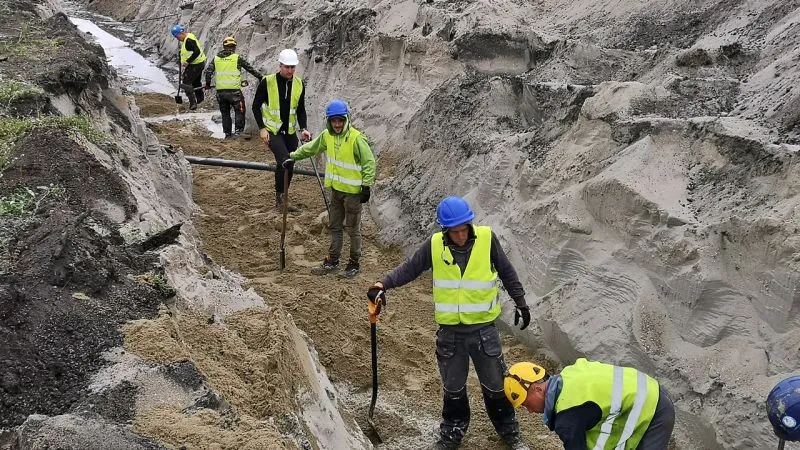

Na wschód od ulicy Karsiborskiej kontynuowane są roboty ziemne dla wykonania wieńca i stropu na ścianach szczelinowych tunelu odkrywkowego. Trwa przebudowa sieci gazowych, wodociągowych i kanalizacyjnych. Po stronie Wyspy Wolin przebudowywane są sieci wodno-kanalizacyjne wzdłuż ulicy Fińskiej oraz w rejonie komory odbiorczej. Trwa też przebudowa sieci energetycznych tj. linii napowietrznej WN 110 kV i części kablowej.

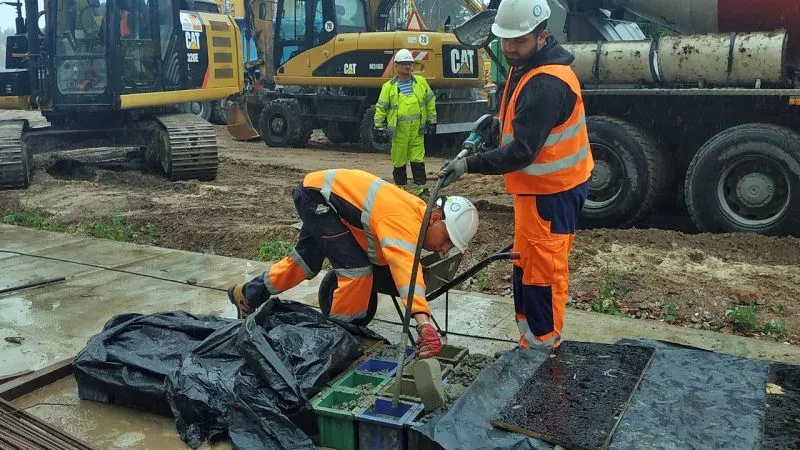

Na budowę transportowane są m.in. kruszywa, cement, stal zbrojeniowa, gotowe kosze dla wykonywania sekcji ścian szczelinowych, rury dla przebudowy sieci.
