Usprawnienie połączenia komunikacyjnego pomiędzy wyspami Uznam i Wolin w Świnoujściu - budowa tunelu pod Świną



1.       Opis projektu
Świnoujście jako jedyne miasto w Polsce jest położone aż na 44 wyspach. Komunikację pomiędzy dwiema największymi, zamieszkanymi wyspami Uznam i Wolin stanowią dwie nitki przeprawy promowej, na których pływają wysłużone promy. Taka sytuacja stwarza duże niedogodności dla mieszkańców, turystów i przedsiębiorców działających na świnoujskim rynku. Długie kolejki, zwłaszcza w sezonie letnim działają odstraszająco i wpływają negatywnie na wizerunek miasta. Ponadto, w przypadku niesprzyjających warunków pogodowych zdarza się, że Świnoujście jest odcięte od reszty kraju, co zagraża bezpieczeństwu miasta. Budowa stałego połączenia - tunelu - docelowo rozwiąże te problemy.

Inwestorem jest Gmina Miasto Świnoujście. Inwestorem Zastępczym - Generalna Dyrekcja Dróg Krajowych i Autostrad oddział w Szczecinie. Nadzór inżynierski w funkcji konsultanta pełni SWECO. Wykonawcą jest konsorcjum firm PORR S.A. (lider konsorcjum), PORR Bau GmbH, Gülermak Agir Sanayi Inşaat ve Taahhüt A.S. Zadanie jest realizowane w systemie zaprojektuj i zbuduj.

2. Podstawowe parametry techniczne*
Łączna szacunkowa długość inwestycji (wraz z drogami dojazdowymi): ok. 3200 metrów
Długość tunelu drążonego metodą TBM: 1484 metry
Długość całego tunelu: 1780 metrów
Długość wjazdu na wyspie Uznam w ścianach szczelinowych: ok. 460 m
Długość wyjazdu na wyspie Wolin w ścianach szczelinowych: ok. 420 m

Tunel jednorurowy, dwukierunkowy

Zewnętrzna średnica tunelu – 13 metrów
Łączna szerokość jezdni: 7 metrów
Szerokość pasów ruchu: jeden w każdym kierunku - po 3,5 metra każdy
Szerokość pasów awaryjnych – po 1,75 metra (wraz z utwardzonym poboczem)
Najgłębsze miejsce tunelu pod dnem rzeki Świny 39 metrów od lustra wód cieśniny Świna

3. Postęp prac

http://tunel-swinoujscie.pl/

4. Planowane oddanie do użytku (zgodnie z zapowiedzią wykonawcy) - czerwiec 2023r.


5. Finansowanie: Program Operacyjny Infrastruktura i Środowisko na lata 2014-2020 oraz budżet Miasta Świnoujście (wieloletnia prognoza finansowa Gminy Miasto Świnoujście na lata 2018-2028)

Wartość brutto inwestycji  912 562 026 PLN

Wartość kontraktu z wykonawcą: 793 186 390 zł

Wartość umowy z Inżynierem Kontraktu: 21 602 876 zł

Wysokość dofinansowanie unijnego: 775 677 722 zł


5. Multimedia

www.tunel-swinoujscie.pl

Wyspiarka już drąży - gazeta

Reportaż z uruchomienia TBM Wyspiarka i rozpoczęcia drążenia

Wideo - relacja z seminarium „Dlaczego tunel, a nie most”

Dlaczego tunel a nie most - prezentacja

Miasto na wyspach

Jak się drąży tunel

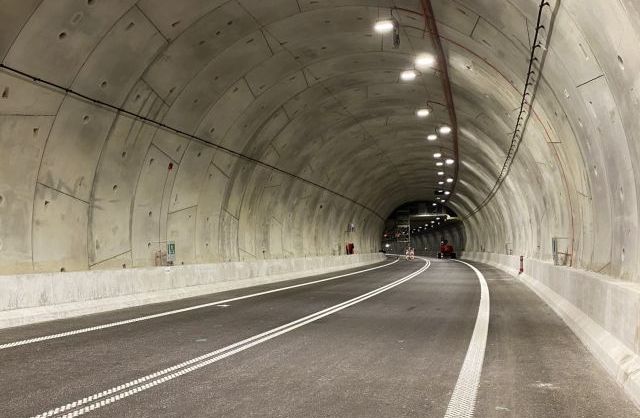

Przejazd tunelem - wizualizacja

Przebieg tunelu

Przekrój tunelu

Podpisanie umowy na dofinansowanie budowy tunelu pod Świną

Gazeta Tunelowa

Tunel pod Świną - marzec 2019 - ulotka str. 1 i 4

Tunel pod Świną - marzec 2019 - ulotka str. 2 i 3

Tunel pod Świną - listopad 2019 - ulotka str. 1 i 4

Tunel pod Świną - listopad 2019 - ulotka str. 2 i 3



*Dane na podstawie Programu Funkcjonalno-Użytkowego



102 tygodnie temu

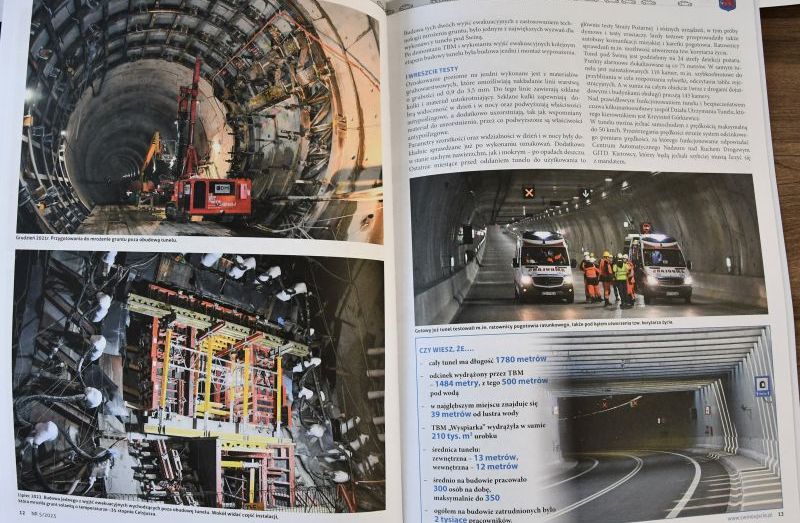

Kronika tunelu w wersji pdf

138 tygodni temu

Mamy tunel! - wszystko o tunelu przeczytasz tutaj w specjalnym biuletynie

Ciekawe zdjęcia z budowy, jak przebiegała sama budowa - to tylko niektóre informacje, które znajdą Państwo w biuletynie poniżej. Mamy tunel! Biuletyn
139 tygodni temu

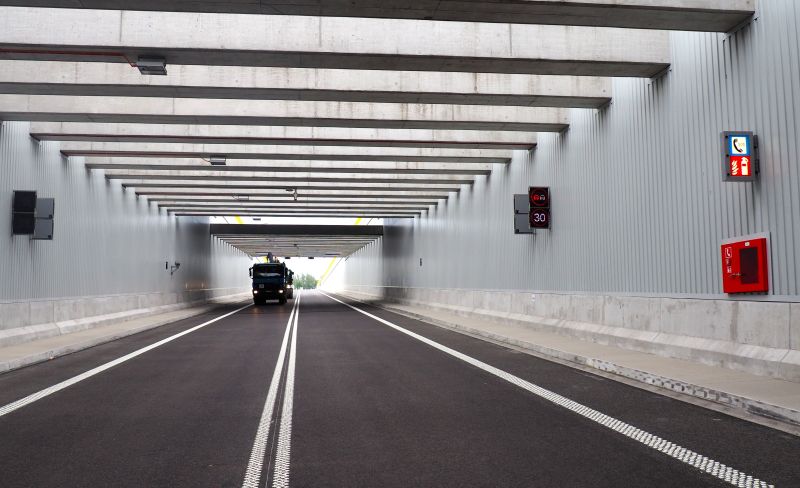

30 czerwca 2023r. 0 otwarcie tunelu pod Świną. Zobacz zdjęcia.

Poniżej publikujemy zdjęcia z uroczystego otwarcia tunelu pomiędzy wyspami Uznam i Wolin. Po części oficjalnej przez tunel najpierw przebiegło stu…
139 tygodni temu

Zamawiający przejmuje inwestycję od wykonawcy

29 czerwca 2023 r. godzina 16.00. I Zastępca Prezydenta Miasta Barbara Michalska w imieniu Miasta przejęła tunel pod Świną od wykonawcy…
141 tygodni temu

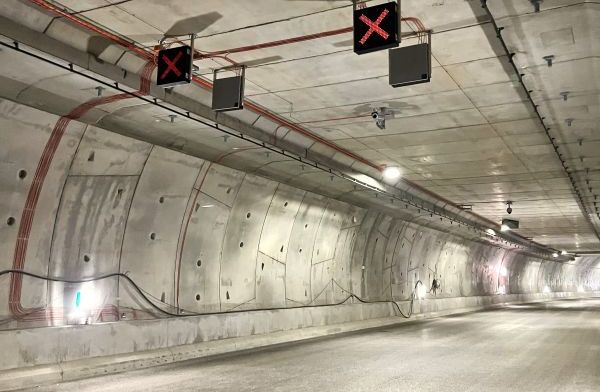

RAPORT Z POSTĘPU PRAC Tydzień 12 - 18 czerwca 2023

Po zakończeniu większości prac wykończeniowych na budowie tunelu pod Świną, roboty koncentrują na pracach porządkowych i zagospodarowaniu całego…
142 tygodnie temu

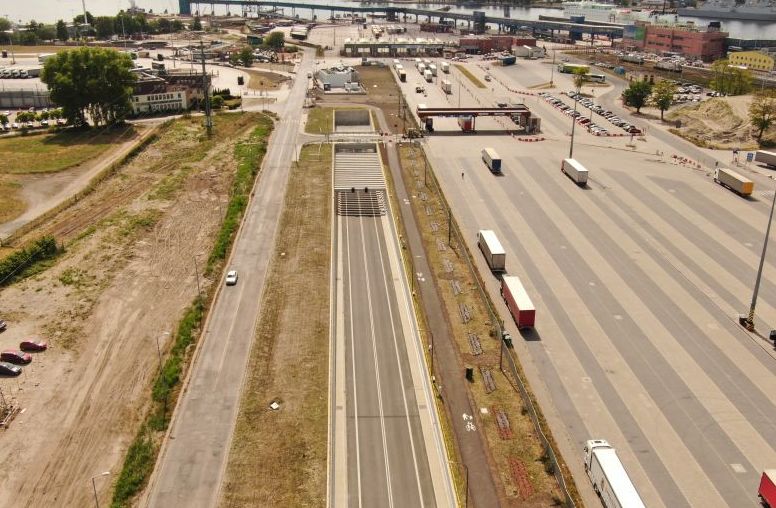

Tunel, drogi dojazdowe. Zdjęcia z drona

Tunel, drogi dojazdowe. Zdjęcia z drona maj 2023
143 tygodnie temu

RAPORT Z POSTĘPU PRAC Tydzień 29 maja – 4 czerwca 2023

W komorze odbiorczej na wyspie Wolin zakończyły się roboty wykończeniowe przy konstrukcjach wewnętrznych. Gotowy jest także budynek stacji TK2, gdzie…
143 tygodnie temu

RAPORT Z POSTĘPU PRAC Tydzień 22 – 28 maja 2023

Na budowie tunelu trwają ostatnie prace porządkowe, gdzie oprócz sprzątania, testów instalacji czy prac wykończeniowych, wykonywane są też nasadzenia…
145 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 15-21 maja 2023

Na wyspie Wolin kontynuowane są prace wykończeniowe zarówno w tunelu (w komorze odbiorczej), jak i na terenie budowy. Podobne prace toczą się w…
146 tygodni temu

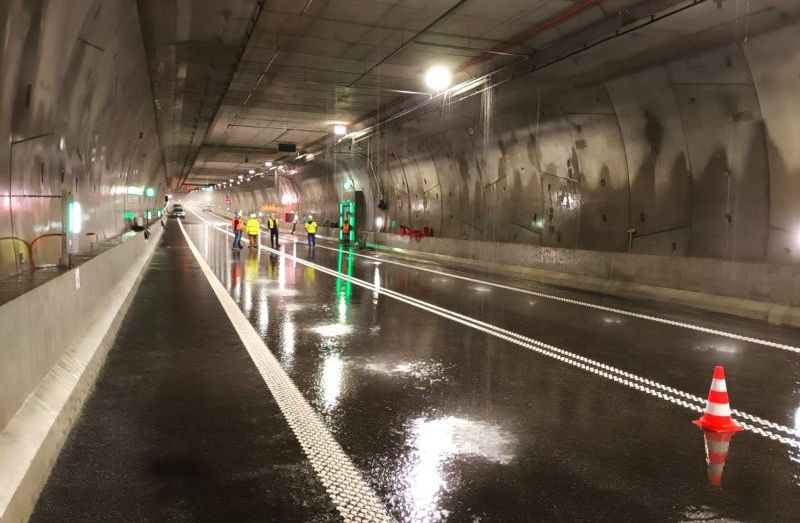

Ratownicy medyczni testowali przejazd pod Świną.

Ratownicy medyczni z pogotowia ratunkowego w Świnoujściu i Międzyzdrojach testowo przejechali dziś tunelem pod Świną z wyspy Uznam na Wolin i…
146 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 8-14 maja 2023

W komorze startowej na wyspie Uznam uszczelniane są ściany szczelinowe. Na rampie i w tunelu trwa wykonywanie oznakowania poziomego. W budynku Biura…
147 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 1 – 7 maja 2023

Zarówno na wyspie Uznam, jak i Wolin trwają prace porządkowe i wykończeniowe. Kontynuowany jest montaż obudowy na ścianach szczelinowych w części…
