Usprawnienie połączenia komunikacyjnego pomiędzy wyspami Uznam i Wolin w Świnoujściu - budowa tunelu pod Świną



1.       Opis projektu
Świnoujście jako jedyne miasto w Polsce jest położone aż na 44 wyspach. Komunikację pomiędzy dwiema największymi, zamieszkanymi wyspami Uznam i Wolin stanowią dwie nitki przeprawy promowej, na których pływają wysłużone promy. Taka sytuacja stwarza duże niedogodności dla mieszkańców, turystów i przedsiębiorców działających na świnoujskim rynku. Długie kolejki, zwłaszcza w sezonie letnim działają odstraszająco i wpływają negatywnie na wizerunek miasta. Ponadto, w przypadku niesprzyjających warunków pogodowych zdarza się, że Świnoujście jest odcięte od reszty kraju, co zagraża bezpieczeństwu miasta. Budowa stałego połączenia - tunelu - docelowo rozwiąże te problemy.

Inwestorem jest Gmina Miasto Świnoujście. Inwestorem Zastępczym - Generalna Dyrekcja Dróg Krajowych i Autostrad oddział w Szczecinie. Nadzór inżynierski w funkcji konsultanta pełni SWECO. Wykonawcą jest konsorcjum firm PORR S.A. (lider konsorcjum), PORR Bau GmbH, Gülermak Agir Sanayi Inşaat ve Taahhüt A.S. Zadanie jest realizowane w systemie zaprojektuj i zbuduj.

2. Podstawowe parametry techniczne*
Łączna szacunkowa długość inwestycji (wraz z drogami dojazdowymi): ok. 3200 metrów
Długość tunelu drążonego metodą TBM: 1484 metry
Długość całego tunelu: 1780 metrów
Długość wjazdu na wyspie Uznam w ścianach szczelinowych: ok. 460 m
Długość wyjazdu na wyspie Wolin w ścianach szczelinowych: ok. 420 m

Tunel jednorurowy, dwukierunkowy

Zewnętrzna średnica tunelu – 13 metrów
Łączna szerokość jezdni: 7 metrów
Szerokość pasów ruchu: jeden w każdym kierunku - po 3,5 metra każdy
Szerokość pasów awaryjnych – po 1,75 metra (wraz z utwardzonym poboczem)
Najgłębsze miejsce tunelu pod dnem rzeki Świny 39 metrów od lustra wód cieśniny Świna

3. Postęp prac

http://tunel-swinoujscie.pl/

4. Planowane oddanie do użytku (zgodnie z zapowiedzią wykonawcy) - czerwiec 2023r.


5. Finansowanie: Program Operacyjny Infrastruktura i Środowisko na lata 2014-2020 oraz budżet Miasta Świnoujście (wieloletnia prognoza finansowa Gminy Miasto Świnoujście na lata 2018-2028)

Wartość brutto inwestycji  912 562 026 PLN

Wartość kontraktu z wykonawcą: 793 186 390 zł

Wartość umowy z Inżynierem Kontraktu: 21 602 876 zł

Wysokość dofinansowanie unijnego: 775 677 722 zł


5. Multimedia

www.tunel-swinoujscie.pl

Wyspiarka już drąży - gazeta

Reportaż z uruchomienia TBM Wyspiarka i rozpoczęcia drążenia

Wideo - relacja z seminarium „Dlaczego tunel, a nie most”

Dlaczego tunel a nie most - prezentacja

Miasto na wyspach

Jak się drąży tunel

Przejazd tunelem - wizualizacja

Przebieg tunelu

Przekrój tunelu

Podpisanie umowy na dofinansowanie budowy tunelu pod Świną

Gazeta Tunelowa

Tunel pod Świną - marzec 2019 - ulotka str. 1 i 4

Tunel pod Świną - marzec 2019 - ulotka str. 2 i 3

Tunel pod Świną - listopad 2019 - ulotka str. 1 i 4

Tunel pod Świną - listopad 2019 - ulotka str. 2 i 3



*Dane na podstawie Programu Funkcjonalno-Użytkowego



148 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 24 - 30 kwietnia 2023

Na wyspie Wolin wykonywane są roboty wykończeniowe. Wokół budynków stacji transformatorowych trwają prace porządkowe, jak i te związane z…
149 tygodni temu

SYMPOZJUM NAUKOWO – TECHNICZNE W DNIACH 24- 25. 04 2023r. WS. BUDOWY TUNELU W ŚWINOUJŚCIU

Systemy bezpieczeństwa w tunelu pod Świną, jego wyposażenie i konstrukcja oraz inwestycjach towarzyszących jego budowie – to tylko niektóre tematy…
150 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 10 - 16 kwietnia 2023

W komorze startowej uszczelniane są ściany szczelinowe. W pomieszczeniach technicznych trwają wszelkie prace wykończeniowe. Na rampie oraz w tunelu…
151 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 3 - 9 kwietnia 2023

Na wyspie Wolin w komorze odbiorczej trwają prace przy konstrukcjach wewnętrznych. W budynku stacji TK2 podłączane są niezbędne urządzenia oraz…
152 tygodnie temu

RAPORT Z POSTĘPU PRAC Tydzień 27 marca – 2 kwietnia 2023

Zakończyło się układanie warstwy ścieralnej na jezdni w tunelu, w komorze odbiorczej oraz komorze startowej. Kontynuowane są roboty przy…
153 tygodnie temu

Świnoujście otwiera tunel. O testach i procedurach odbiorowych.

W komendzie świnoujskiej Państwowej Straży Pożarnej odbyło się dziś spotkanie policji, straży pożarnej, przedstawicieli wykonawcy inwestycji i…
153 tygodnie temu

RAPORT Z POSTĘPU PRAC Tydzień 20 - 26 marca 2023

Na budowie tunelu rozpoczęły się przygotowania pod układanie ostatniej warstwy nawierzchni drogowej – warstwy ścieralnej z mieszanki SMA. Na wyspie…
155 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 6 – 12 marca 2023

Na wyspie Uznam wykonywane są roboty wykończeniowe w komorze startowej, w budynkach Biura Centrum Obsługi, stacji transformatorowych oraz w…
155 tygodni temu

W tunelu kładą pierwszą warstwę asfaltu. Zobacz zdjęcia.

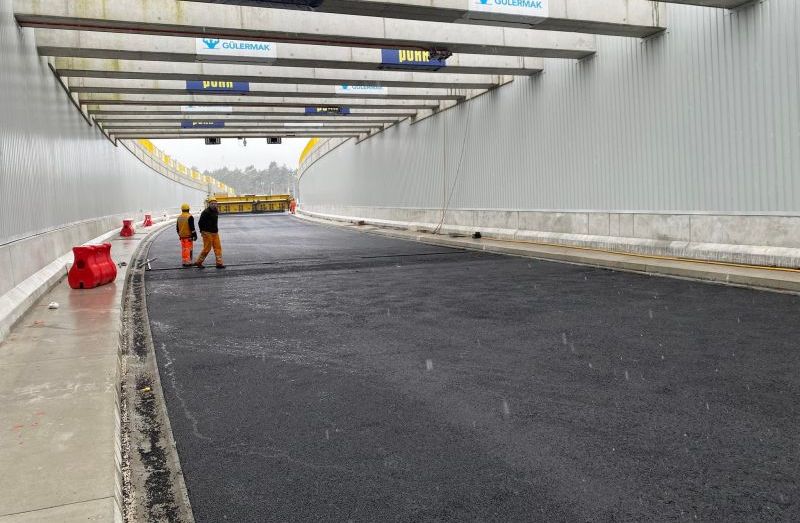

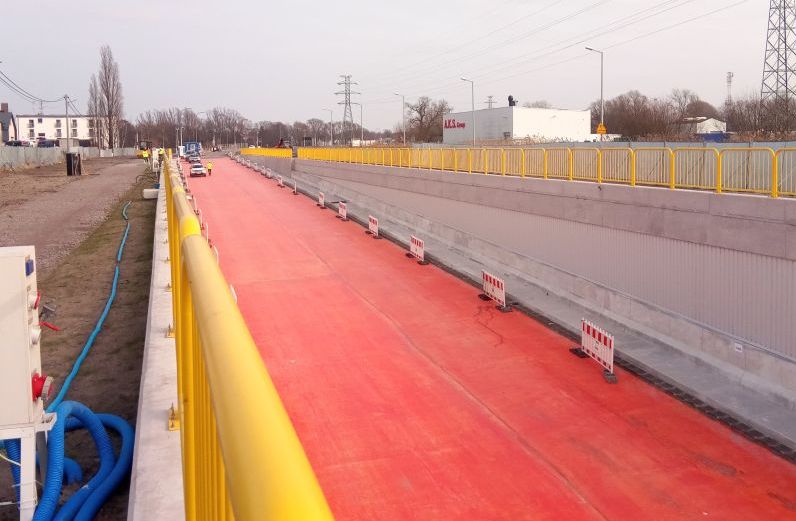

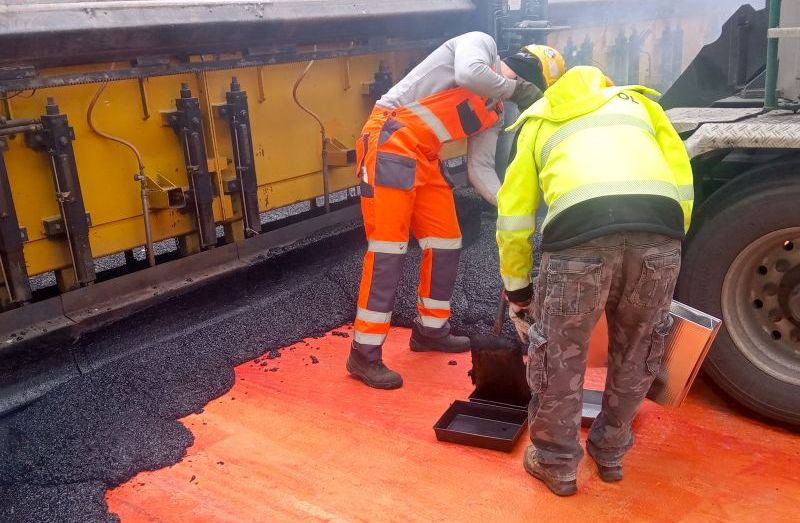

W tym tygodniu w tunelu pomiędzy wyspami Uznam i Wolin wykonawca rozpoczął wylewanie pierwszej warstwy asfaltu. Zdjęcia wykonano 7 i 10. marca 2023…
156 tygodni temu

Zobacz nowe zdjęcia z lotu ptaka

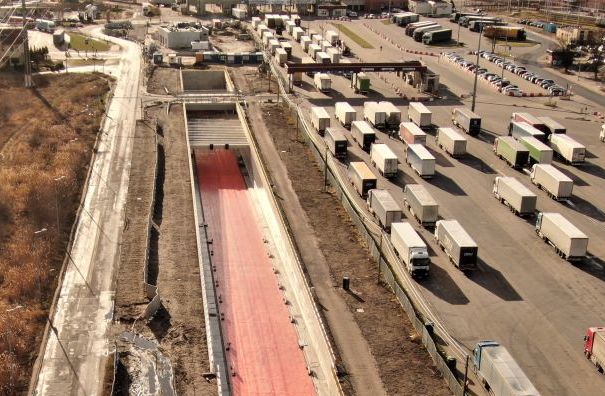

Najnowsze zdjęcia w budowy tunelu pomiędzy wyspami Uznam i Wolin w Świnoujście wraz z drogami dojazdowymi. Tunel zdjęcia lotnicze luty 2023 UM…
157 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 20- 26 lutego 2023

W komorze odbiorczej na wyspie Wolin trwają prace wykończeniowe przy konstrukcjach wewnętrznych. Natomiast w budynku Stacji Trafo TK2 wykonywane są…
157 tygodni temu

Zobacz najnowsze zdjęcia z tunelu 24 lutego 2023

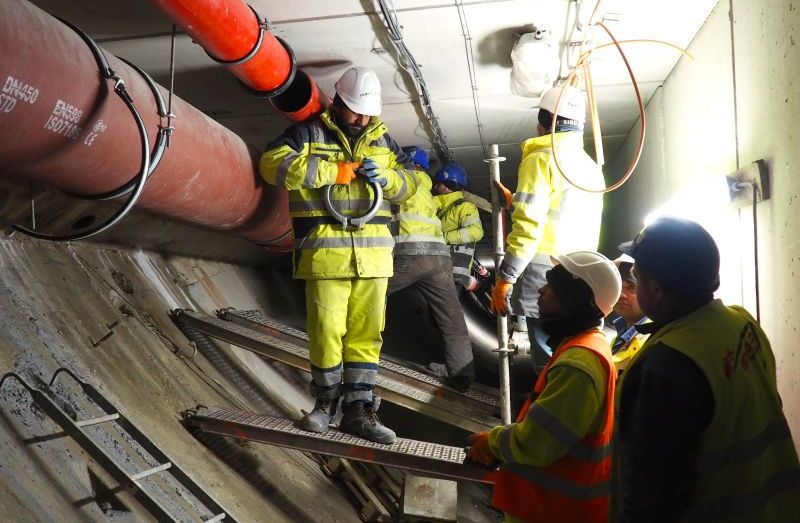

To już ostatni moment, aby zobaczyć, jak wygląda wnętrze tunelu pomiędzy wyspami Uznam i Wolin. Także te części, których użytkownicy nigdy nie…
