Usprawnienie połączenia komunikacyjnego pomiędzy wyspami Uznam i Wolin w Świnoujściu - budowa tunelu pod Świną



1.       Opis projektu
Świnoujście jako jedyne miasto w Polsce jest położone aż na 44 wyspach. Komunikację pomiędzy dwiema największymi, zamieszkanymi wyspami Uznam i Wolin stanowią dwie nitki przeprawy promowej, na których pływają wysłużone promy. Taka sytuacja stwarza duże niedogodności dla mieszkańców, turystów i przedsiębiorców działających na świnoujskim rynku. Długie kolejki, zwłaszcza w sezonie letnim działają odstraszająco i wpływają negatywnie na wizerunek miasta. Ponadto, w przypadku niesprzyjających warunków pogodowych zdarza się, że Świnoujście jest odcięte od reszty kraju, co zagraża bezpieczeństwu miasta. Budowa stałego połączenia - tunelu - docelowo rozwiąże te problemy.

Inwestorem jest Gmina Miasto Świnoujście. Inwestorem Zastępczym - Generalna Dyrekcja Dróg Krajowych i Autostrad oddział w Szczecinie. Nadzór inżynierski w funkcji konsultanta pełni SWECO. Wykonawcą jest konsorcjum firm PORR S.A. (lider konsorcjum), PORR Bau GmbH, Gülermak Agir Sanayi Inşaat ve Taahhüt A.S. Zadanie jest realizowane w systemie zaprojektuj i zbuduj.

2. Podstawowe parametry techniczne*
Łączna szacunkowa długość inwestycji (wraz z drogami dojazdowymi): ok. 3200 metrów
Długość tunelu drążonego metodą TBM: 1484 metry
Długość całego tunelu: 1780 metrów
Długość wjazdu na wyspie Uznam w ścianach szczelinowych: ok. 460 m
Długość wyjazdu na wyspie Wolin w ścianach szczelinowych: ok. 420 m

Tunel jednorurowy, dwukierunkowy

Zewnętrzna średnica tunelu – 13 metrów
Łączna szerokość jezdni: 7 metrów
Szerokość pasów ruchu: jeden w każdym kierunku - po 3,5 metra każdy
Szerokość pasów awaryjnych – po 1,75 metra (wraz z utwardzonym poboczem)
Najgłębsze miejsce tunelu pod dnem rzeki Świny 39 metrów od lustra wód cieśniny Świna

3. Postęp prac

http://tunel-swinoujscie.pl/

4. Planowane oddanie do użytku (zgodnie z zapowiedzią wykonawcy) - czerwiec 2023r.


5. Finansowanie: Program Operacyjny Infrastruktura i Środowisko na lata 2014-2020 oraz budżet Miasta Świnoujście (wieloletnia prognoza finansowa Gminy Miasto Świnoujście na lata 2018-2028)

Wartość brutto inwestycji  912 562 026 PLN

Wartość kontraktu z wykonawcą: 793 186 390 zł

Wartość umowy z Inżynierem Kontraktu: 21 602 876 zł

Wysokość dofinansowanie unijnego: 775 677 722 zł


5. Multimedia

www.tunel-swinoujscie.pl

Wyspiarka już drąży - gazeta

Reportaż z uruchomienia TBM Wyspiarka i rozpoczęcia drążenia

Wideo - relacja z seminarium „Dlaczego tunel, a nie most”

Dlaczego tunel a nie most - prezentacja

Miasto na wyspach

Jak się drąży tunel

Przejazd tunelem - wizualizacja

Przebieg tunelu

Przekrój tunelu

Podpisanie umowy na dofinansowanie budowy tunelu pod Świną

Gazeta Tunelowa

Tunel pod Świną - marzec 2019 - ulotka str. 1 i 4

Tunel pod Świną - marzec 2019 - ulotka str. 2 i 3

Tunel pod Świną - listopad 2019 - ulotka str. 1 i 4

Tunel pod Świną - listopad 2019 - ulotka str. 2 i 3



*Dane na podstawie Programu Funkcjonalno-Użytkowego



158 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 13 – 19 lutego 2023

Roboty wykończeniowe kontynuowane są w pomieszczeniach technicznych i ewakuacyjnych w komorze startowej na wyspie Uznam. Wykonywany jest montaż…
159 tygodni temu

W budynku Biura Centrum Obsługi zostanie uruchomiony system SCADA

Aby systemy bezpieczeństwa działały prawidłowo i sygnały docierały do Biura Centrum Obsługi bez żadnych komplikacji, z pomocą przychodzi system…
160 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 30 stycznia – 5 lutego 2023

W komorze startowej na wyspie Uznam kontynuowane są prace wykończeniowe w pomieszczeniach technicznych oraz ewakuacyjnych. Ściany szczelinowe są…
162 tygodnie temu

RAPORT Z POSTĘPU PRAC. Tydzień 16-22 stycznia 2023

Na wyspie Wolin wokół stacji Trafo TK2 wykonywana jest mała architektura, między innymi ogrodzenie budynku. W komorze odbiorczej trwają prace…
162 tygodnie temu

Co nas czeka na budowie?

W styczniu na budowie tunelu pod Świną prace będą się koncentrować na wykończeniu obiektów kubaturowych, między innymi budynku Stacji Trafo TK2. Tam…
163 tygodnie temu

RAPORT Z POSTĘPU PRAC. Tydzień 9- 15 stycznia 2023

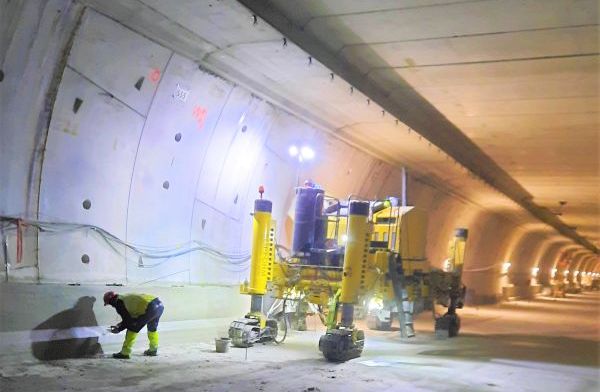

W komorze startowej na wyspie Uznam zabetonowany strop wyrzutni został już rozszalowany. Wykonywane są kapy chodnikowe oraz bariery energochłonne, a…
163 tygodnie temu

Zdjęcia z budowy tunelu 11-13 stycznia 2023

Zobacz najnowsze zdjęcia z budowy tunelu pomiędzy wyspami Uznam i Wolin. Tunel 11-13 stycznia 2023 fot. Hanna Lachowska UM Świnoujście
142 tygodnie temu

RAPORT Z POSTĘPU PRAC Tydzień 5 - 11 czerwca 2023

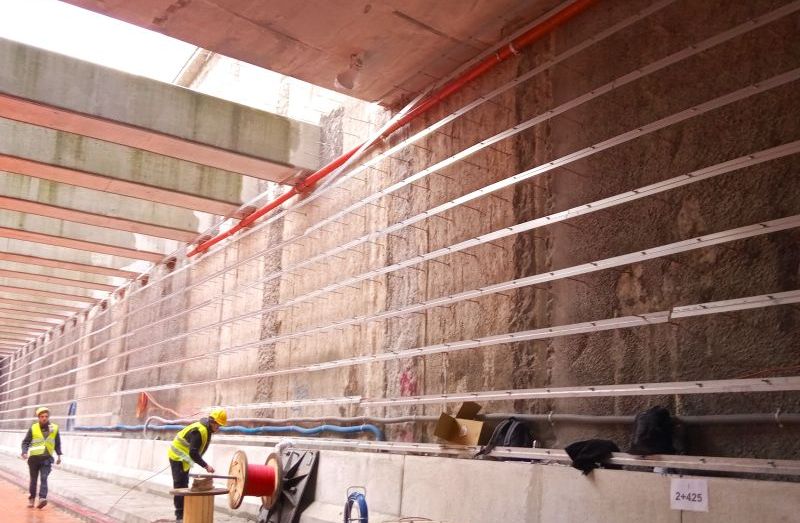

Na wyspie Wolin w części rampowej zakończyła się hydrofobizacja belek żelbetowych, która zapobiega wnikaniu wody w głąb struktury betonu. Tunel 5-11…
164 tygodnie temu

RAPORT Z POSTĘPU PRAC Tydzień 2 stycznia 2023 - 8 stycznia 2023

Montaż konstrukcji pod elewację na rampie oraz w części tunelu wykonywanej metodą stropową, montaż podłóg podniesionych w budynku Stacji Trafo TK2 i…
169 tygodni temu

RAPORT Z POSTĘPU PRAC. Tydzień 28 listopada - 4 grudnia 2022

Na wyspie Uznam w komorze startowej kontynuowane są prace wykończeniowe pomieszczeń technicznych i ewakuacyjnych. Strop górny został rozszalowany…
170 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 21. XI – 27 XI 2022

Uszczelnianie konstrukcji obu wyjść ewakuacyjnych, prace wykończeniowe przy wyjściu ewakuacyjnym EE2, montaż instalacji infrastruktury, uszczelnianie…
171 tygodni temu

Raport z postępu prac. 14-20 listopada 2022.

W komorze odbiorczej TBM na wyspie Wolin trwają roboty wykończeniowe przy konstrukcjach wewnętrznych. Na rampie wykonano izolację pod warstwy…
