Wróć na stronę główną
Wróć

RAPORT Z POSTĘPU PRAC Tydzień od 29 listopada - 05 grudnia 2021

Dodano: 221 tygodni temu

Na wyspie Wolin w komorze odbiorczej trwa demontaż maszyny TBM, a jej elementy przewożone są na place składowe. W segmentach R1-R16 rampy i tunelu wykonywanego metodą stropową prowadzone są prace wykończeniowe i demontaż ściany szczelinowej zamykającej komorę od strony rampy.

Kontynuowane są także roboty drogowe: przebudowa i budowa sieci uzbrojenia terenu oraz rozbiórka starego układu drogowego wraz z infrastrukturą w rejonie ronda.

Na wyspie Uznam w komorze startowej uszczelniane są ściany szczelinowe i demontowana jest rama oporowa. W segmentach S1-S11 rampy i tunelu wykonywanego metodą stropową także uszczelniana jest konstrukcja i toczą się prace wykończeniowe.

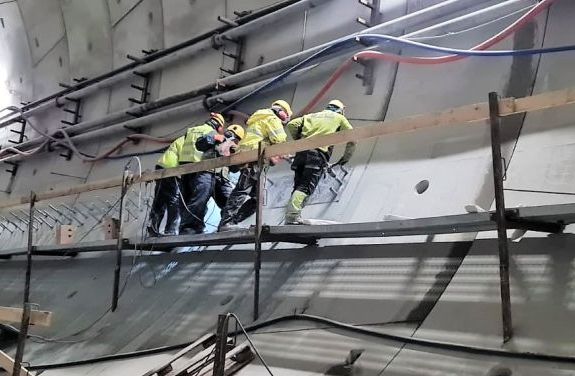

W samym tunelu wykonanym przez Wyspiarkę trwa wiercenie otworów pod lance mrożeniowe na obu wyjściach ewakuacyjnych wykonywanych w technologii mrożenia. Trwa też wiercenie i wklejanie kotew pod wsporniki dla prefabrykatów.

W zakładzie prefabrykacji kontynuowane jest wykonywanie zbrojenia pod konstrukcje wewnętrzne i samych prefabrykatów: pod płytę jezdną typ „U” oraz filigranów i płyt sufitowych.

UM Świnoujście/Sweco
