Wróć na stronę główną
Wróć

RAPORT Z POSTĘPU PRAC. Tydzień 16-22 stycznia 2023

Dodano: 162 tygodnie temu

Na wyspie Wolin wokół stacji Trafo TK2 wykonywana jest mała architektura, między innymi ogrodzenie budynku. W komorze odbiorczej trwają prace wykończeniowe przy konstrukcjach wewnętrznych.

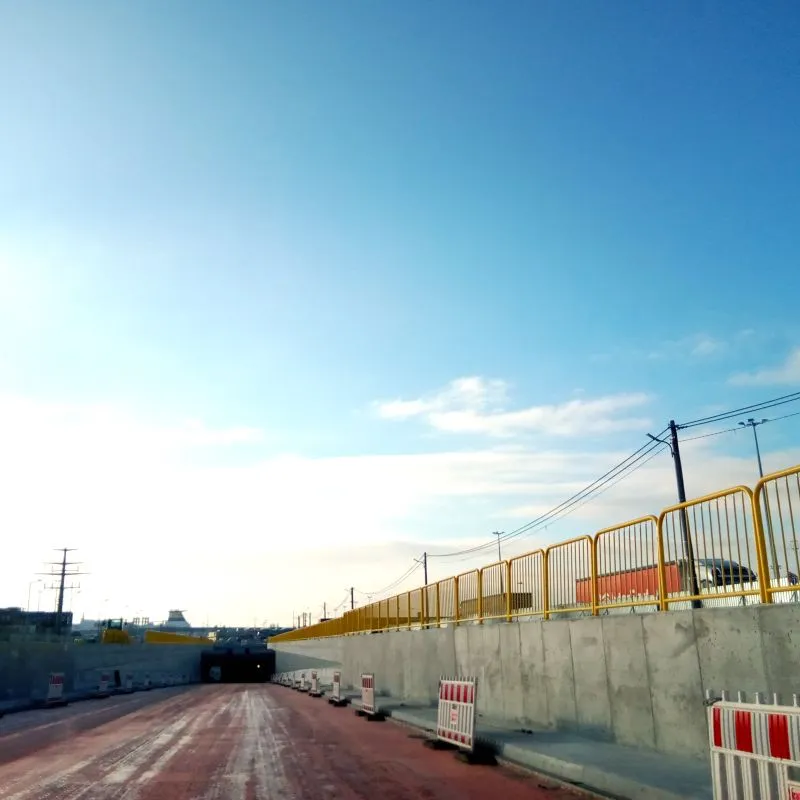

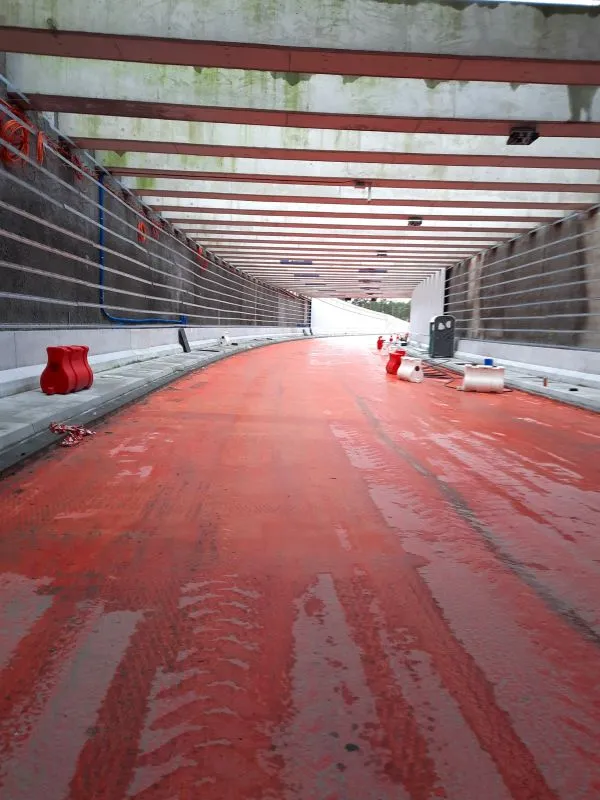

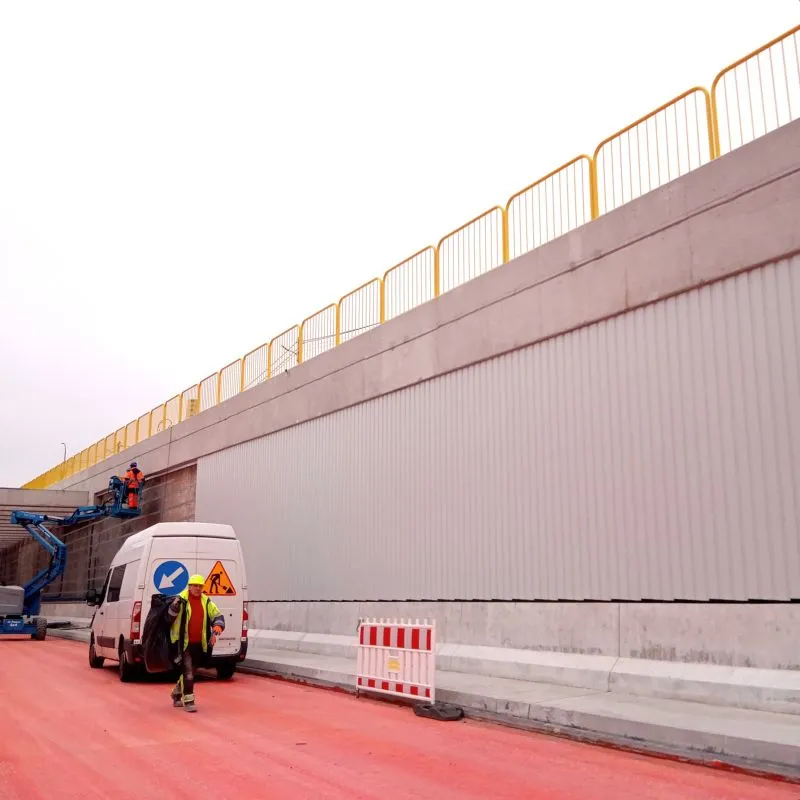

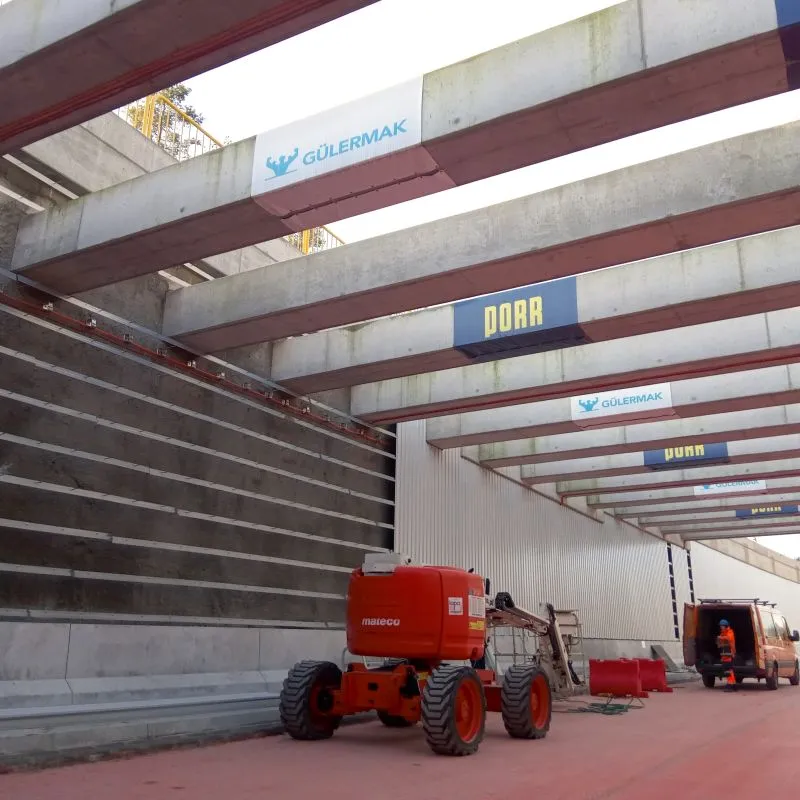

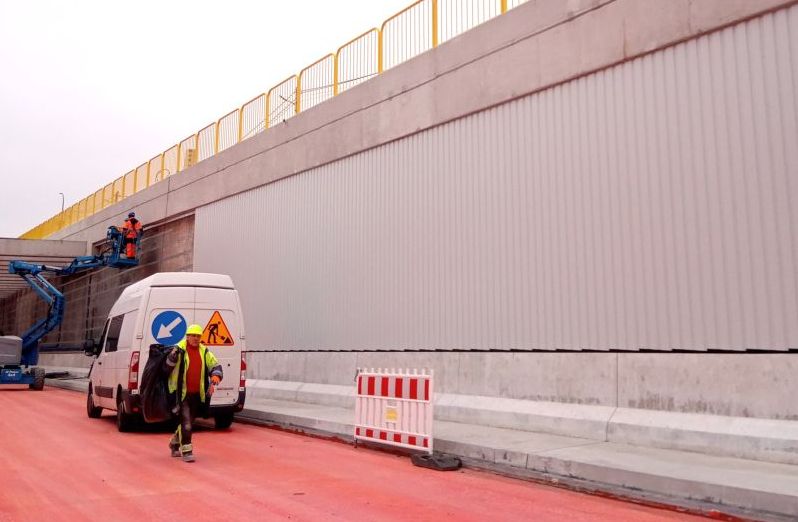

Na rampie kontynuowany jest montaż konstrukcji pod elewację na ścianach szczelinowych oraz sam montaż elewacji z paneli aluminiowych. Na poszczególnych odcinkach odbywają się roboty drogowe, a plac budowy jest porządkowany.

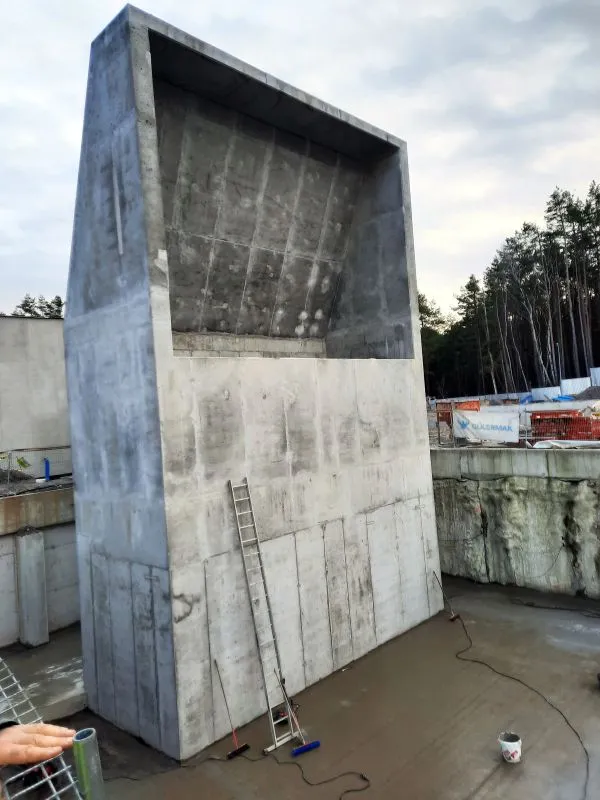

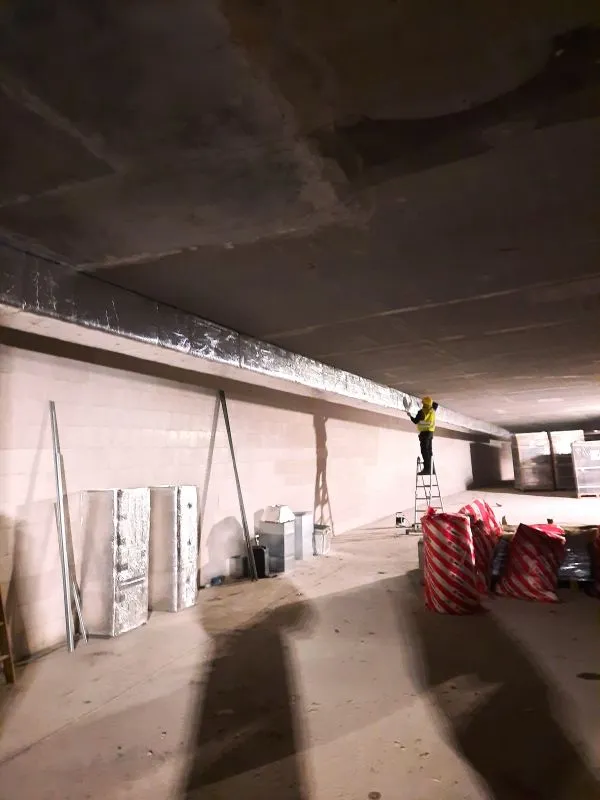

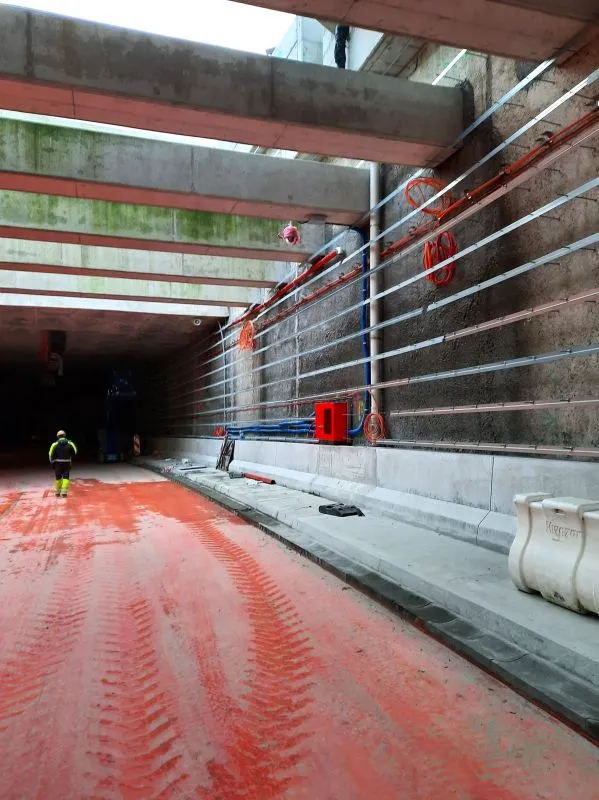

W tunelu TBM konstrukcja wyjść ewakuacyjnych EE1 oraz EE2, a także prefabrykaty są uszczelniane. Obudowa tunelu jest czyszczona, tak samo jak kanał wentylacyjny w części stropowej tunelu nad pułapem z prefabrykatów.

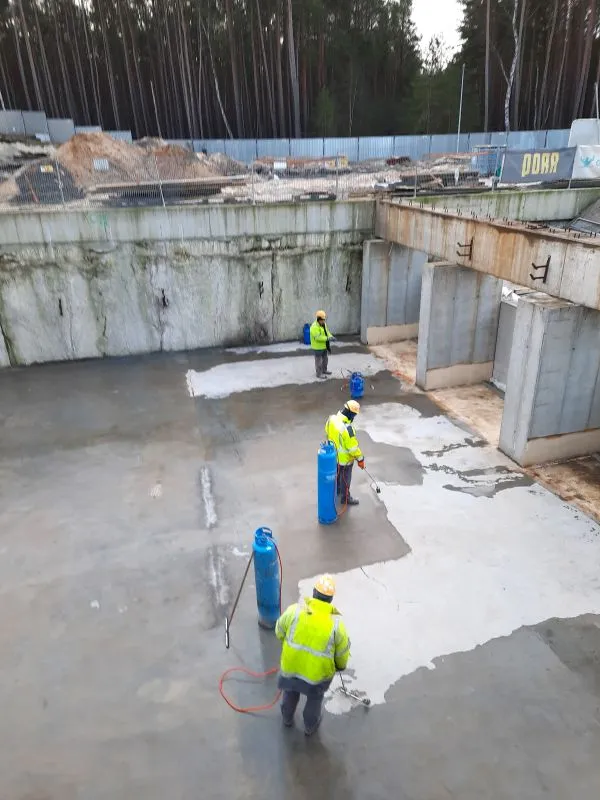

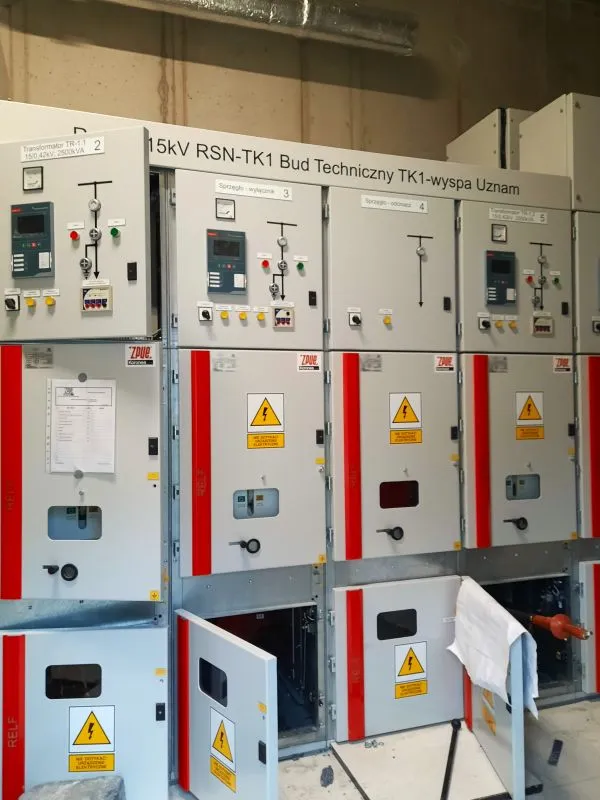

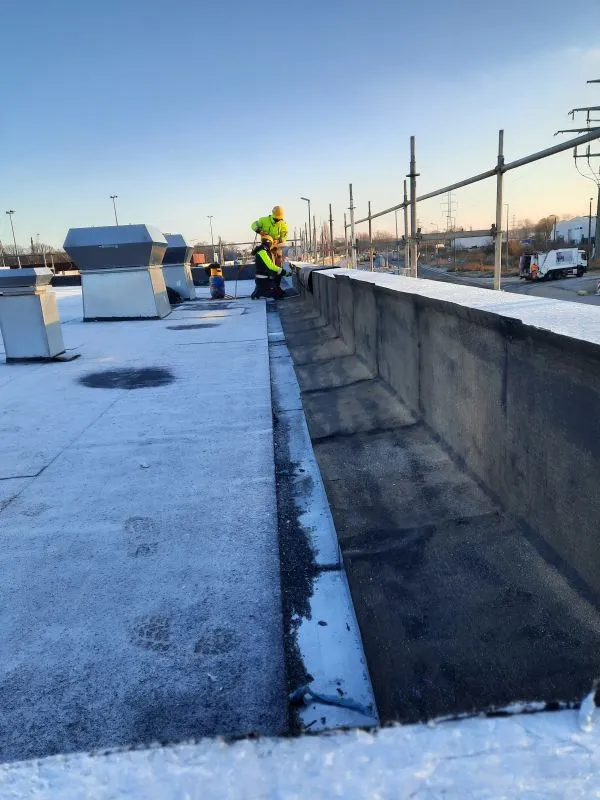

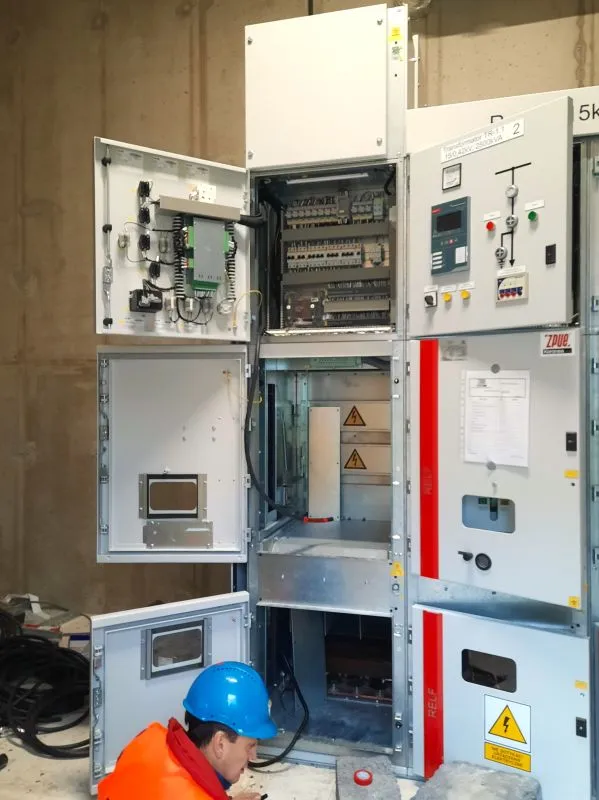

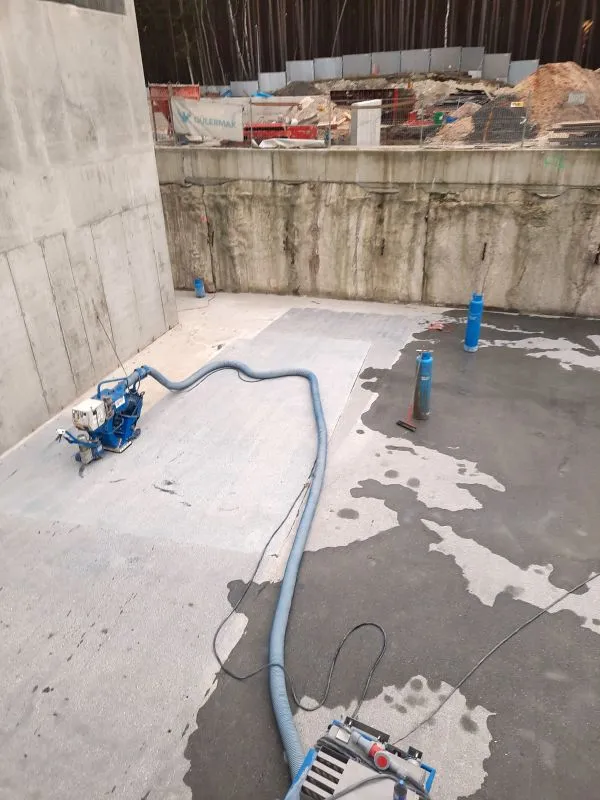

Na wyspie Uznam w komorze startowej trwają prace w pomieszczeniach technicznych i ewakuacyjnych. Wykonywane są też kapy chodnikowe i bariery energochłonne, a ściany szczelinowe są uszczelniane. W części centralnej stropu górnego trwa izolacja oraz zasypka. W budynkach Biura Centrum Obsługi i stacji Trafo kontynuowane są prace instalacyjne i wykończeniowe.

info i fot. SWECO
