RAPORT Z POSTĘPU PRAC Tydzień 5 - 11 czerwca 2023

Dodano: 142 tygodnie temu

Na wyspie Wolin w części rampowej zakończyła się hydrofobizacja belek żelbetowych, która zapobiega wnikaniu wody w głąb struktury betonu.

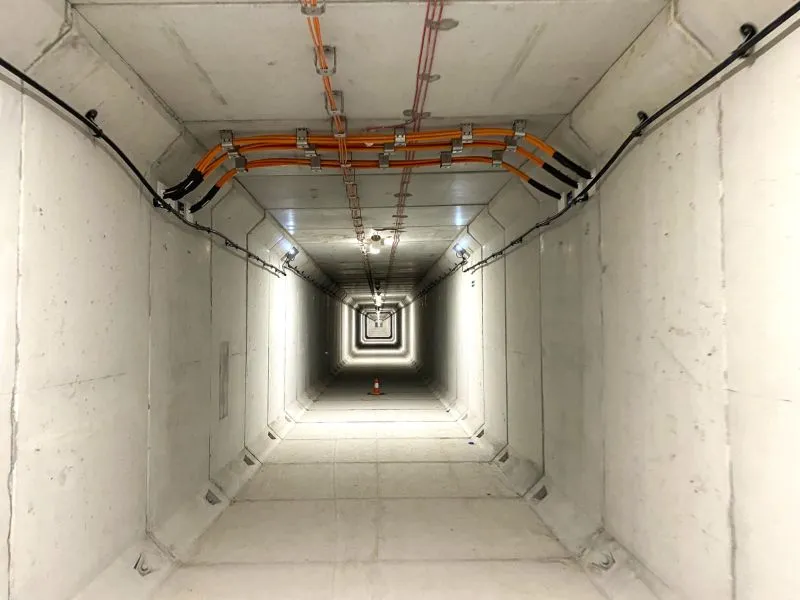

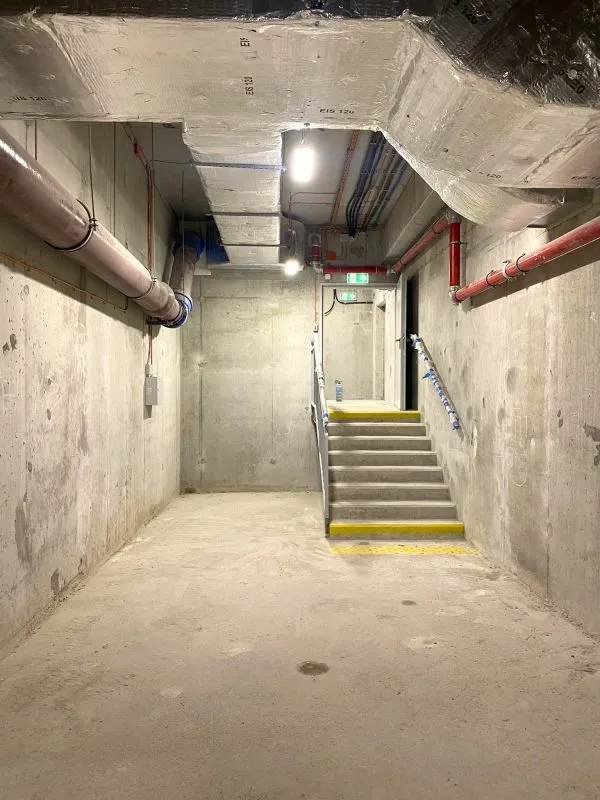

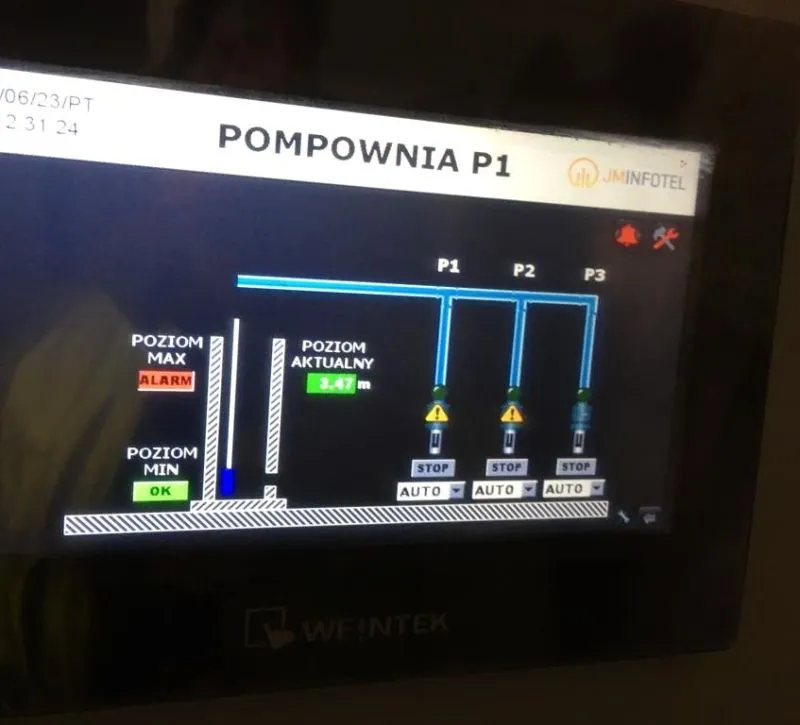

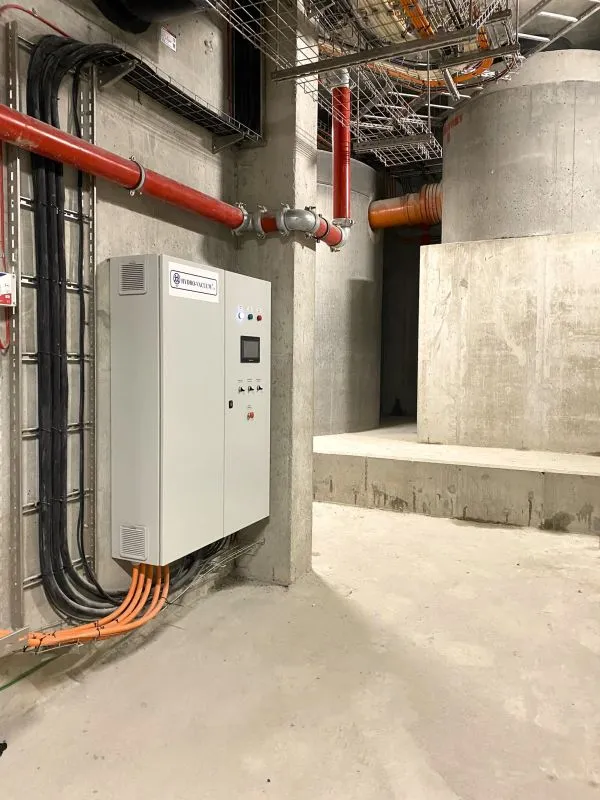

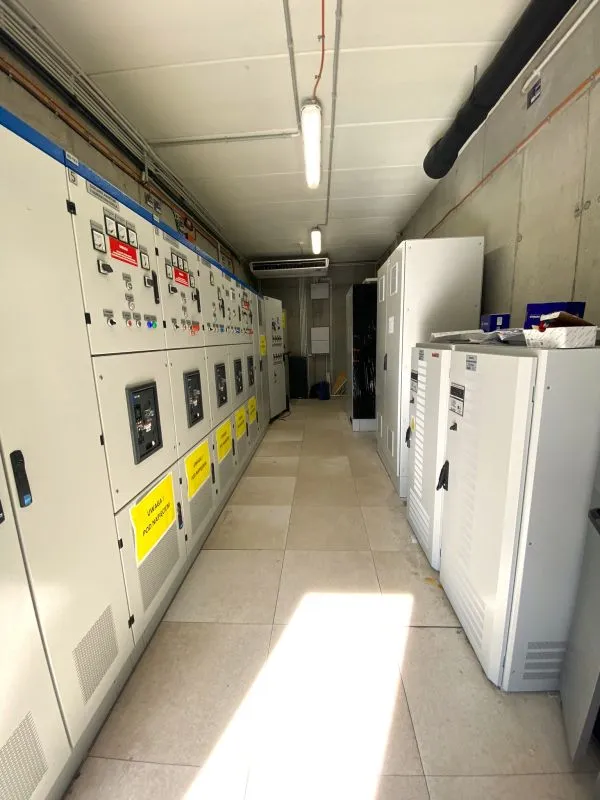

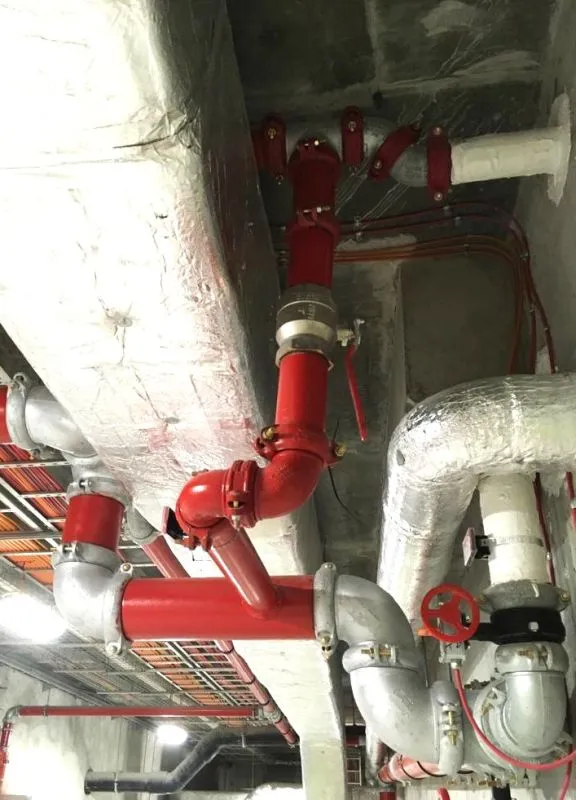

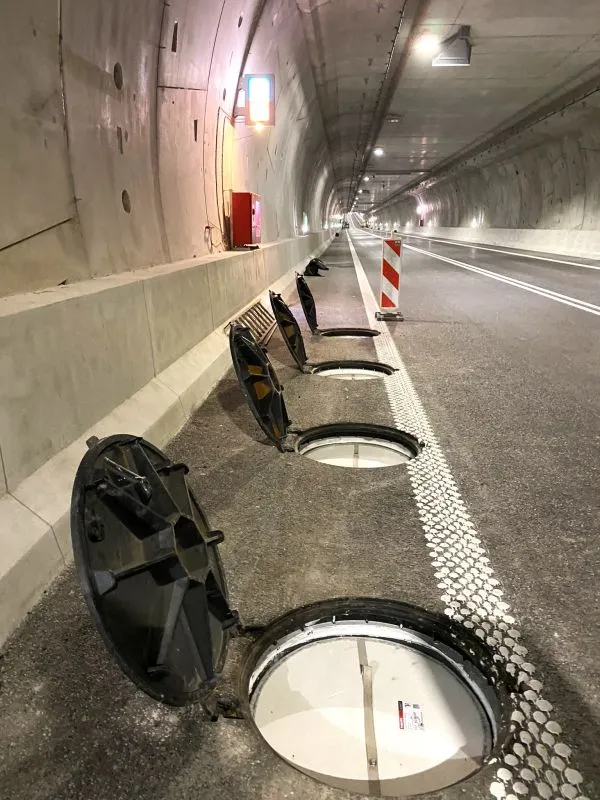

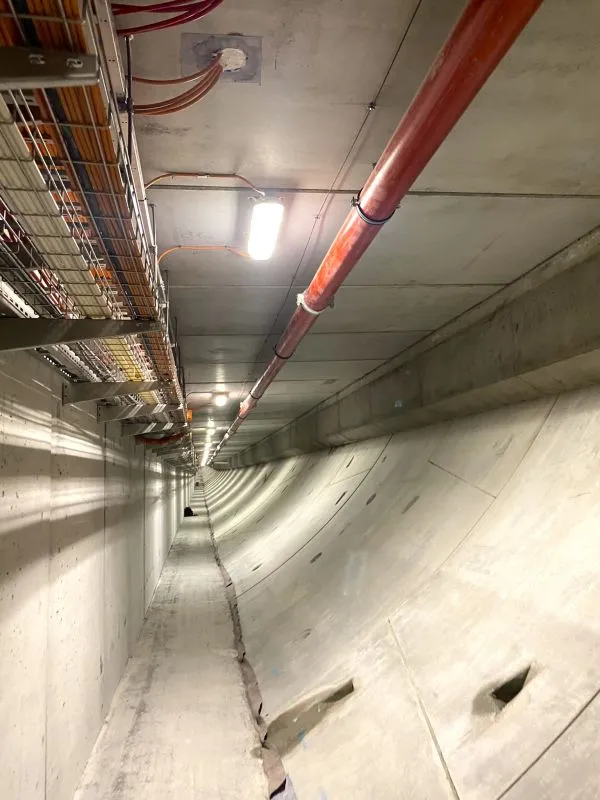

Nadal trwają prace przy doszczelnianiu obudowy tunelu, sprawdzana jest odblaskowość oznakowania poziomego. Kontynuowane są testy bezpieczeństwa, między innymi systemów przeciwpożarowych. Zakończyły się też roboty wykończeniowe w budynku stacji TK2.

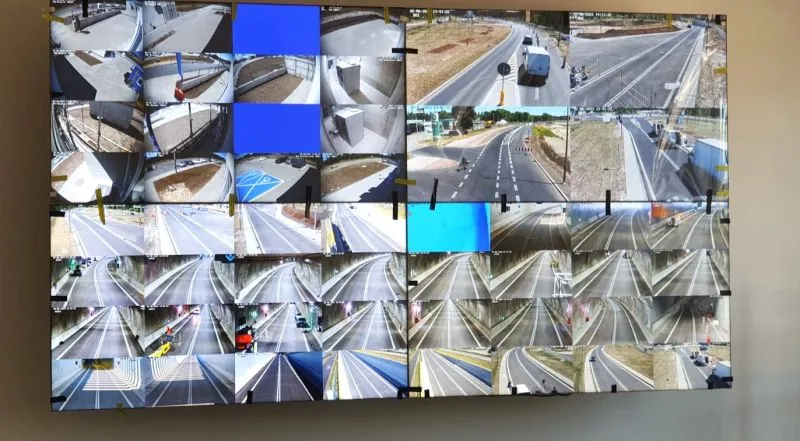

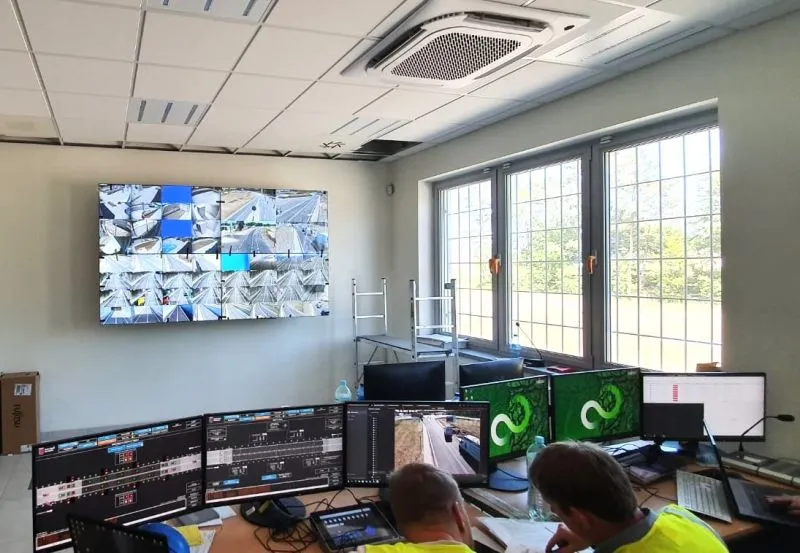

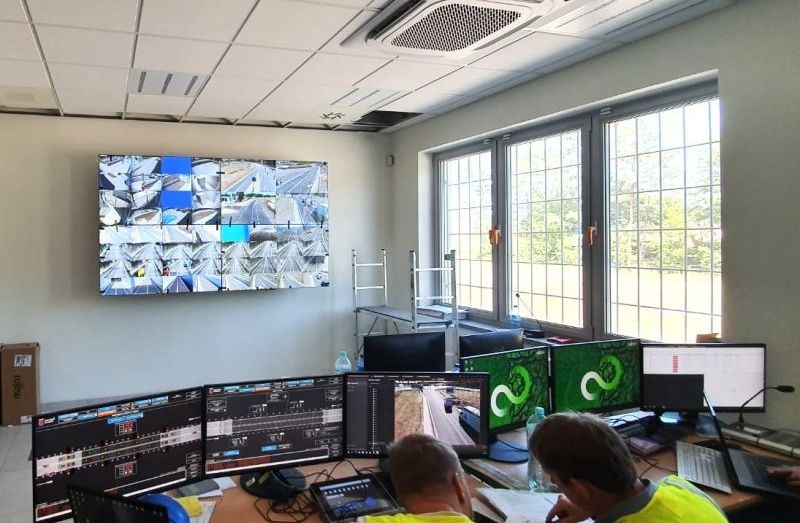

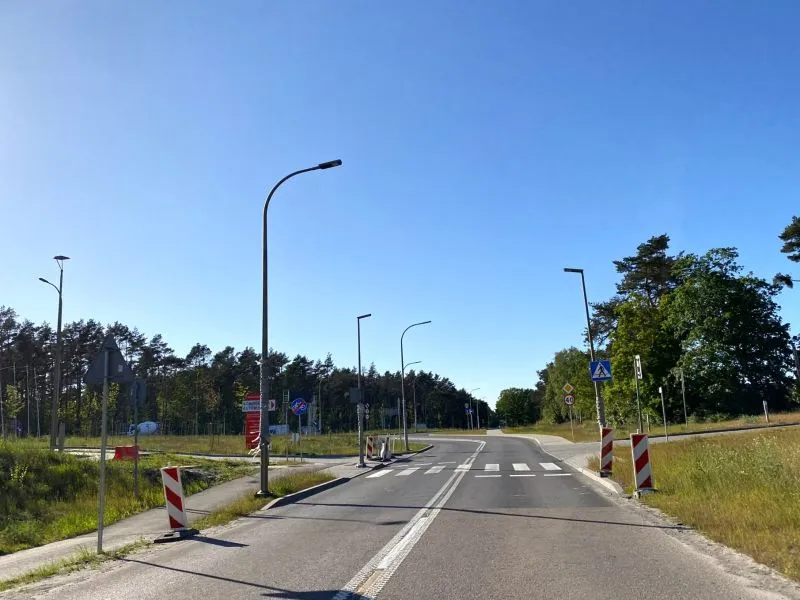

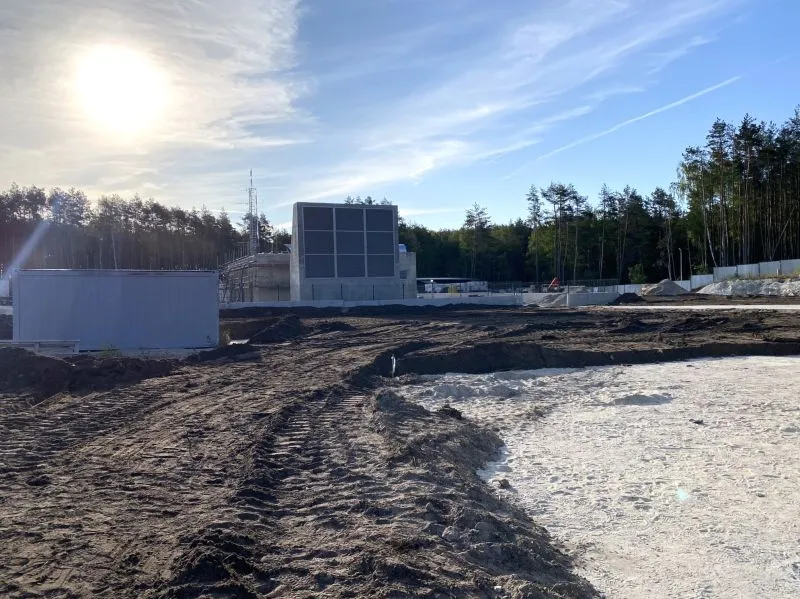

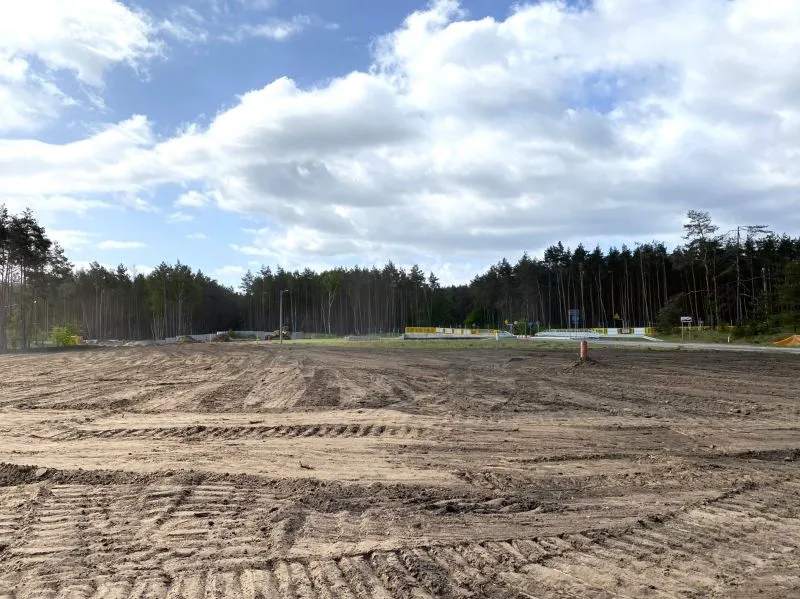

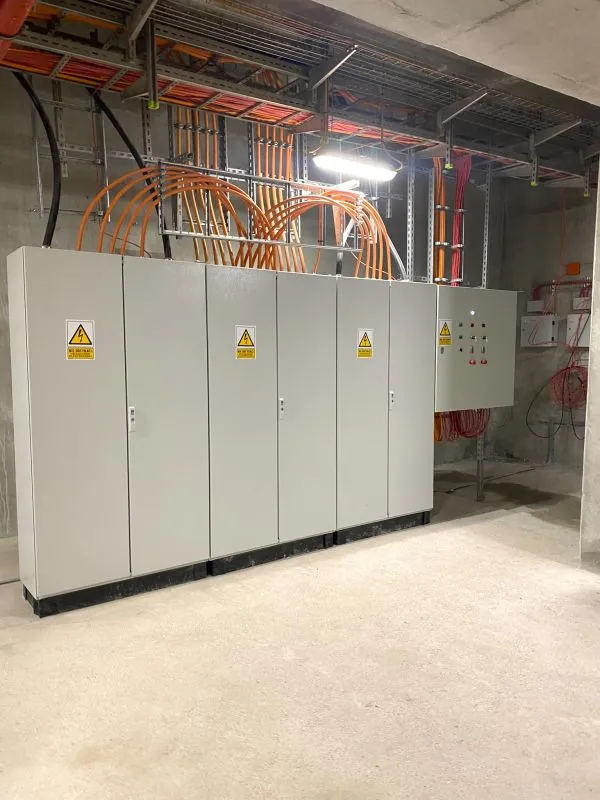

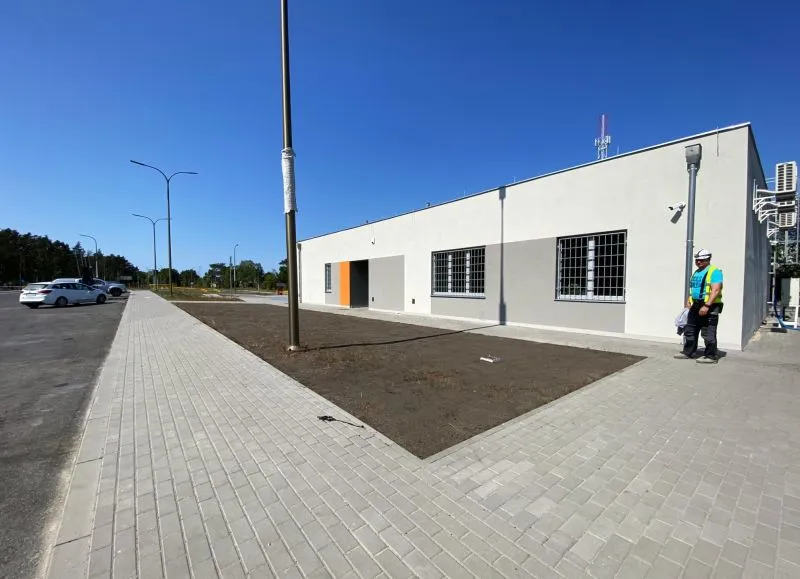

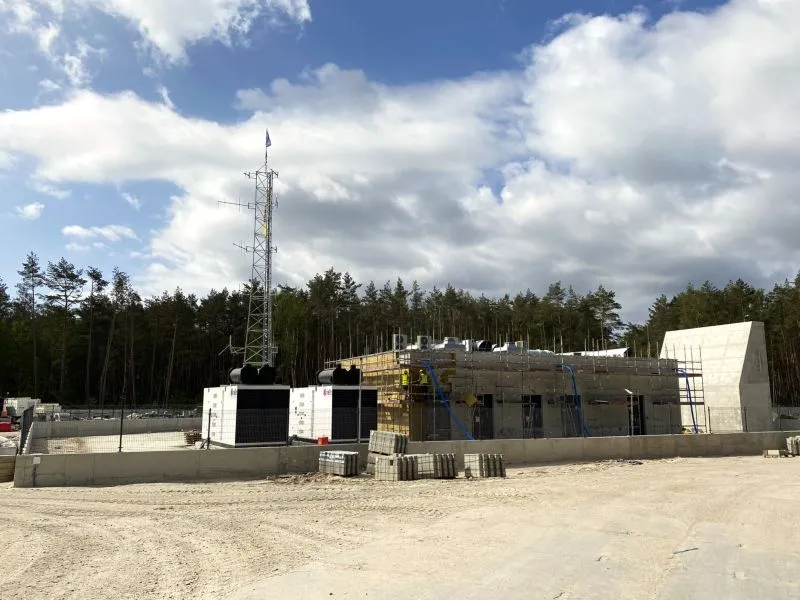

Po stronie wyspy Uznam w stacji TK3 pomalowana została elewacja, a w budynku stacji TK1 kontynuowane są prace instalacyjne. W wentylatorni wykonywane są próby i testy sprzętu. Na terenie budowy trwają prace porządkowe, utrzymaniowe oraz nasadzenie drzew i krzewów.

info i fot. firma SWECO
