Usprawnienie połączenia komunikacyjnego pomiędzy wyspami Uznam i Wolin w Świnoujściu - budowa tunelu pod Świną



1.       Opis projektu
Świnoujście jako jedyne miasto w Polsce jest położone aż na 44 wyspach. Komunikację pomiędzy dwiema największymi, zamieszkanymi wyspami Uznam i Wolin stanowią dwie nitki przeprawy promowej, na których pływają wysłużone promy. Taka sytuacja stwarza duże niedogodności dla mieszkańców, turystów i przedsiębiorców działających na świnoujskim rynku. Długie kolejki, zwłaszcza w sezonie letnim działają odstraszająco i wpływają negatywnie na wizerunek miasta. Ponadto, w przypadku niesprzyjających warunków pogodowych zdarza się, że Świnoujście jest odcięte od reszty kraju, co zagraża bezpieczeństwu miasta. Budowa stałego połączenia - tunelu - docelowo rozwiąże te problemy.

Inwestorem jest Gmina Miasto Świnoujście. Inwestorem Zastępczym - Generalna Dyrekcja Dróg Krajowych i Autostrad oddział w Szczecinie. Nadzór inżynierski w funkcji konsultanta pełni SWECO. Wykonawcą jest konsorcjum firm PORR S.A. (lider konsorcjum), PORR Bau GmbH, Gülermak Agir Sanayi Inşaat ve Taahhüt A.S. Zadanie jest realizowane w systemie zaprojektuj i zbuduj.

2. Podstawowe parametry techniczne*
Łączna szacunkowa długość inwestycji (wraz z drogami dojazdowymi): ok. 3200 metrów
Długość tunelu drążonego metodą TBM: 1484 metry
Długość całego tunelu: 1780 metrów
Długość wjazdu na wyspie Uznam w ścianach szczelinowych: ok. 460 m
Długość wyjazdu na wyspie Wolin w ścianach szczelinowych: ok. 420 m

Tunel jednorurowy, dwukierunkowy

Zewnętrzna średnica tunelu – 13 metrów
Łączna szerokość jezdni: 7 metrów
Szerokość pasów ruchu: jeden w każdym kierunku - po 3,5 metra każdy
Szerokość pasów awaryjnych – po 1,75 metra (wraz z utwardzonym poboczem)
Najgłębsze miejsce tunelu pod dnem rzeki Świny 39 metrów od lustra wód cieśniny Świna

3. Postęp prac

http://tunel-swinoujscie.pl/

4. Planowane oddanie do użytku (zgodnie z zapowiedzią wykonawcy) - czerwiec 2023r.


5. Finansowanie: Program Operacyjny Infrastruktura i Środowisko na lata 2014-2020 oraz budżet Miasta Świnoujście (wieloletnia prognoza finansowa Gminy Miasto Świnoujście na lata 2018-2028)

Wartość brutto inwestycji  912 562 026 PLN

Wartość kontraktu z wykonawcą: 793 186 390 zł

Wartość umowy z Inżynierem Kontraktu: 21 602 876 zł

Wysokość dofinansowanie unijnego: 775 677 722 zł


5. Multimedia

www.tunel-swinoujscie.pl

Wyspiarka już drąży - gazeta

Reportaż z uruchomienia TBM Wyspiarka i rozpoczęcia drążenia

Wideo - relacja z seminarium „Dlaczego tunel, a nie most”

Dlaczego tunel a nie most - prezentacja

Miasto na wyspach

Jak się drąży tunel

Przejazd tunelem - wizualizacja

Przebieg tunelu

Przekrój tunelu

Podpisanie umowy na dofinansowanie budowy tunelu pod Świną

Gazeta Tunelowa

Tunel pod Świną - marzec 2019 - ulotka str. 1 i 4

Tunel pod Świną - marzec 2019 - ulotka str. 2 i 3

Tunel pod Świną - listopad 2019 - ulotka str. 1 i 4

Tunel pod Świną - listopad 2019 - ulotka str. 2 i 3



*Dane na podstawie Programu Funkcjonalno-Użytkowego



222 tygodnie temu

RAPORT Z POSTĘPU PRAC Tydzień 22 XI – 28 XI 2021

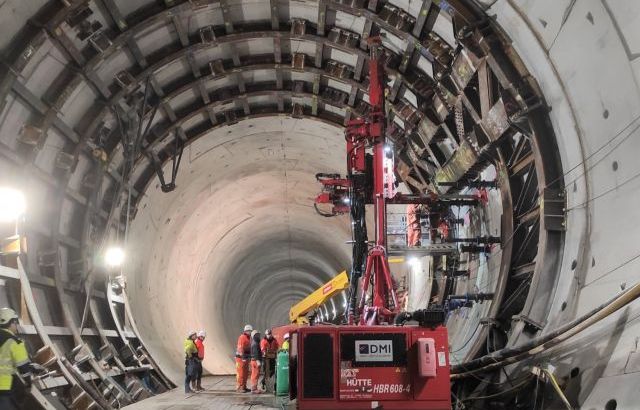

Wewnątrz tunelu pod Świną prowadzone są prace związane z budową wyjść ewakuacyjnych. Trwa wiercenie otworów pod lance mrożeniowe. Kontynuowane jest…
222 tygodnie temu

Co robią teraz w tunelu? Zobacz zdjęcia.

W wydrążonym tunelu z pomocą specjalnej maszyny wykonywane są wsporniki pod płytę podstropową i jezdną. Trwają także roboty przy wyjściach…
223 tygodnie temu

RAPORT Z POSTĘPU PRAC.15 XI – 21 XI 2021.

Zarówno w komorze startowej na wyspie Uznam, jak i w komorze odbiorczej na wyspie Wolin prowadzone są prace związane z demontażem Wyspiarki i…
224 tygodnie temu

Tydzień 8 XI – 14 XI 2021 RAPORT Z POSTĘPU PRAC

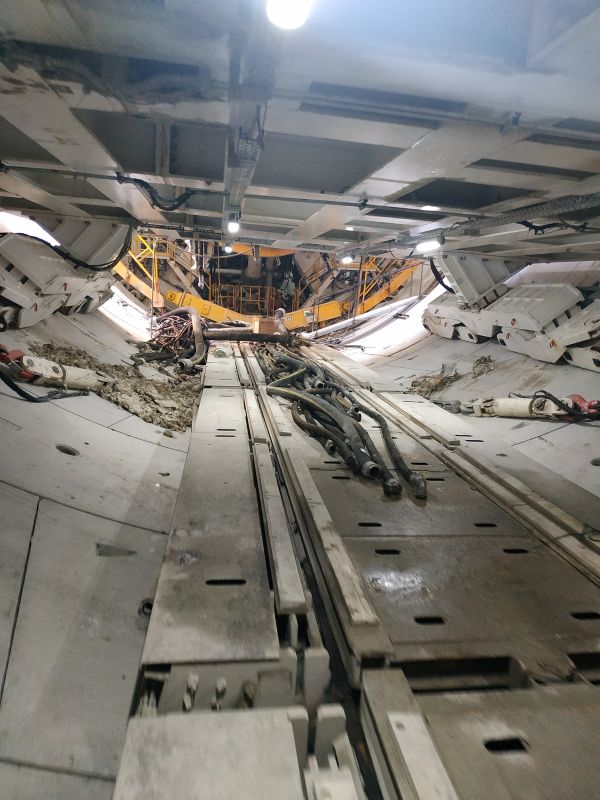

Trwają prace wewnątrz wydrążonego pod Świną tunelu. W ubiegłym tygodniu zakończono montaż stalowej konstrukcji wzmacniającej obudowę tunelu przy…
224 tygodnie temu

Zobacz najnowsze zdjęcia z budowy tunelu pod Świną

Zdjęcia z budowy stałego połączenia po stronie wyspy Uznam. fot. Hanna Lachowska/Urząd Miasta Świnoujście Budowa tunelu pod Świną. Listopad 2021.
225 tygodni temu

RAPORT Z POSTĘPU PRAC Tydzień 01 XI – 07 XI 2021

Prowadzony jest demontaż Wyspiarki i systemów, które były potrzebne w trakcie drążenia tunelu. W ubiegłym tygodniu w komorze odbiorczej (na wyspie…
226 tygodni temu

Tunel w Świnoujściu. Będą mrozić grunt pod wyjścia ewakuacyjne.

Nawet minus 35°Celsjusza - roztwór o takiej temperaturze będzie wykorzystywany do mrożenia gruntu na budowie tunelu pod Świną. Cała operacja potrwa…
227 tygodni temu

RAPORT Z POSTĘPU PRAC. Tydzień 18 X – 24 X 2021

Na wyspie Uznam zmontowano i wprowadzono do komory startowej specjalistyczny wózek – będzie on potrzebny do szalowania i betonowania wsporników pod…
229 tygodni temu

Budowa tunelu. Najnowsze zdjęcia i informacje.

Na wyspie Wolin w komorze odbiorczej kontynuowane są prace przygotowawcze związane z demontażem maszyny TBM. Trwa czyszczenie tarczy i montaż…
230 tygodni temu

Proces rozbiórki rozpoczęty…

Po obu stronach Świny rozpoczął się demontaż niepotrzebnych już urządzeń i instalacji. Trwa m. in. rozbiórka konstrukcji toru dla bram TBM i pompy…
230 tygodni temu

Budowa tunelu 27 IX – 03 X 2021 RAPORT Z POSTĘPU PRAC

Na wyspie Wolin, gdzie Wyspiarka zakończyła drążenie, trwają przygotowania do jej demontażu. W ubiegłym tygodniu czyszczono komorę odbiorczą, tarczę…
231 tygodni temu

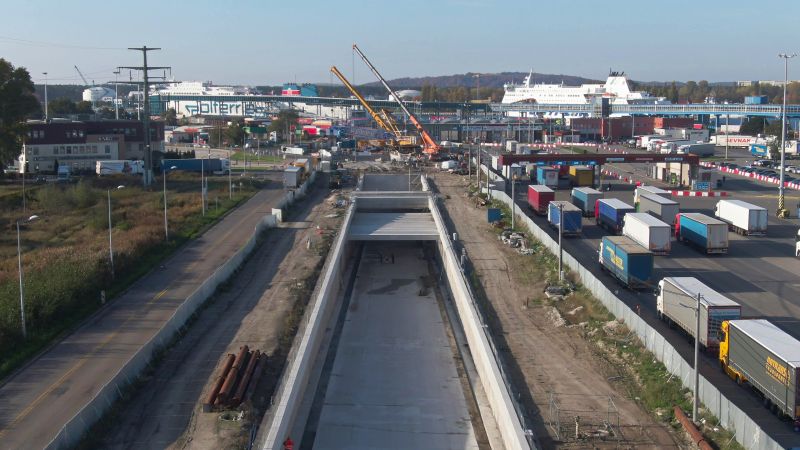

Wrzesień 2021 na budowie tunelu pod Świną. Zobacz zdjęcia.

Najnowsze zdjęcia z "lotu ptaka" z budowy tunelu pod Świną. Wyspy Uznam i Wolin. mat. UM Świnoujście/Sweco Budowa tunelu. Wrzesień 2021.
