W ramach naszej witryny stosujemy pliki cookies w celu świadczenia Państwu usług na najwyższym poziomie, w tym w sposób dostosowany do indywidualnych potrzeb. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Możecie Państwo dokonać w każdym czasie zmiany ustawień dotyczących cookies. Więcej szczegółów w naszej Polityce Cookies.

Dziś jest wtorek 26 sierpnia 2025 r. Godzina 00:40

Budowa tunelu 27 IX – 03 X 2021 RAPORT Z POSTĘPU PRAC

Na wyspie Wolin, gdzie Wyspiarka zakończyła drążenie, trwają przygotowania do jej demontażu. W ubiegłym tygodniu czyszczono komorę odbiorczą, tarczę maszyny TBM i rozpoczęto montaż uchwytów demontażowych.

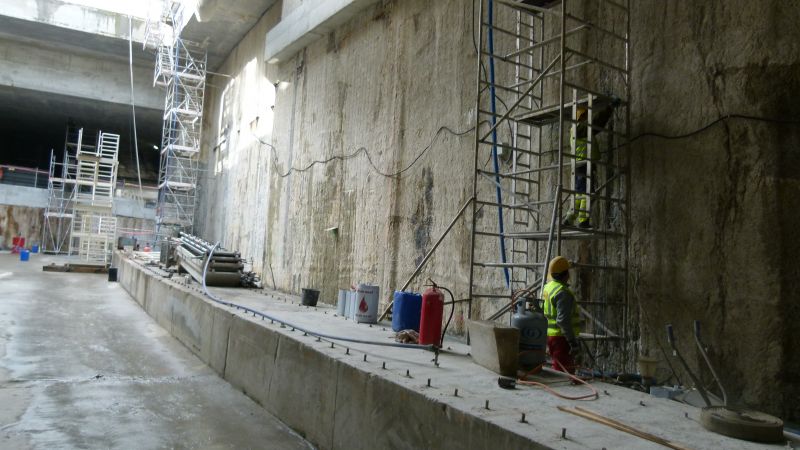

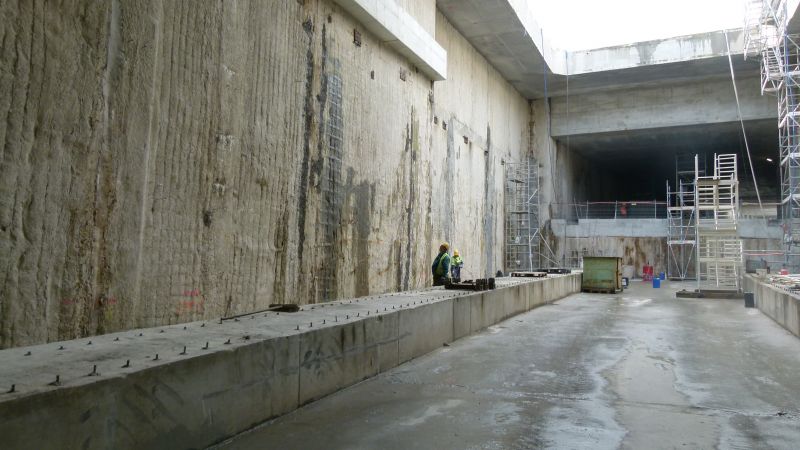

W dalszym ciągu prowadzono roboty wykończeniowe konstrukcji rampy – segmenty od pierwszego do szesnastego. Czyszczono też spód płyty nośnej obiektu mostowego w sekcji R11, by możliwa była hydrofobizacja.

Demontaż odbywa się też po drugiej stronie cieśniny Świny, na wyspie Uznam. W komorze startowej trwa rozbiórka konstrukcji toru dla bram TBM,  by umożliwić  wprowadzenie wózka do wykonywania wsporników w tunelu TBM. Domontowana jest też pompa wspomagająca transport płuczki brudnej wraz z instalacją.

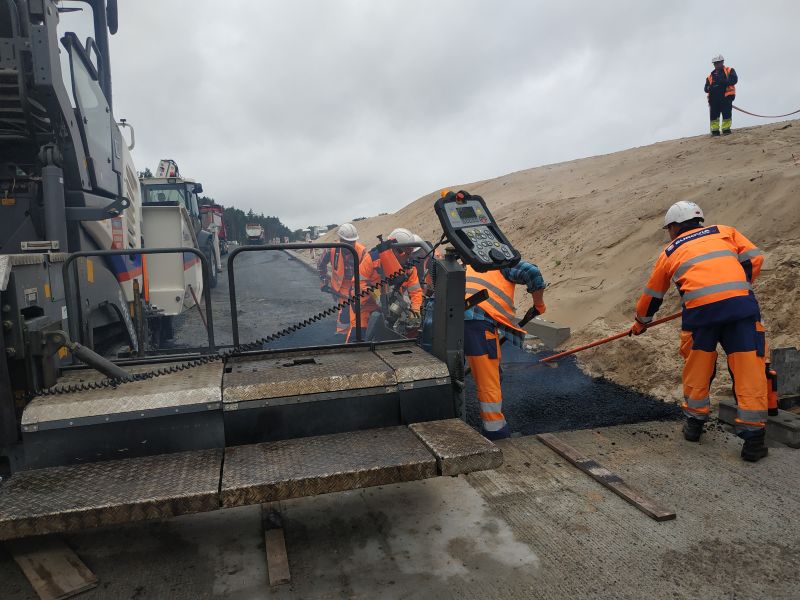

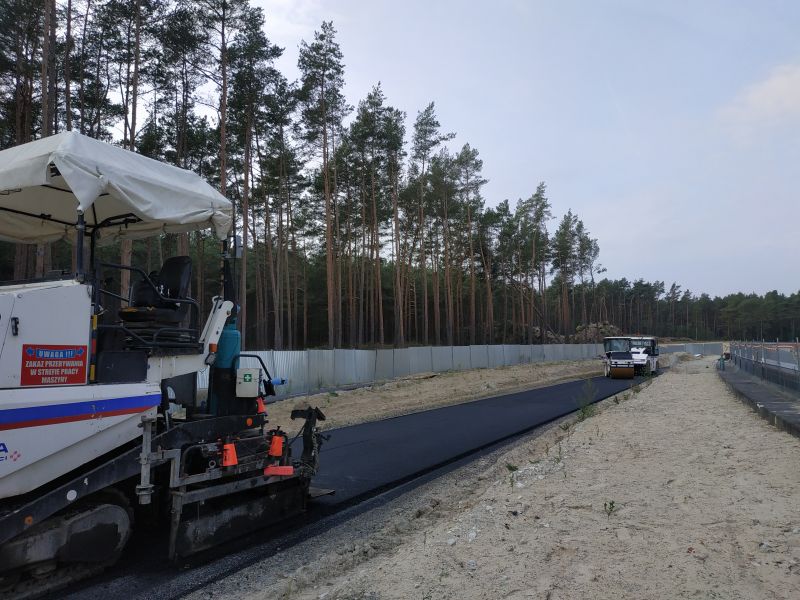

Trwa formowanie rampy zjazdowej od strony S11. Uszczelniane są ściany szczelinowe oraz płyta denna w komorze startowej oraz konstrukcja rampy i tunelu wykonywanego metodą stropową. Prowadzone są roboty wykończeniowe konstrukcji ramp.

Kontynuowana jest prefabrykacja tymczasowej konstrukcji podpierającej dla drugiego wyjścia ewakuacyjnego w zakładzie konstrukcji stalowych. Trwa demontaż rurociągów płuczkowych w tunelu.

Z zakładzie STP, gdzie w trakcie drążenie odbywała się separacja płuczki wiertniczej od urobku, w ubiegłym tygodniu separowano szlam. Trwały też przygotowania do demontażu systemu STP.

Z kolei w zakładzie prefabrykacji wykonywano zbrojenia i betonowano  prefabrykaty na konstrukcje wewnętrzne w tunelu TBM. Wykonane elementy transportowano na place składowe.

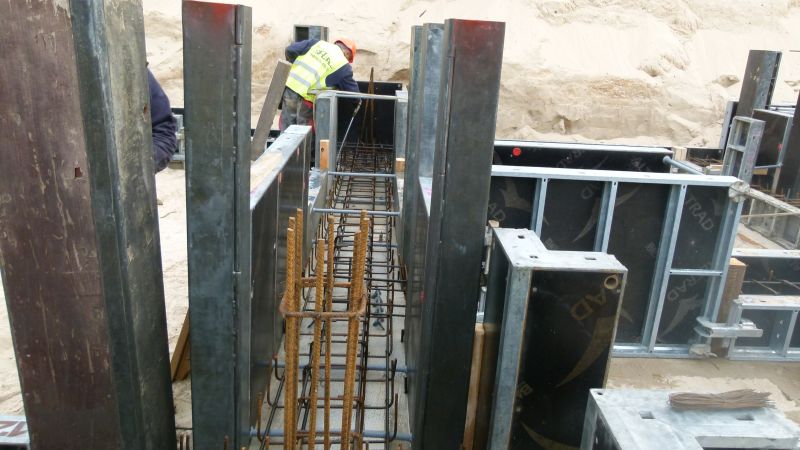

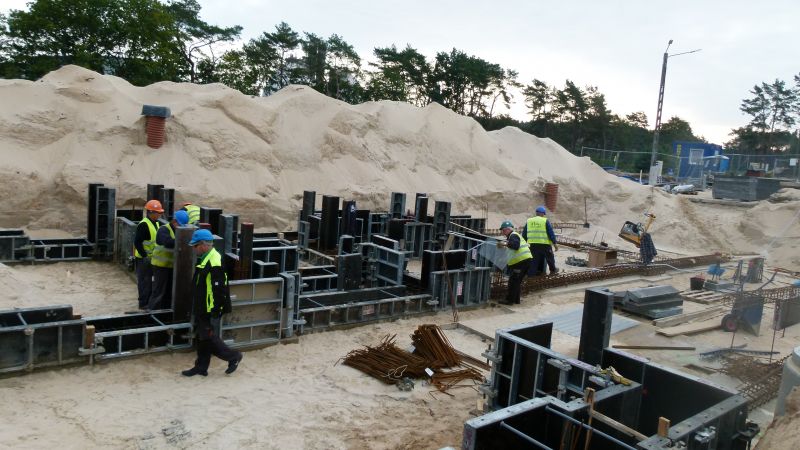

Trwają roboty fundamentowe dla przyszłego budynku Centrum Obsługi i Stacji Trafo TK3.

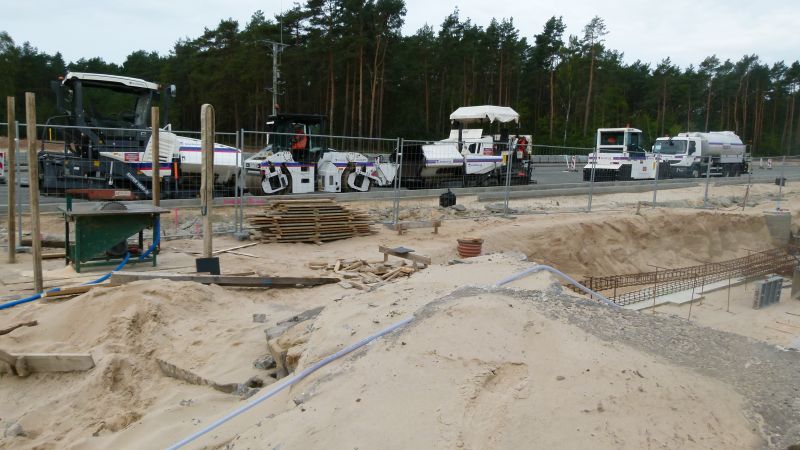

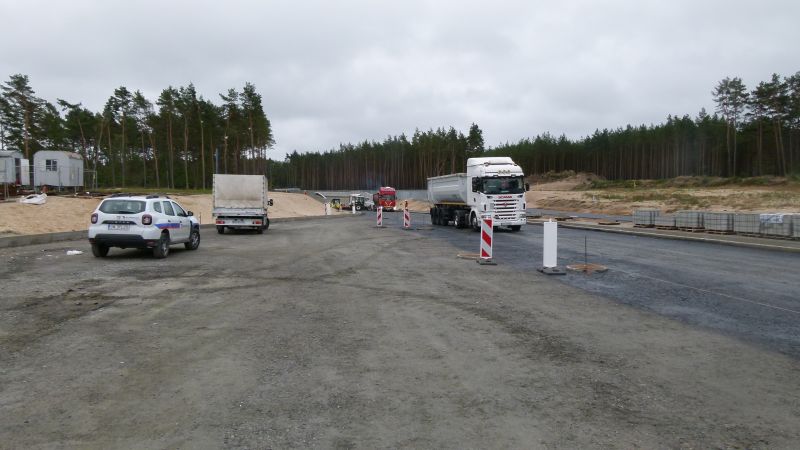

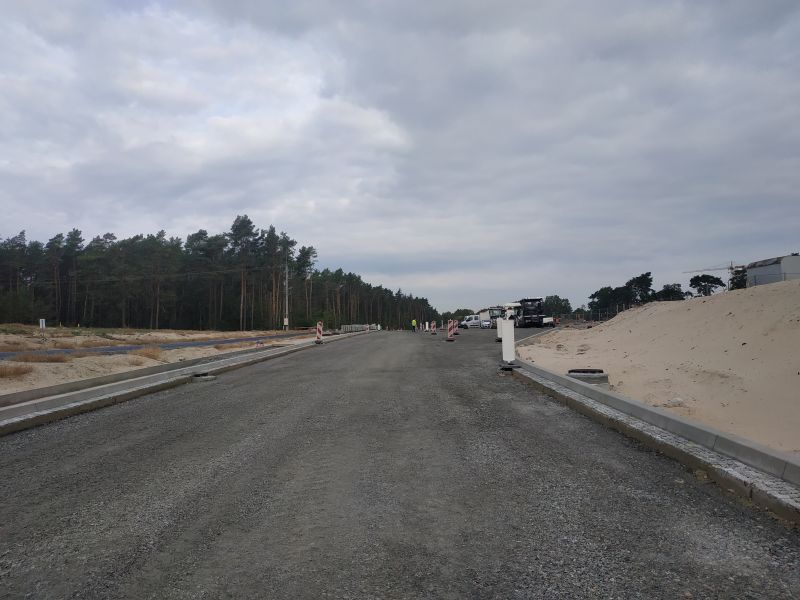

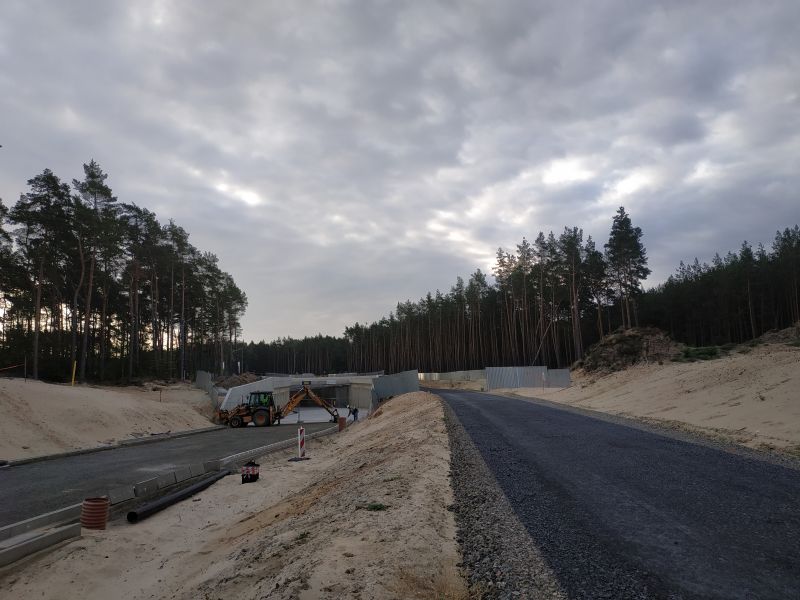

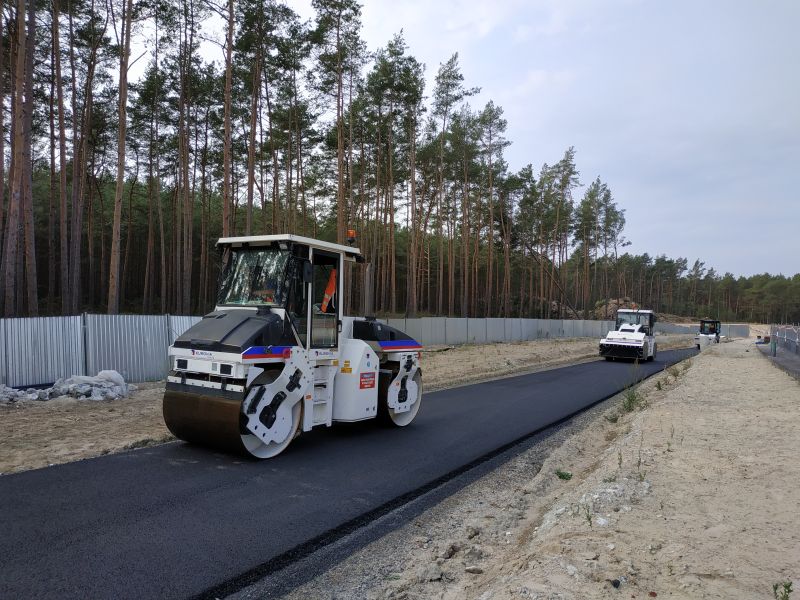

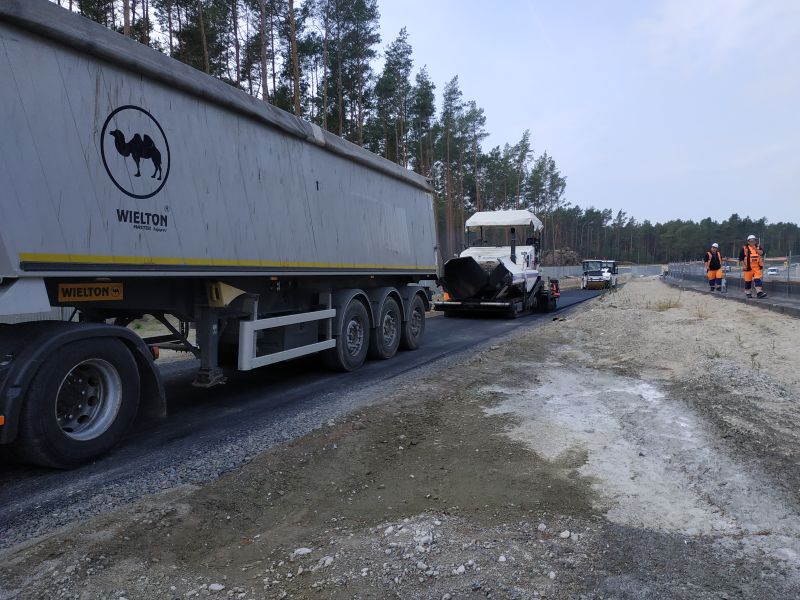

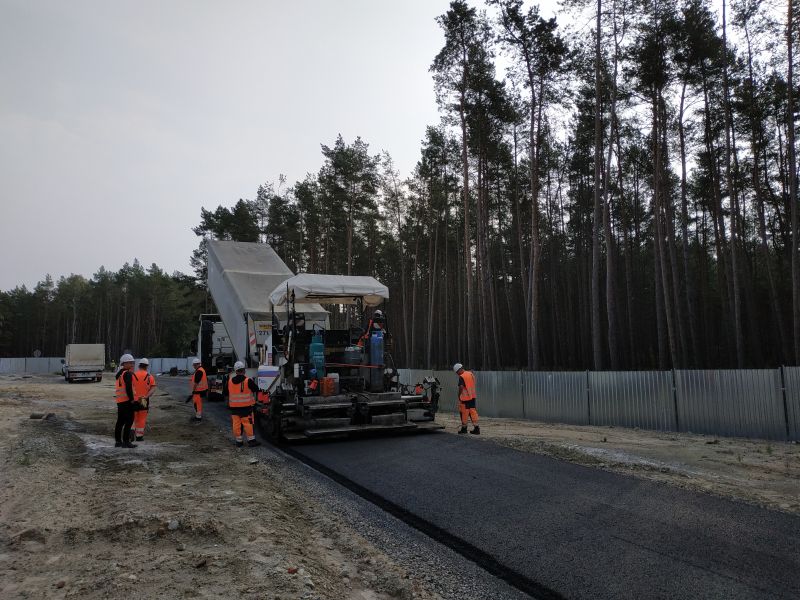

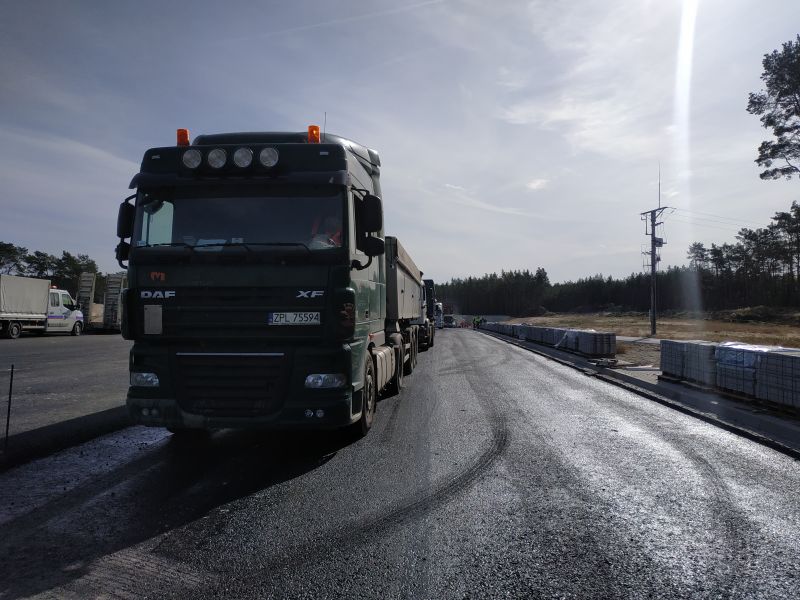

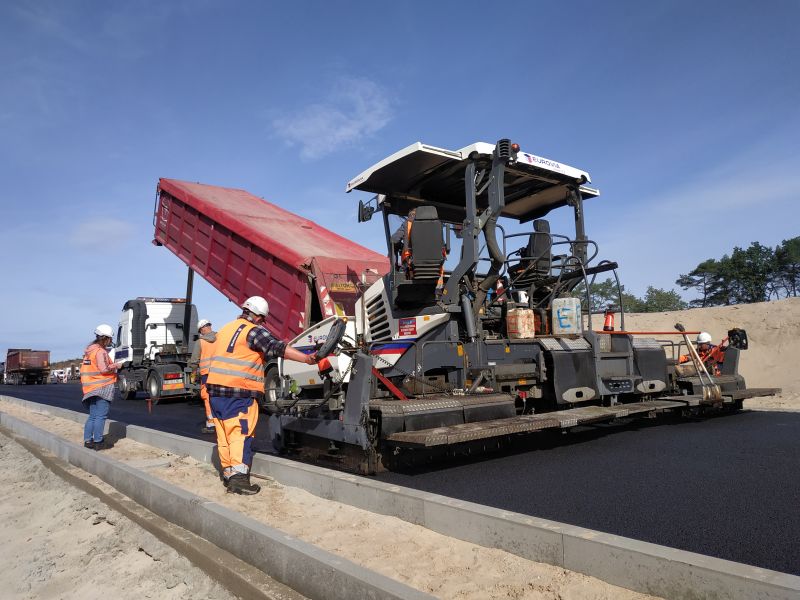

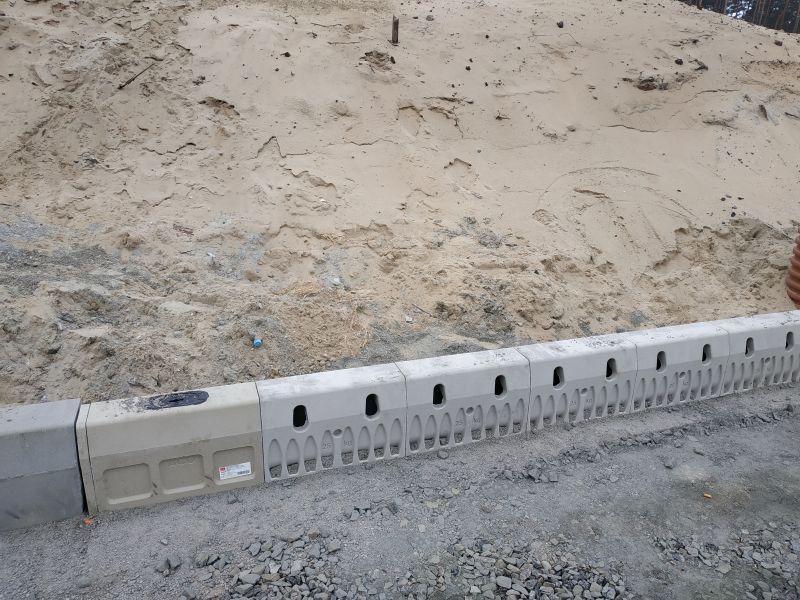

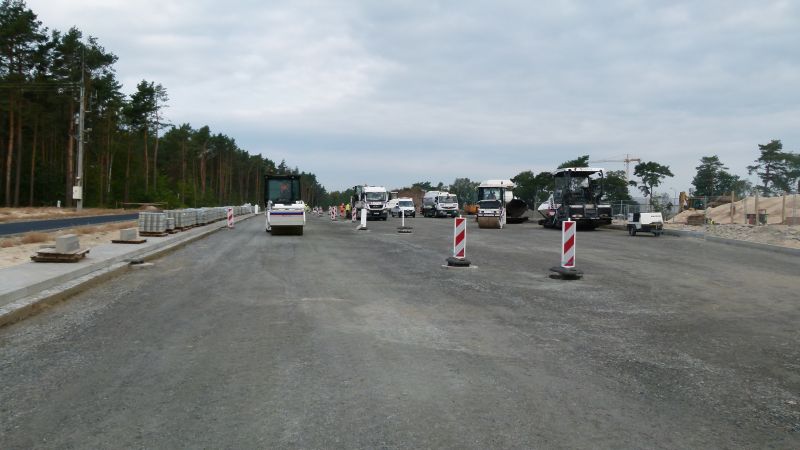

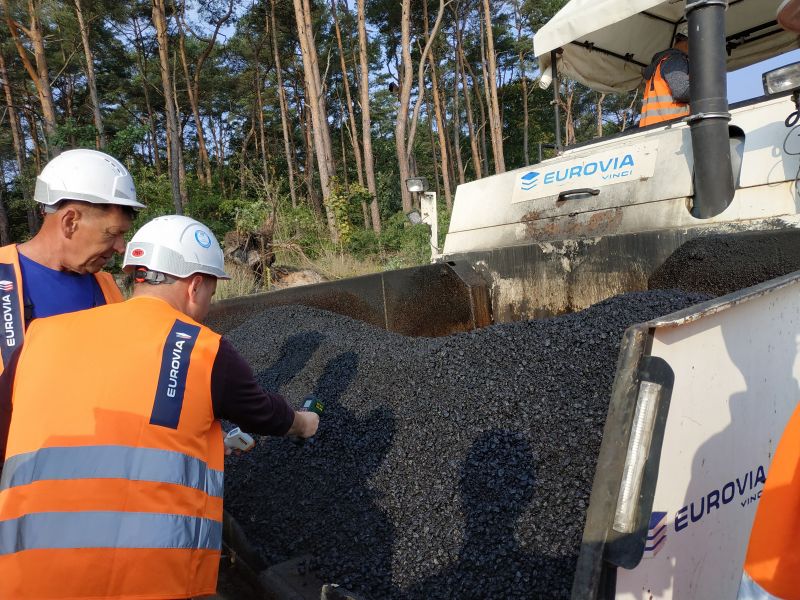

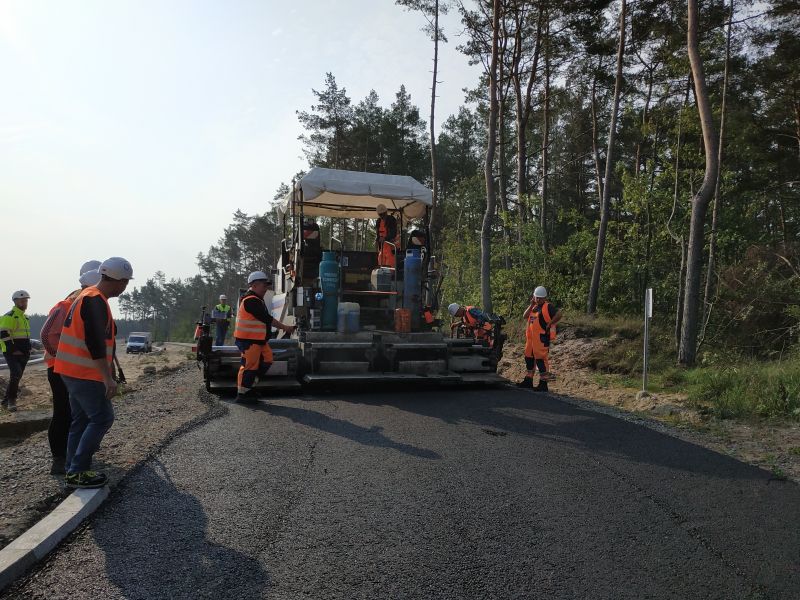

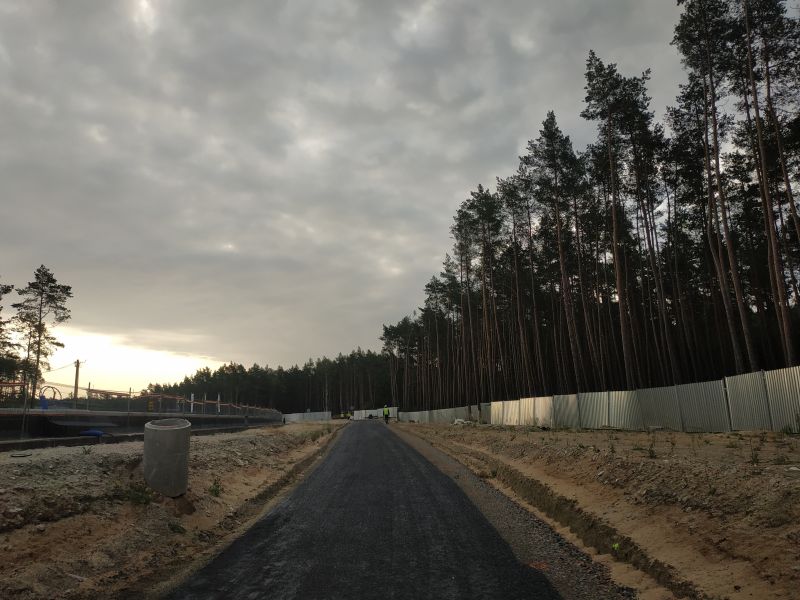

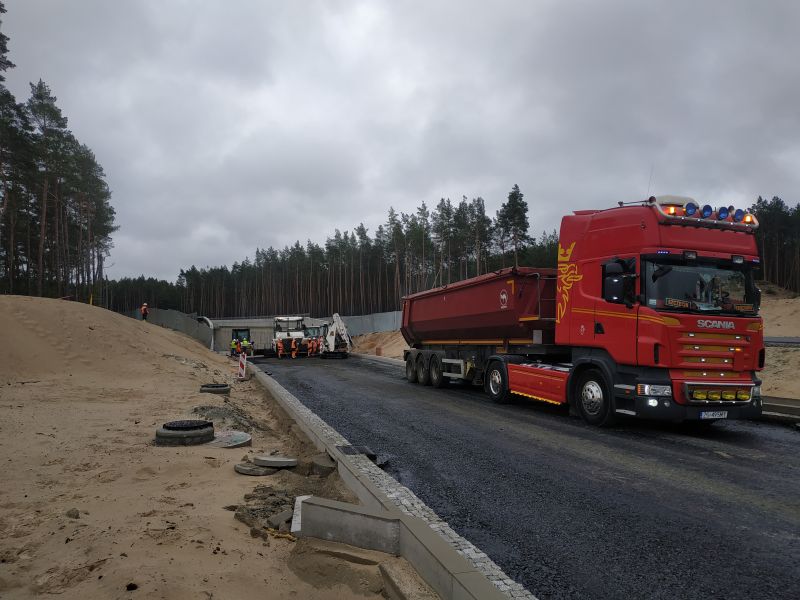

Po obu stronach Świny kontynuowana jest przebudowa i budowa sieci uzbrojenia terenu oraz infrastruktury drogowej.

Data dodania 05 października 2021
