W ramach naszej witryny stosujemy pliki cookies w celu świadczenia Państwu usług na najwyższym poziomie, w tym w sposób dostosowany do indywidualnych potrzeb. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Możecie Państwo dokonać w każdym czasie zmiany ustawień dotyczących cookies. Więcej szczegółów w naszej Polityce Cookies.

Dziś jest piątek 17 maja 2024 r. Godzina 14:18

Budowa tunelu. Raport z postępu prac (24-30 sierpnia 2020)

W minionym tygodniu, na wyspie Uznam, zakończyło się betonowanie stropu górnego w komorze startowej i można było rozpocząć wykop podstropowy. To stąd wystartuje maszyna TBM.

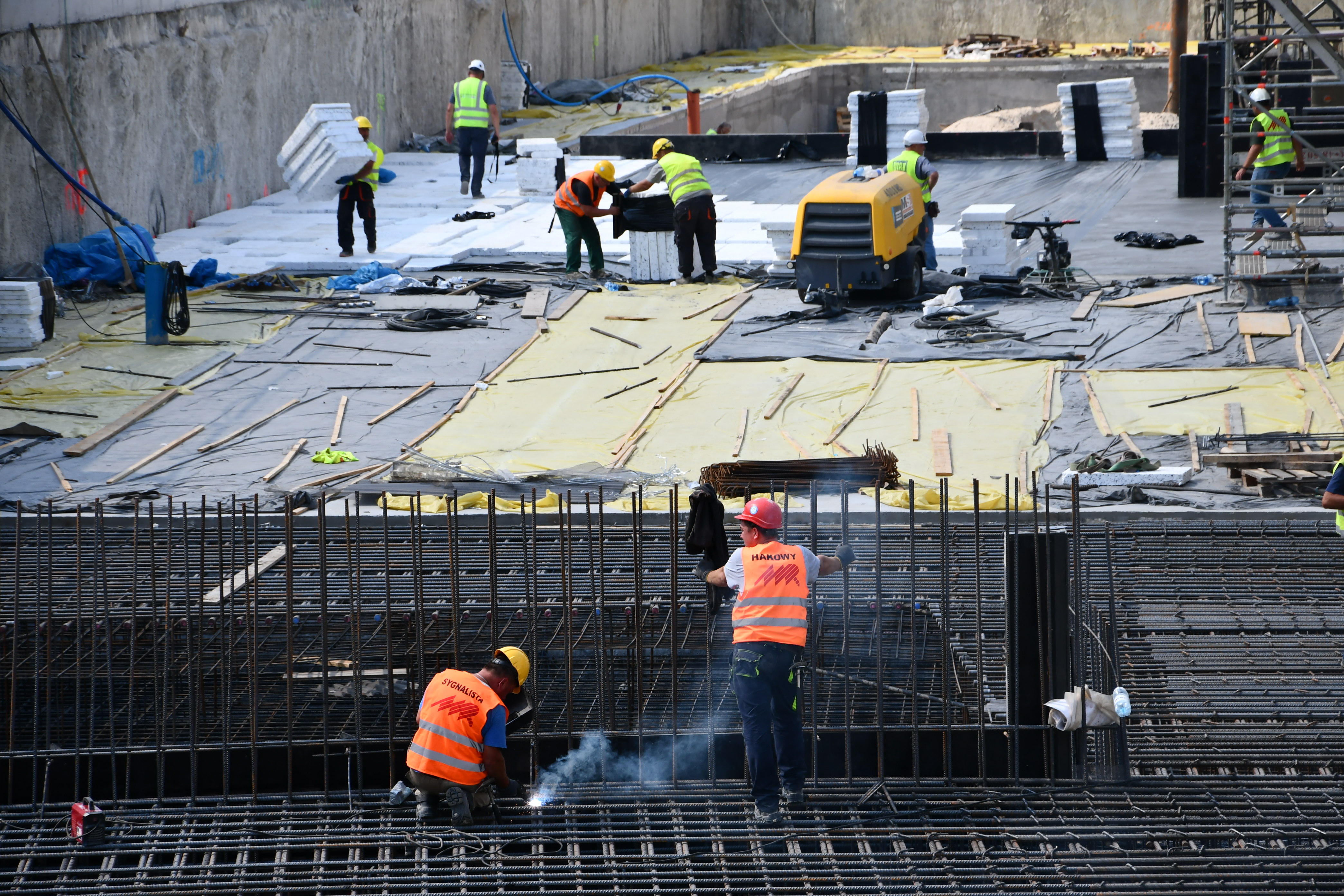

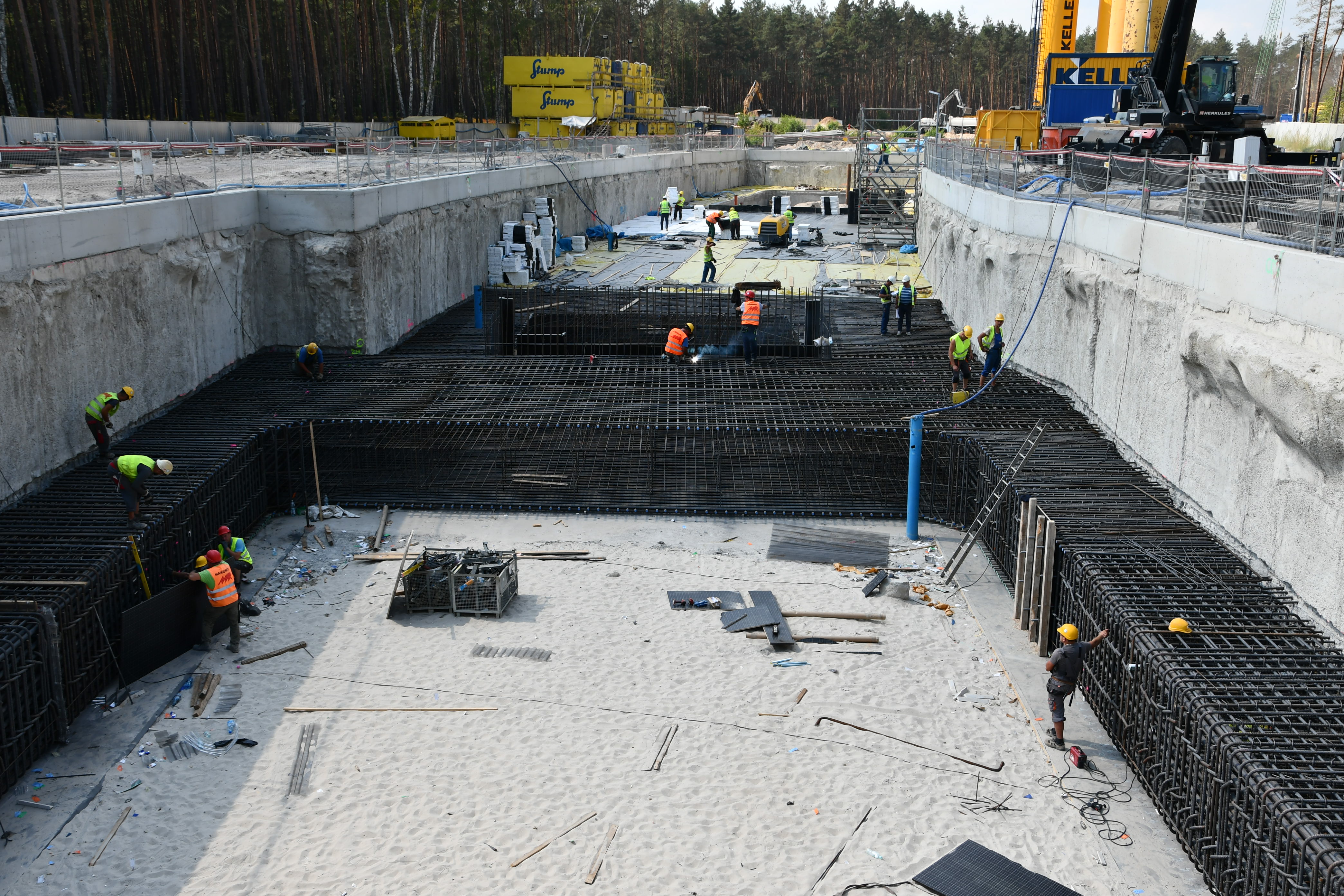

Na zdjęciu budowa komory startowej na wyspie Uznam.

Sporo dzieje się też w segmentach tunelu odkrywkowego od drugiego do szóstego, gdzie powstaje przesłona jet-grouting i wykonywany jest wieniec ścian szczelinowych. Z kolei w segmencie siódmym trwają przygotowania do wykonywania murków prowadzących.

Na ulicy ulicy Karsiborskiej wprowadzono już tymczasową organizację ruchu – bajpas. W rejonie drogi trwają przebudowy sieci gazu wysokiego ciśnienia, wodociągu oraz kanalizacji – tak, by usunąć wszelkie kolizje. W tej okolicy budowane jest również odwodnienie układu drogowego.

Na zdjęciu budowa komory startowej na wyspie Uznam.

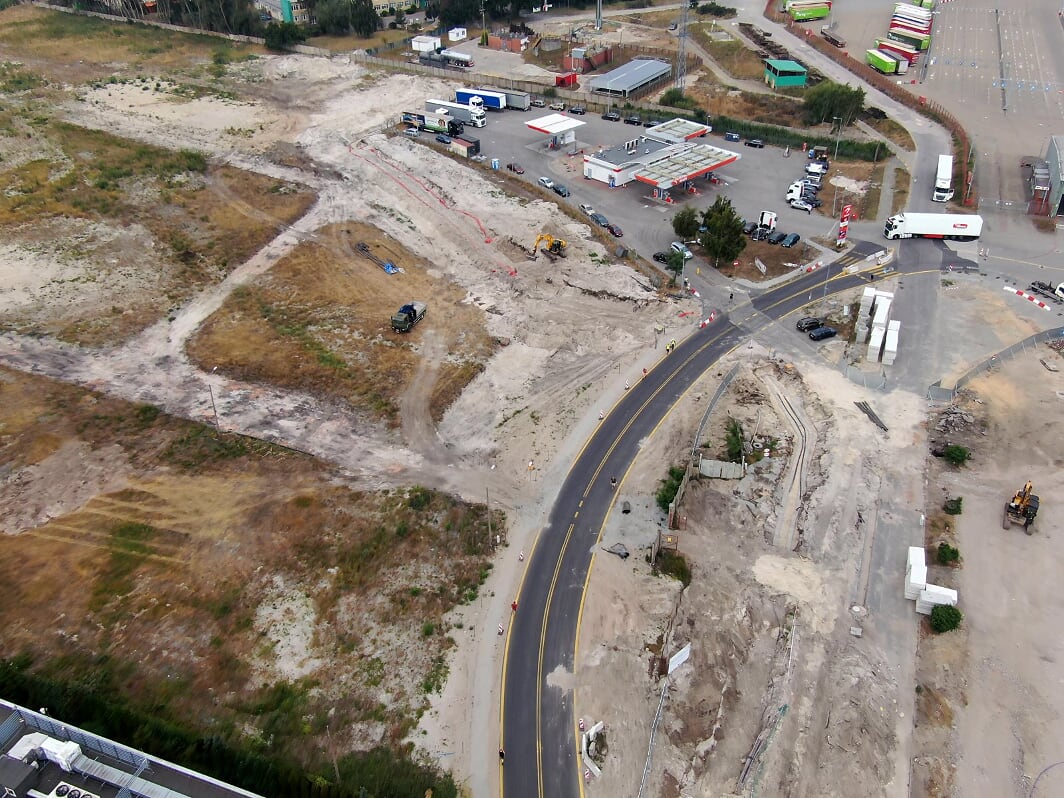

Przygotowywana jest także droga technologiczna od nabrzeża portowego numer 87 do ulicy Portowej – to tędy będzie transportowana maszyna TBM. Na przyjęcie maszyny, jej rozładunek oraz składowanie elementów – organizowany jest plac wokół komory startowej TBM.

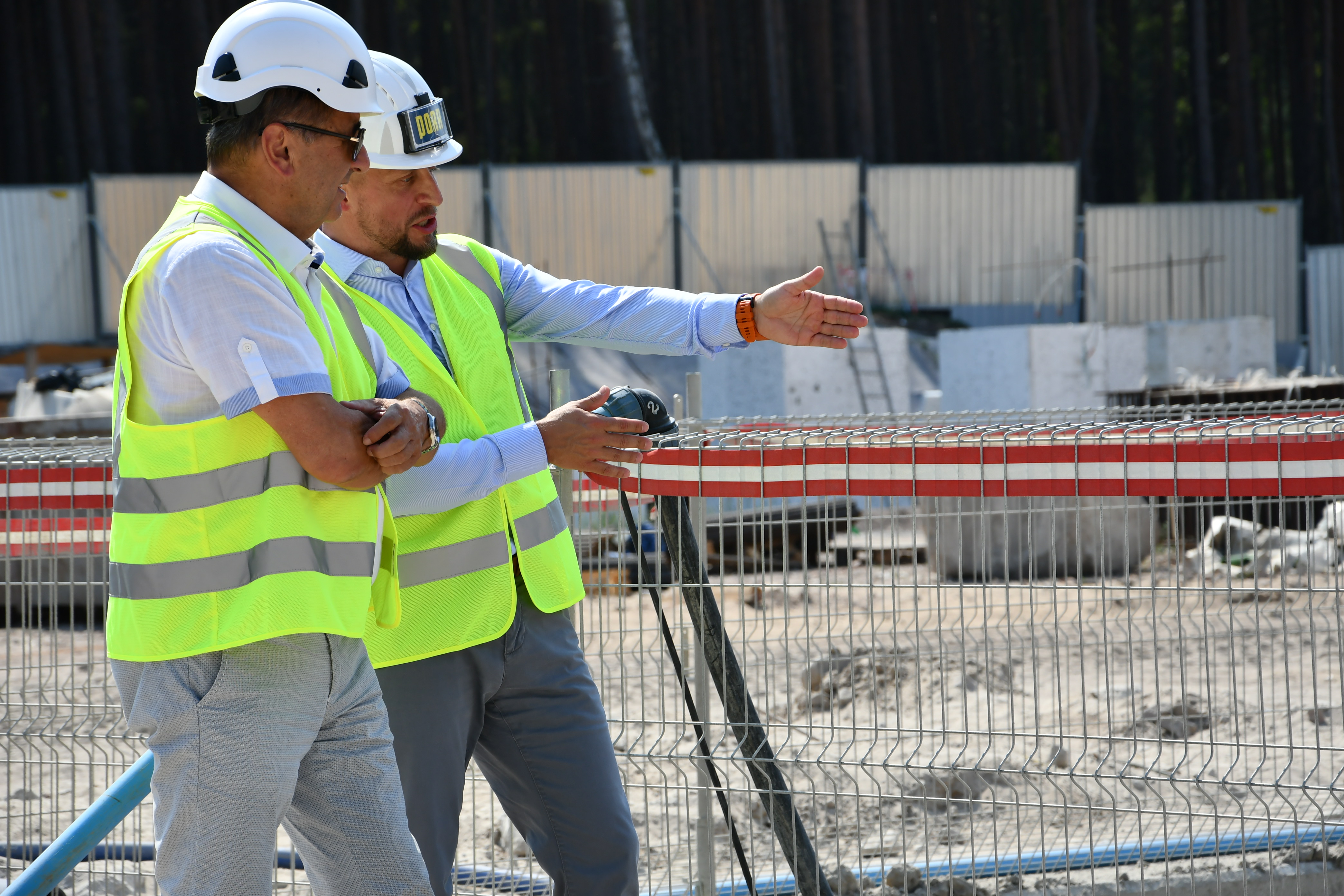

Na zdjęciu Prezydent Świnoujścia Janusz Żmurkiewicz (pierwszy od lewej) i dyrektor kontraktu Piotr Flisiak na terenie budowy komory startowej pod stronie wyspy Uznam.

Tymczasem na wyspie Wolin kontynuowane są przebudowy m. in. sieci wysokiego napięcia 110 kV, sieci wodno-kanalizacyjnej wzdłuż ulicy Fińskiej, a także rowu melioracyjnego. Postępują prace przy tworzeniu murków prowadzących dla ścian szczelinowych komory odbiorczej TBM.

BIK Urząd Miasta Świnoujście

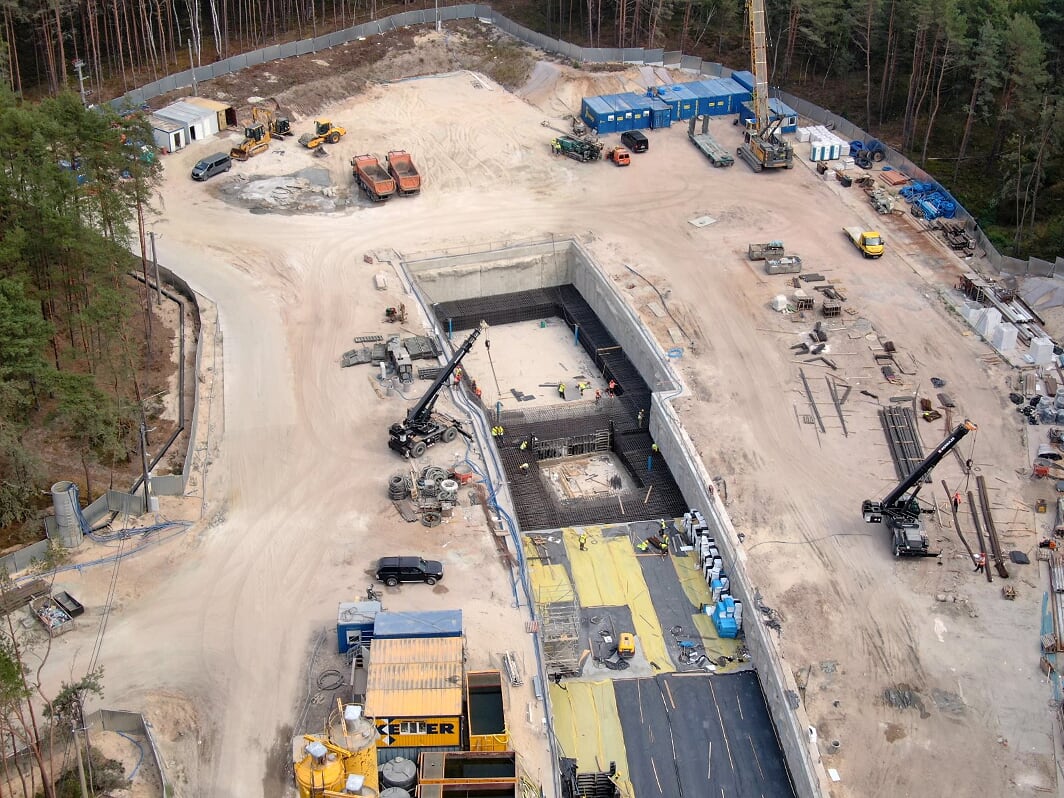

Na zdjęciach powyżej budowa tunelu pod stronie wyspy Uznam.

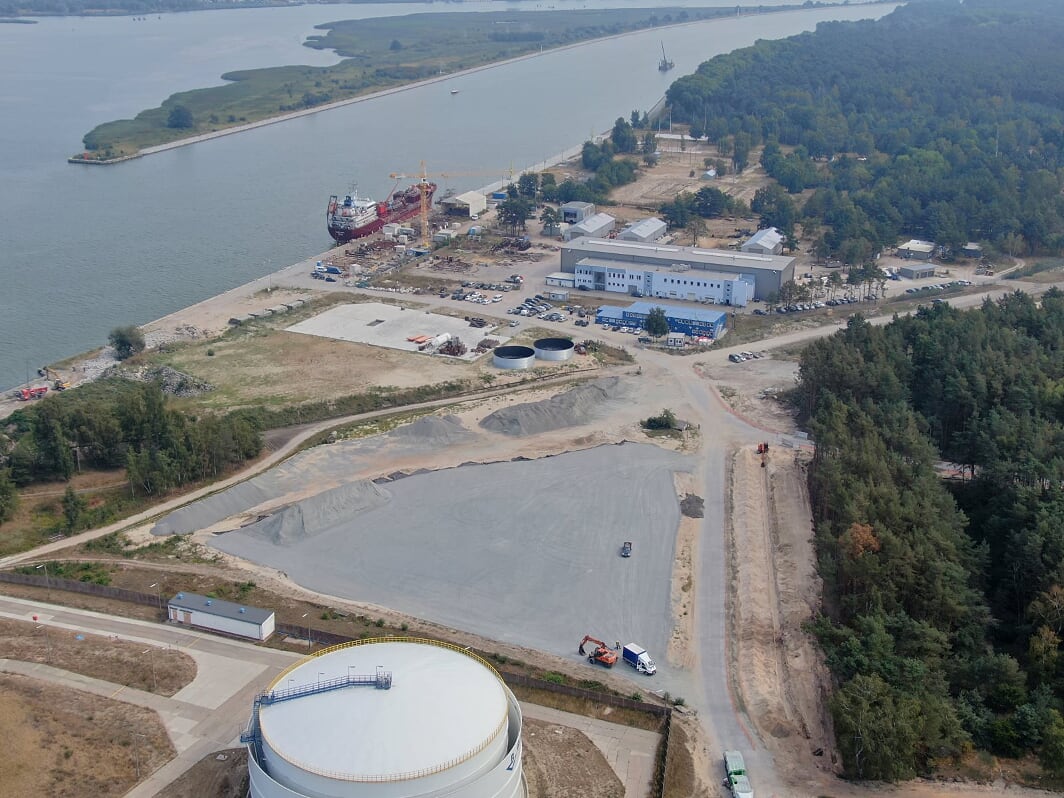

Na zdjęciu teren budowy tunelu pod stronie wyspy Wolin.

Data dodania 01 września 2020
