Raport z postępu prac. 31 sierpnia – 6 września 2020 rok
Na wyspie Uznam trwa odwadnianie komory startowej TBM. Prowadzone są prace w wykopie podstropowym. Udało się wykonać przesłony jet-grouting w segmentach od drugiego do szóstego. Tam też budowany jest wieniec ścian szczelinowych. Z kolei w segmencie siódmym zakończono wykonywanie murków prowadzących. W segmentach dziesiątym i jedenastym przygotowywane są platformy robocze do wykonywania ścian szczelinowych.

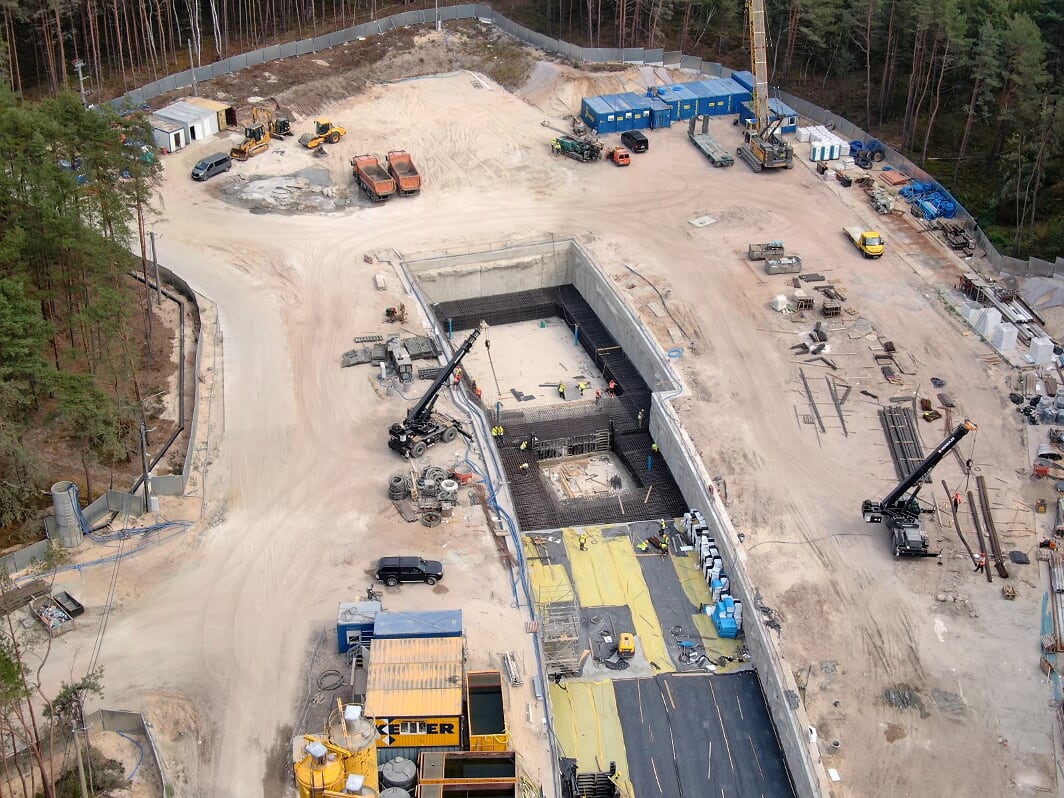

Na zdjęciu budowa komory startowej po stronie wyspy Uznam.
Wciąż trwa usuwanie kolizji w rejonie układu drogowego ul. Karsiborskiej – prowadzona jest przebudowa gazu wysokiego ciśnienia, wodociągu, kanalizacji. Wprowadzona została tymczasowa organizacja ruchu na skrzyżowaniu z tunelem odkrywkowym - bypass ulicy Karsiborskiej.

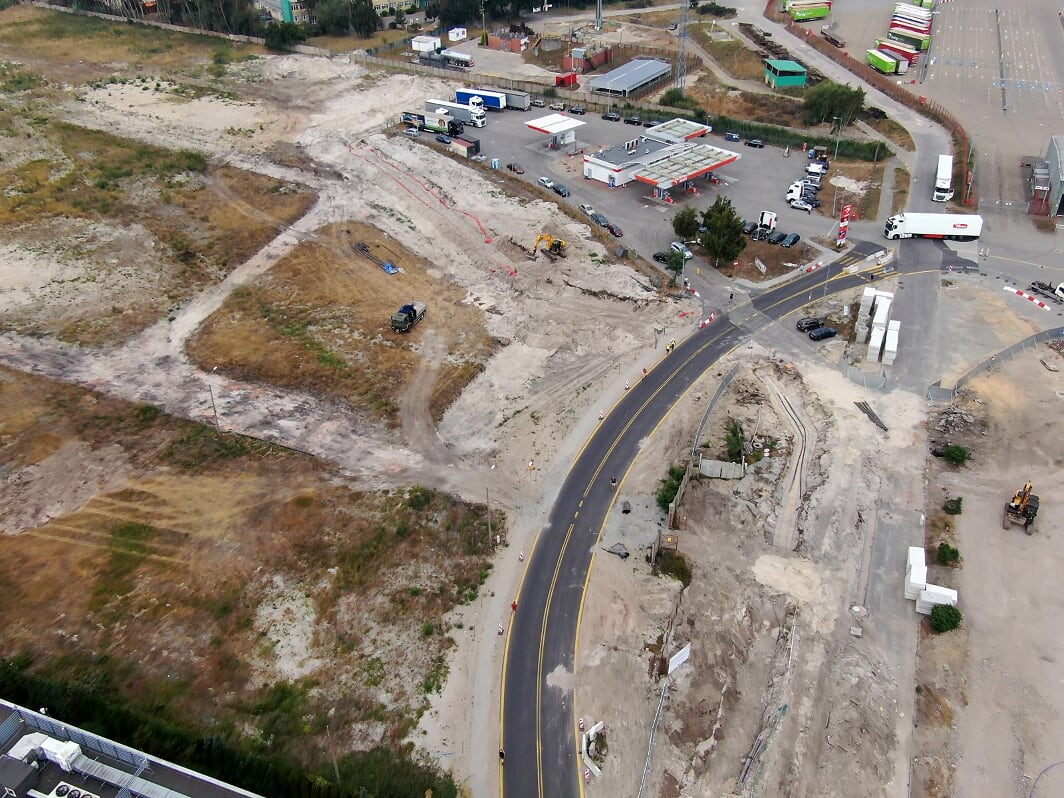

Na zdjęciu widok z lotu ptaka na teren budowy po stronie wyspy Uznam.
W górnej części zdjęcia ulica Karsiborska.
Przygotowywana jest przestrzeń wokół komory startowej TBM - trwa profilowanie i zagęszczanie terenu – tak, by można przetransportować, rozładować i składować podzespoły maszyny TBM. Wykonywana jest też droga technologiczna od nabrzeża portowego Nr 87 do ulicy Portowej niezbędna do sprawnego transportu elementów maszyny - obecnie trwa zmiana niwelety.
BIK UM Świnoujście/Sweco

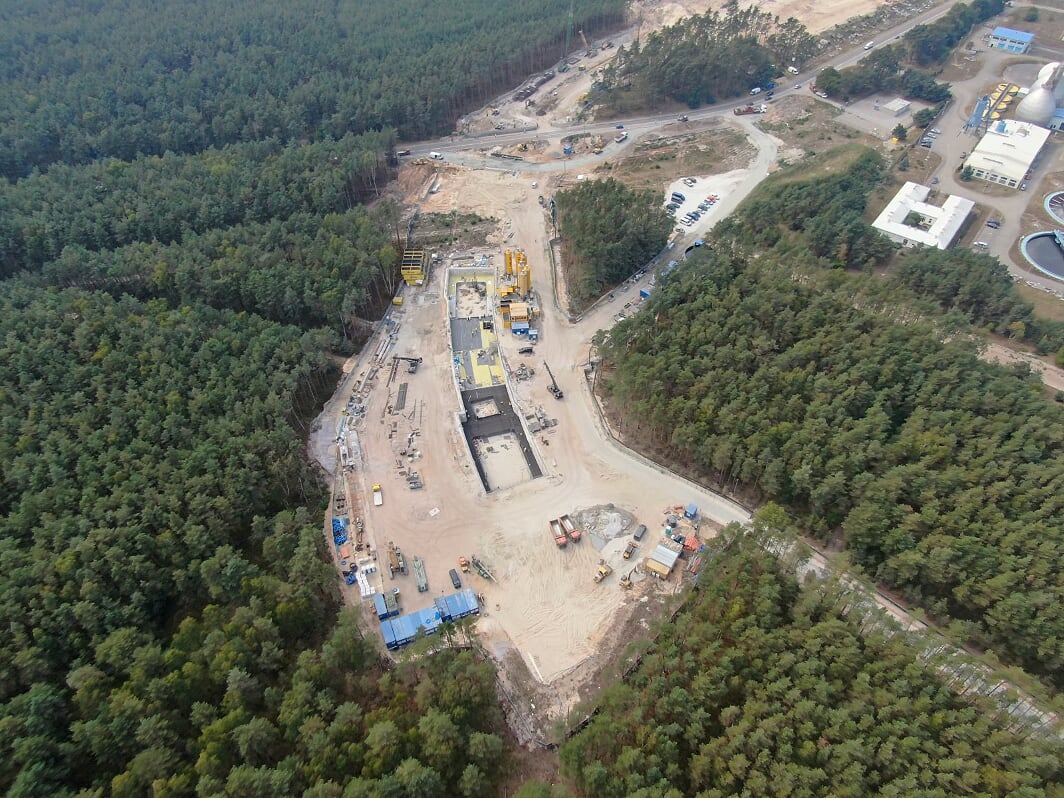

Na zdjęciu widok z lotu ptaka na budowę na wyspie Wolin.
