W ramach naszej witryny stosujemy pliki cookies w celu świadczenia Państwu usług na najwyższym poziomie, w tym w sposób dostosowany do indywidualnych potrzeb. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Możecie Państwo dokonać w każdym czasie zmiany ustawień dotyczących cookies. Więcej szczegółów w naszej Polityce Cookies.

Dziś jest czwartek 02 maja 2024 r. Godzina 11:05

Raport z postępu prac - 21 - 27 września 2020

Na wyspie Wolin zakończyła się przebudowa i uruchomiono linię napowietrzną wysokiego napięcia 110 kV. Obecnie trwa przygotowanie dokumentacji powykonawczej dla tego zadania. Jednocześnie rozpoczęto wykop pod nową trasę linii kablowej WN 110 kV. Prowadzona jest też przebudowa gazu średniego ciśnienia KGS2.

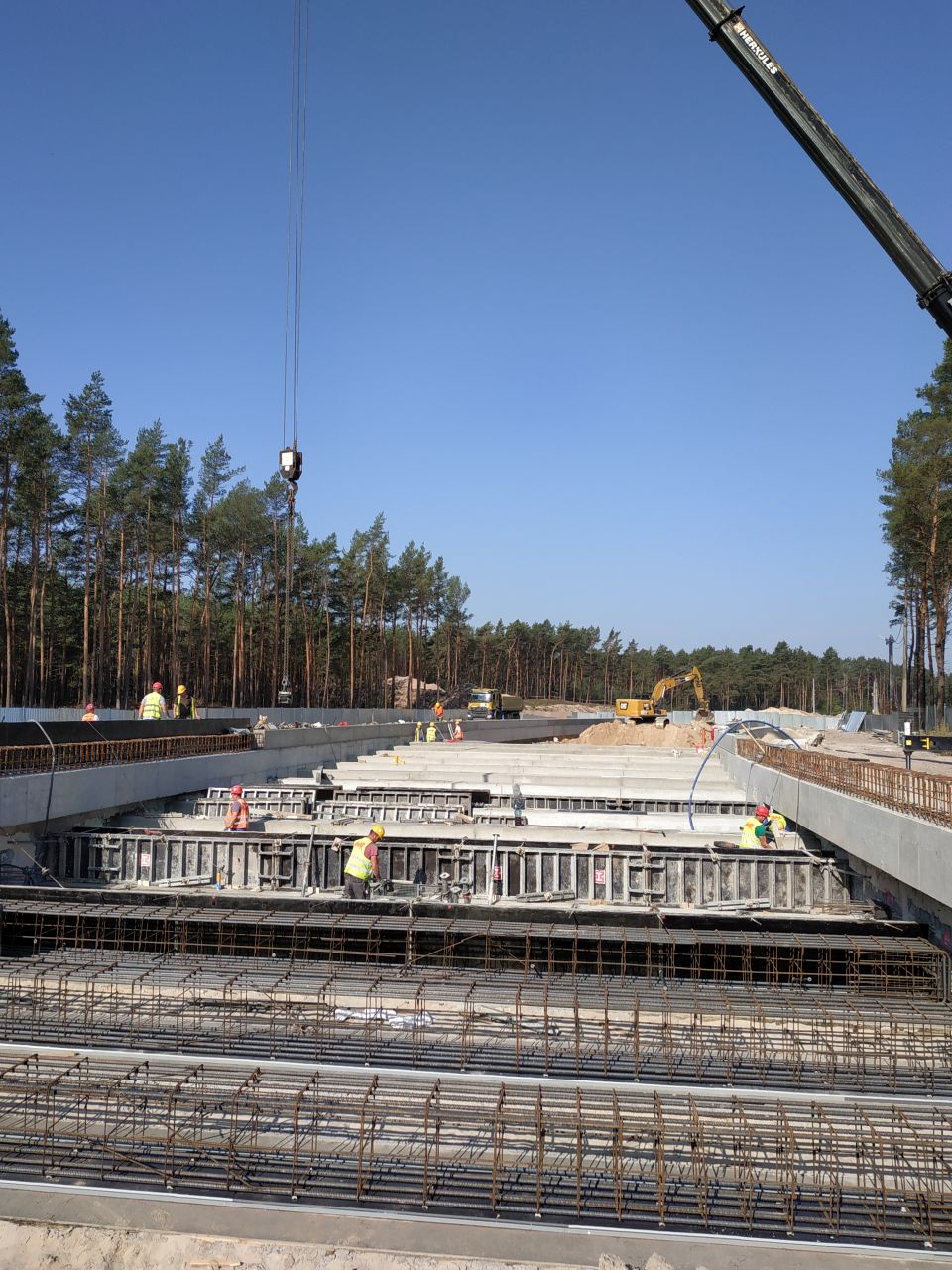

Na wyspie Uznam w segmencie pierwszym rozpoczęto wykop pod płytę denną. W segmentach od drugiego do szóstego zakończono budowę wieńca ścian szczelinowych, rozpór żelbetowych stałych oraz  montaż rozpór tymczasowych. W segmencie siódmym zakończono przesłonę jet-grouting. W segmentach dziesiątym i jedenastym zakończono ściany szczelinowe i rozpoczęto wykonywanie przesłony jet- grouting.

Kontynuowana jest przebudowa sieci wodno-kanalizacyjnej na zachód i wschód od ul. Karsiborskiej. Po zachodniej stronie rozpoczęto przebudowę lini średniego napięcia. Cały czas trwa tam też budowa odwodnienia układu drogowego.

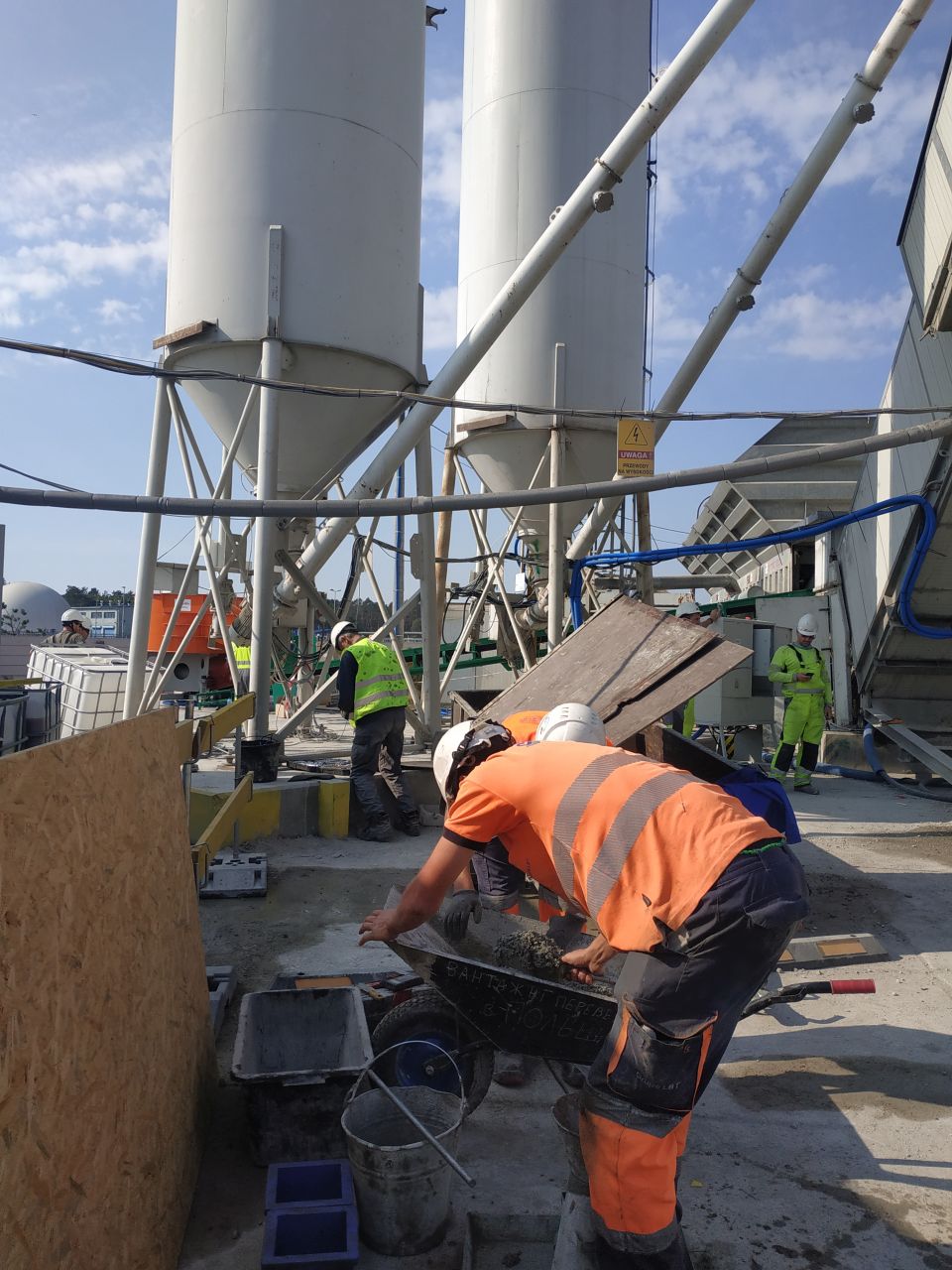

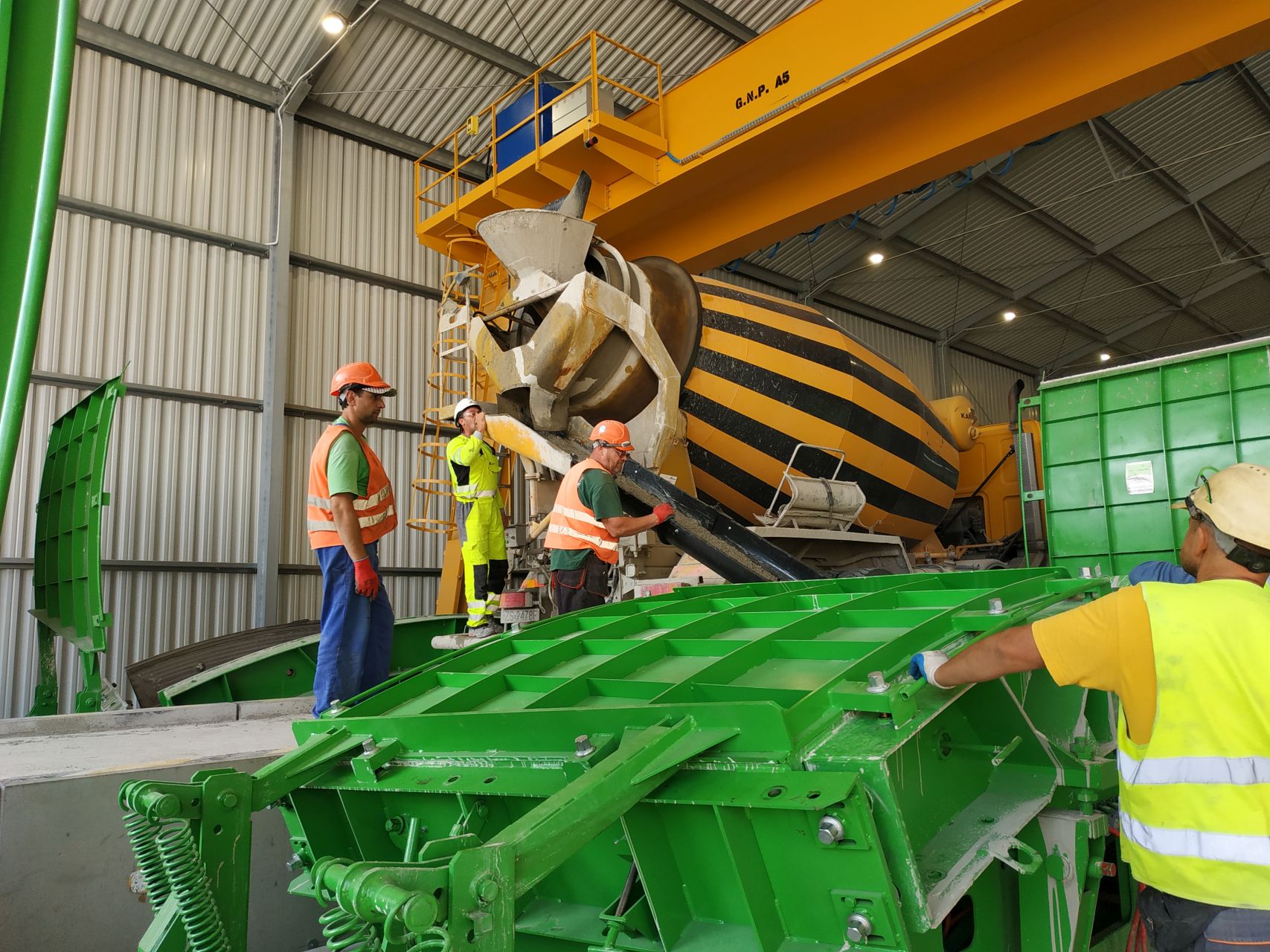

W zakładzie prefabrykacji odbywają się próbne odlewy segmentów obudowy i prefabrykacja płyt drogowych.

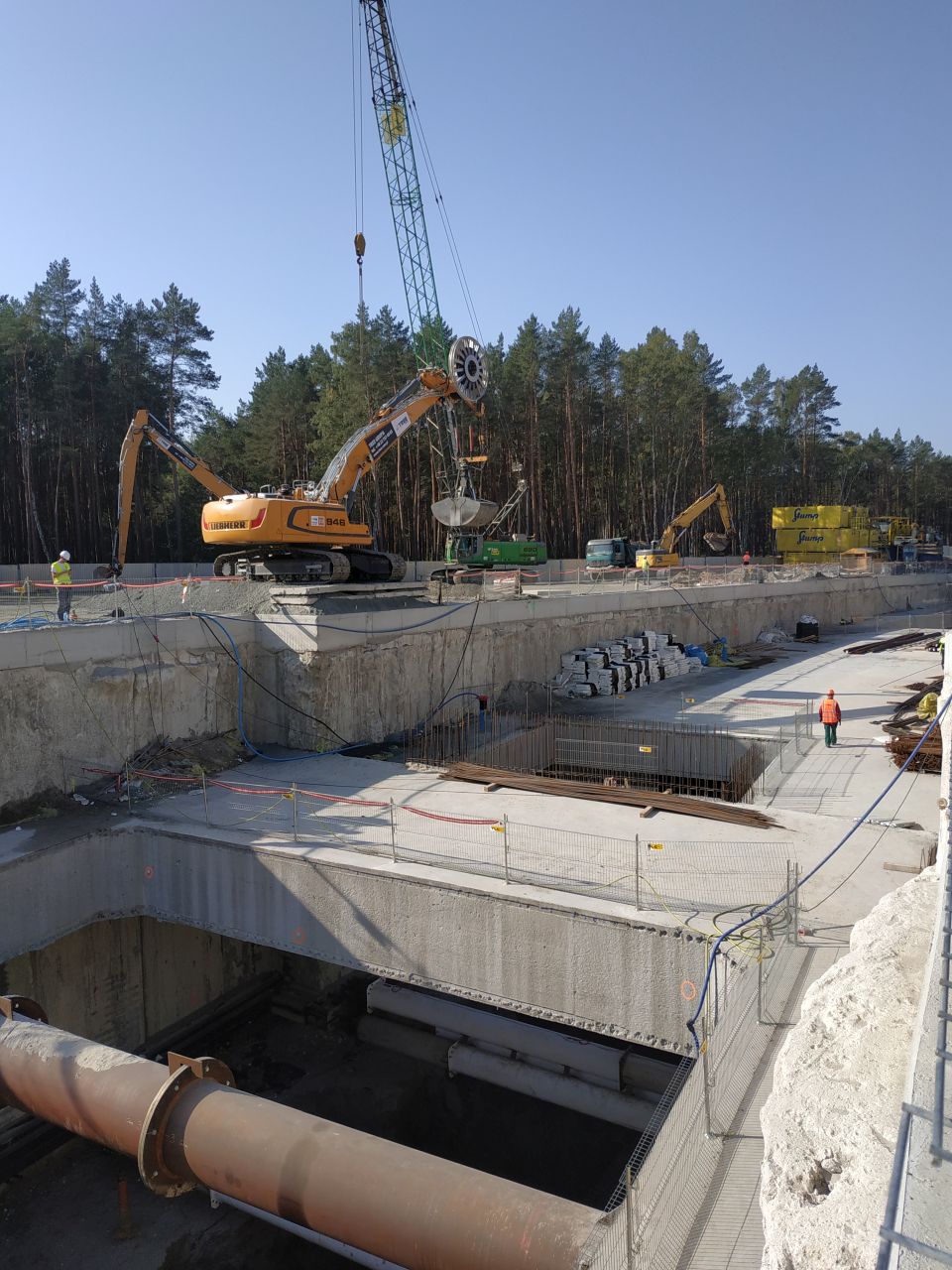

Ważne prace toczą się wokół i w komorze startowej dla maszyny TBM. Trwa wykop podstropowy do poziomu płyty dennej, mycie ścian szczelinowych oraz montaż drugiego poziomu rozparcia tymczasowego. Komora jest też odwadniana. Dodatkowo przygotowywany jest plac do rozładunku i składowania elementów maszyny TBM przy komorze startowej.

Info i fot. www.tunel-swinoujscie.pl

Data dodania 01 października 2020
