W ramach naszej witryny stosujemy pliki cookies w celu świadczenia Państwu usług na najwyższym poziomie, w tym w sposób dostosowany do indywidualnych potrzeb. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Możecie Państwo dokonać w każdym czasie zmiany ustawień dotyczących cookies. Więcej szczegółów w naszej Polityce Cookies.

Dziś jest czwartek 02 maja 2024 r. Godzina 15:15

Tydzień 02 XI – 08 XI 2020. RAPORT Z POSTĘPU PRAC

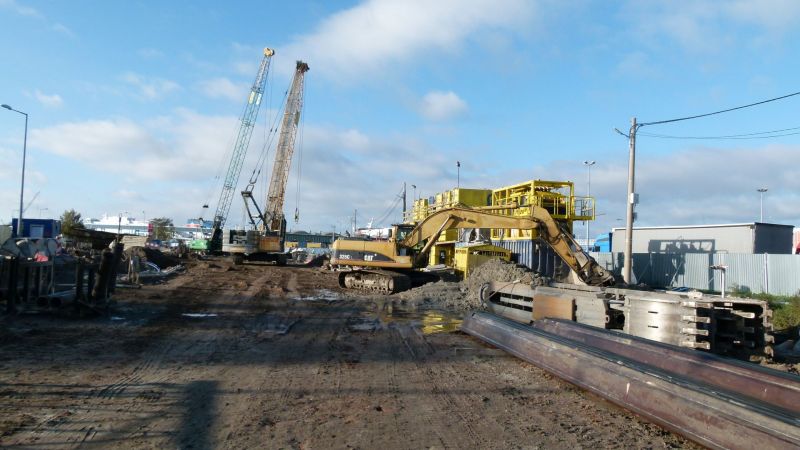

W komorze startowej – przygotowywanej dla maszyny TBM – odbywał się demontaż rozparcia tymczasowego po wykonaniu płyty dennej. Aby maszyna TBM mogła rozpocząć pracę, na wyspie Uznam, przygotowywany jest plac do jej montażu.

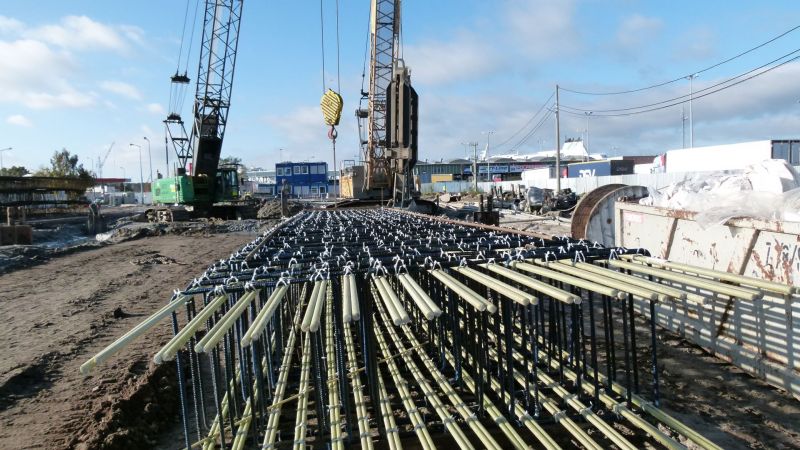

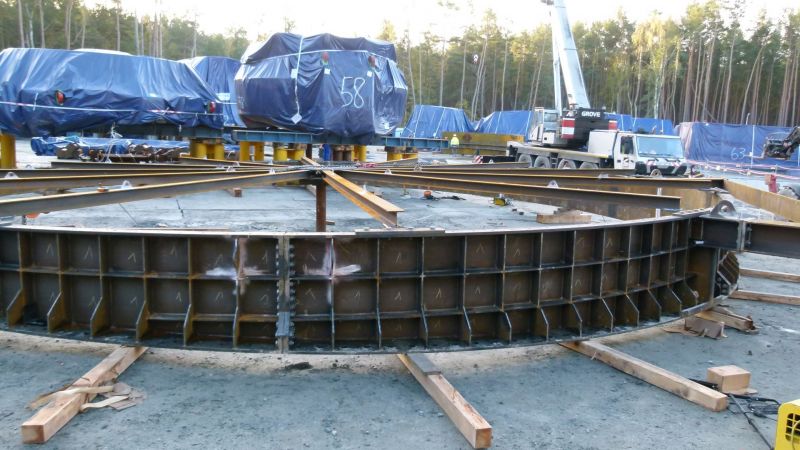

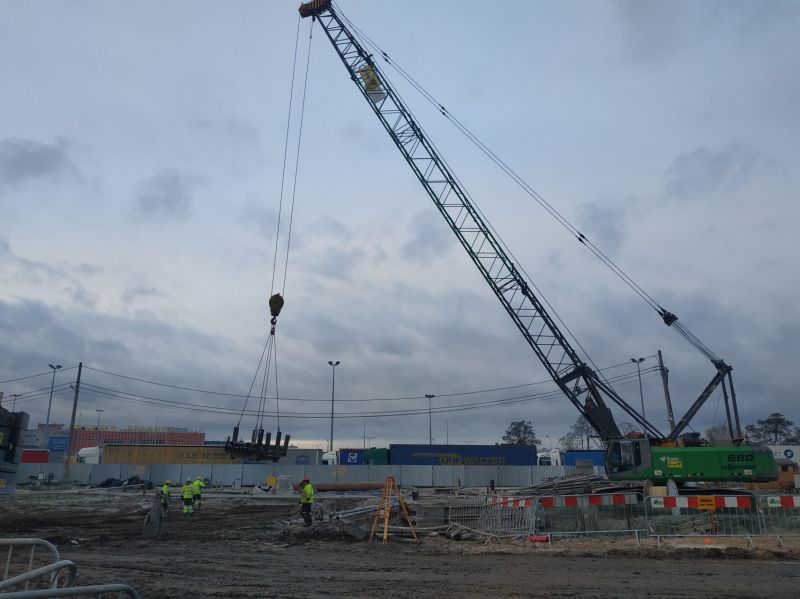

W ubiegłym tygodniu wzmacniano wieńce ścian szczelinowych komory startowej dla posadowienia dźwigu do opuszczania elementów TBM. Montowano pierścień startowy i uszczelniający dla TBM i przygotowano ścianę szczelinową, szczytową do montażu pierścienia. Trwała budowa przyłączy elektroenergetycznych dla TBM oraz przyłącza wody dla zasilania TBM.

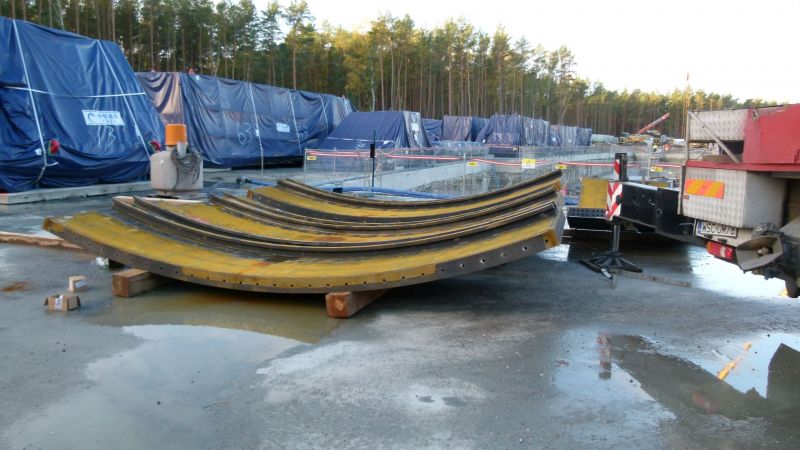

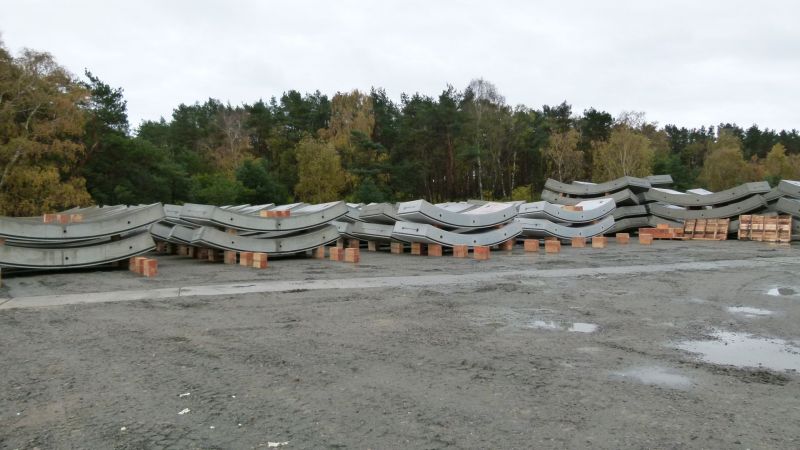

W zakładzie prefabrykacji trwa produkcja segmentów obudowy tunelu. Budowany jest zakład STP (Slurry Treatment Plant), gdzie płuczka wiertnicza będzie oczyszczana i oddzielana od urobku. Kontynuowany jest tu montaż rurociągów płuczkowych pomiędzy komorą startową TBM, a zakładem STP. Trwają roboty przy zbiornikach i silosach. Poza tym przygotowywana jest droga technologiczna do montażu podpór dla mostu, który powstanie nad drogą dla ułożenia rurociągów płuczkowych.

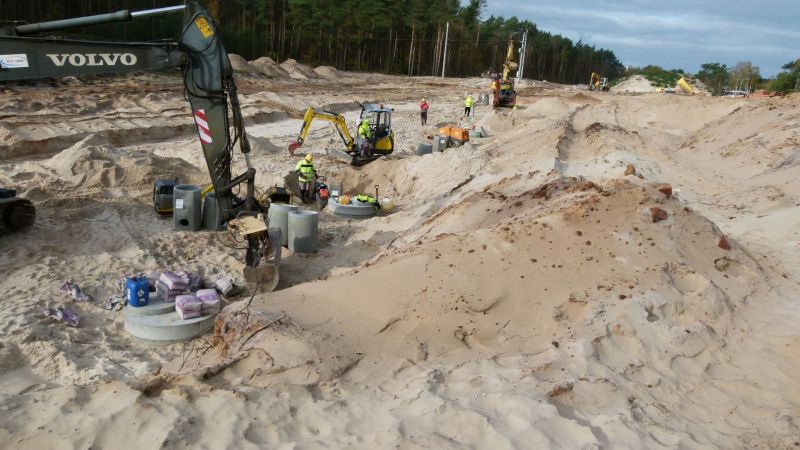

W zeszłym tygodniu kontynuowana była też przebudowa i budowa sieci wodno-kanalizacyjnej na zachód i wschód od ul. Karsiborskiej. Przebudowywano sieci teletechniczne, a także prowadzono roboty ziemne dla zbiornika retencyjnego R1.  Wciąż prowadzone są też prace ziemne pod drogę główną DK 93.

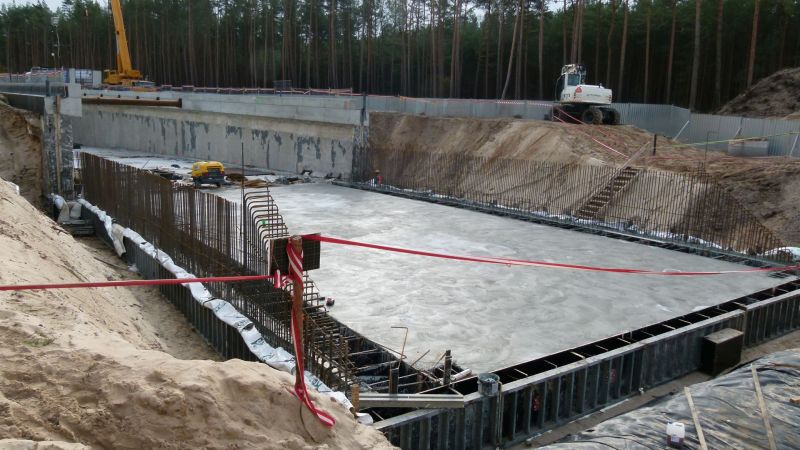

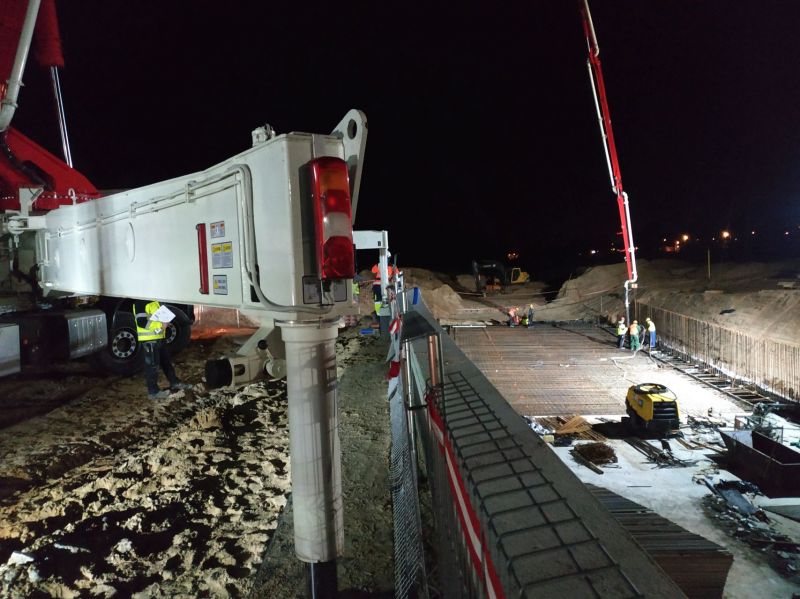

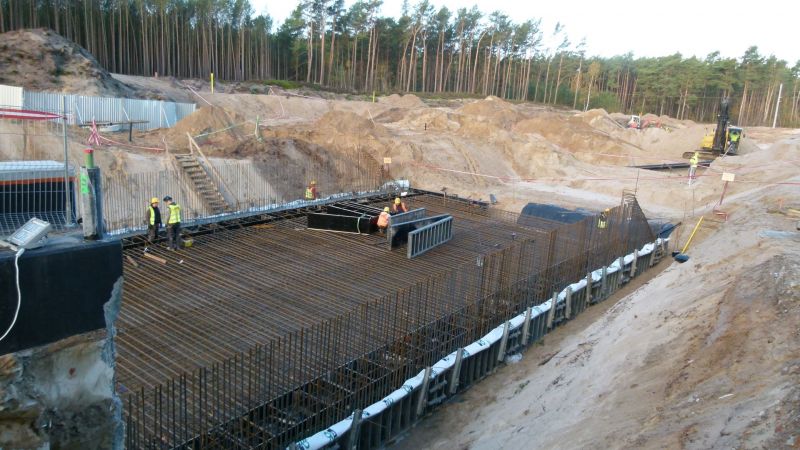

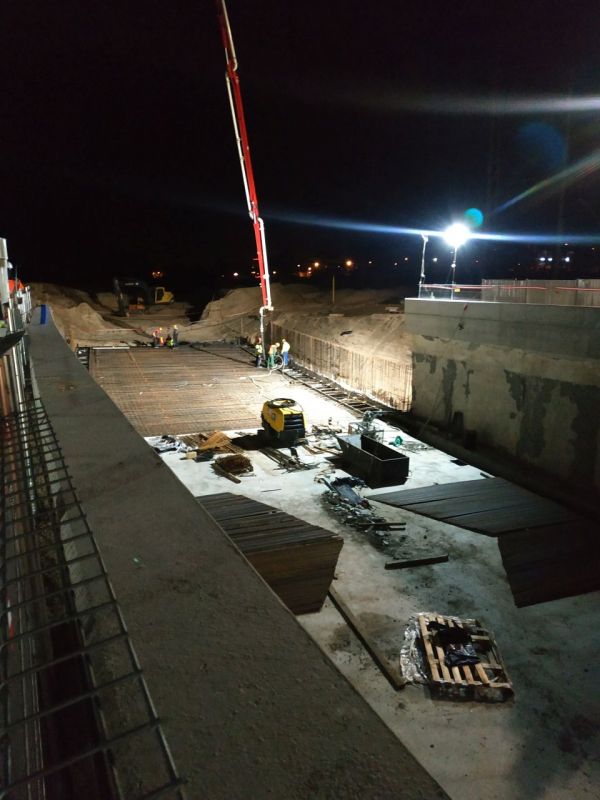

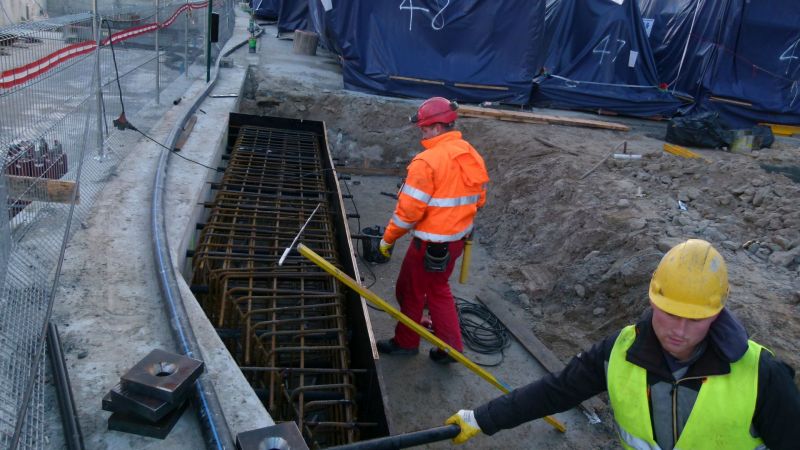

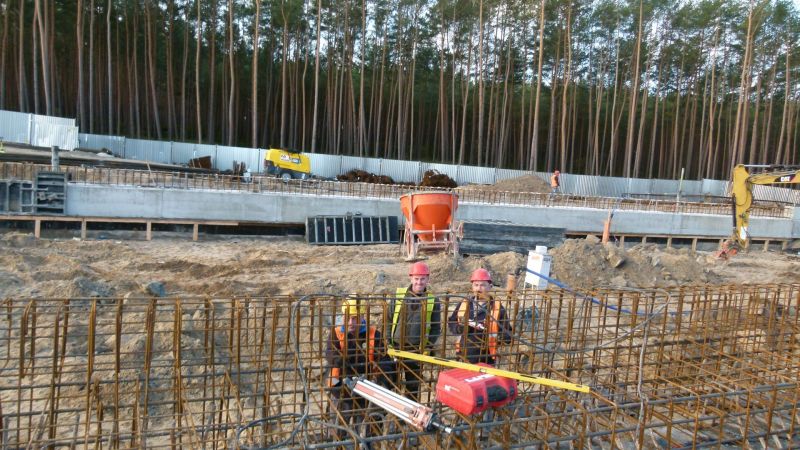

Intensywne roboty prowadzone są też w rejonie rampy dojazdowej. W segmencie dziesiątym tunelu odkrywkowego – na wschód od ul. Karsiborskiej – trwa wykop do poziomu spodu wieńca ścian szczelinowych. Skuwany jest wierzch ścian szczelinowych i trwają przygotowania do zbrojenia wieńca ścian szczelinowych. W segmentach od piątego do siódmego rampy dojazdowej do tunelu – na zachód od ul. Karsiborskiej – kontynuowane jest zbrojenie, deskowanie i betonowanie wieńca ścian szczelinowych. Natomiast w pierwszym segmencie rampy dojazdowej do tunelu – na zachód od ul. Karsiborskiej – zabetonowano płytę denna, rozpoczęto deskowanie i zbrojenie ścian.

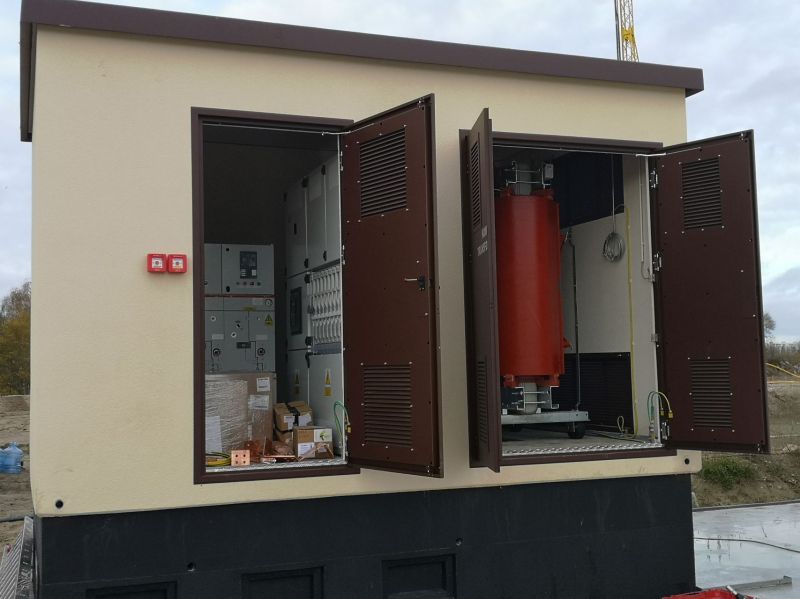

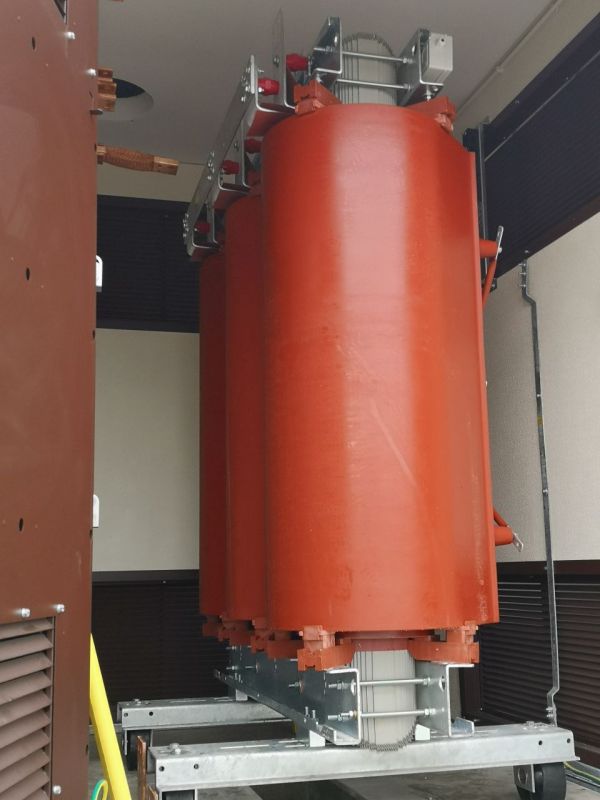

Na wyspie Wolin zakończyła się przebudowa linii kablowej wysokiego napięcia 110 kV. Kontynuowana jest natomiast przebudowa sieci teletechnicznych. Poza tym odbywa się zagospodarowanie placu budowy – powstaje przyłącze wody do placu budowy w rejonie planowanego miejsc wykonywania bloku serwisowego po stronie Wolin. Kontynuowane jest też wykonywanie ścian szczelinowych dla komory odbiorczej TBM, tunelu odkrywkowego oraz rampy wjazdowej i wyjazdowej.

mat. UM Świnoujście/Sweco

więcej: www.tunel-swinoujscie.pl


Data dodania 12 listopada 2020
