W ramach naszej witryny stosujemy pliki cookies w celu świadczenia Państwu usług na najwyższym poziomie, w tym w sposób dostosowany do indywidualnych potrzeb. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Możecie Państwo dokonać w każdym czasie zmiany ustawień dotyczących cookies. Więcej szczegółów w naszej Polityce Cookies.

Dziś jest czwartek 01 maja 2025 r. Godzina 02:42

RAPORT Z POSTĘPU PRAC Tydzień 6 – 12 XII 2021

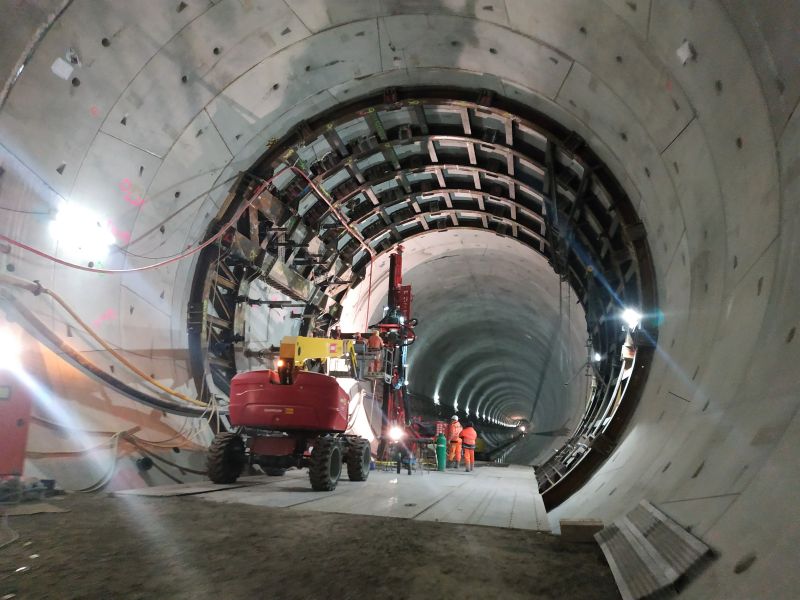

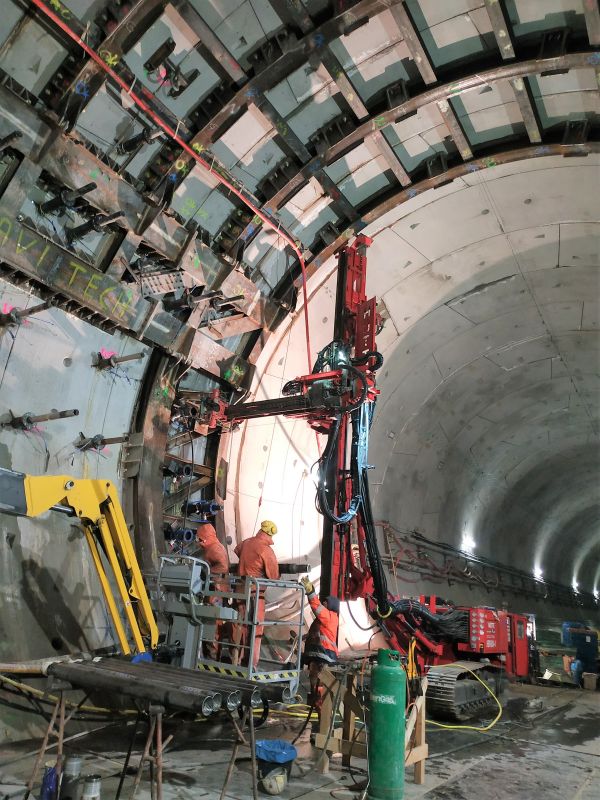

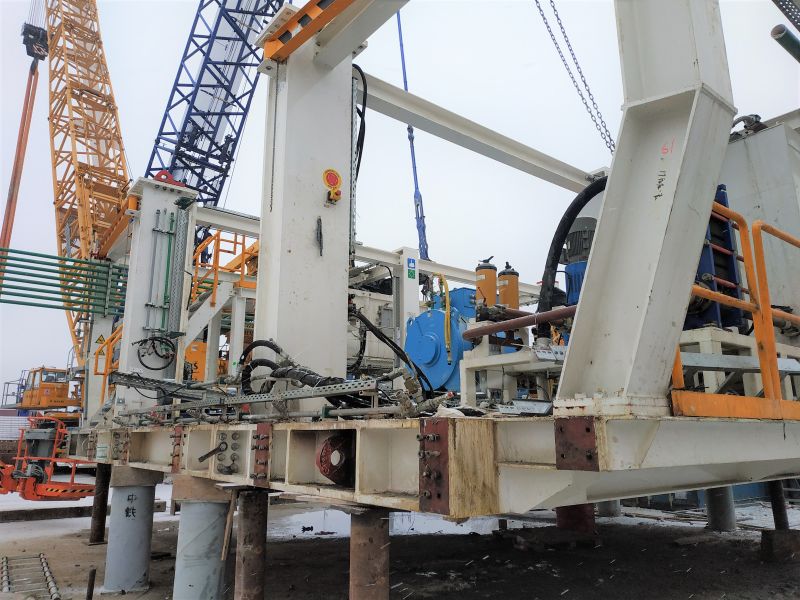

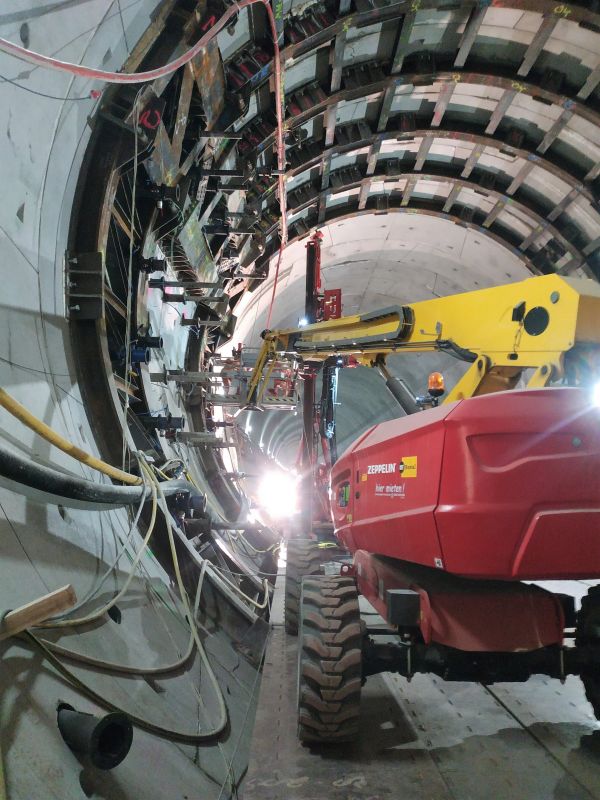

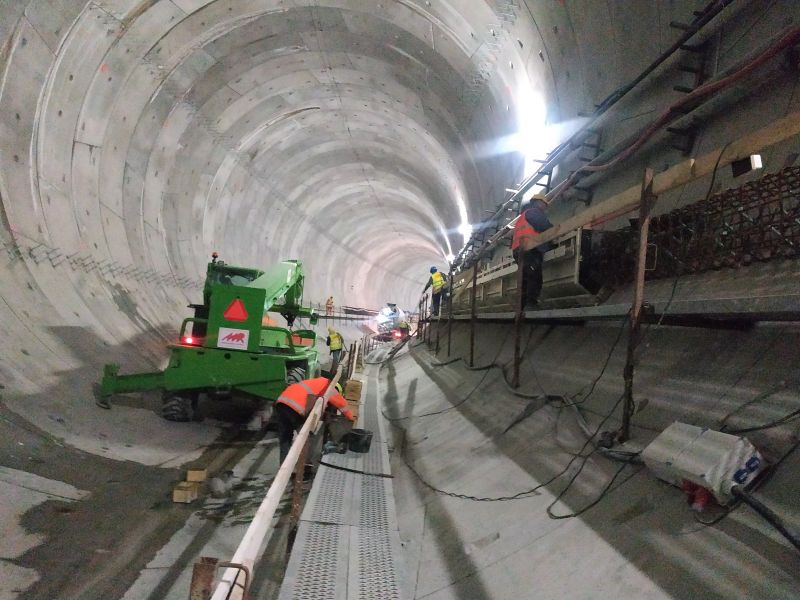

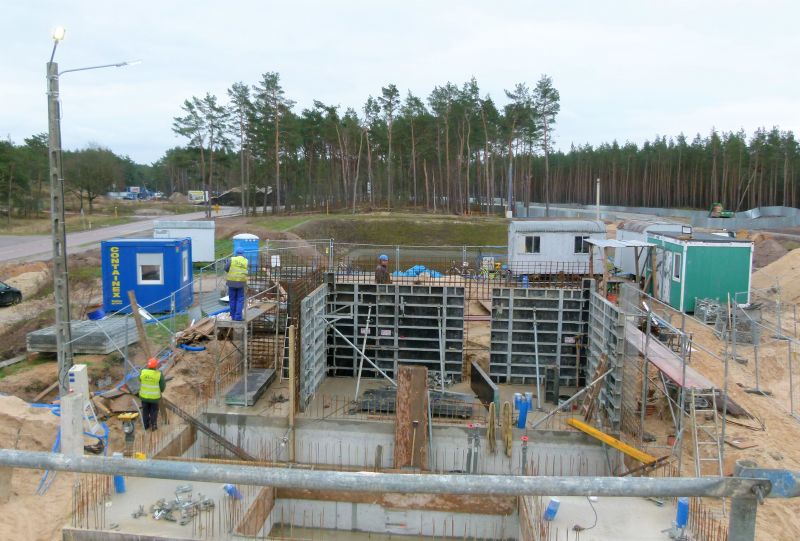

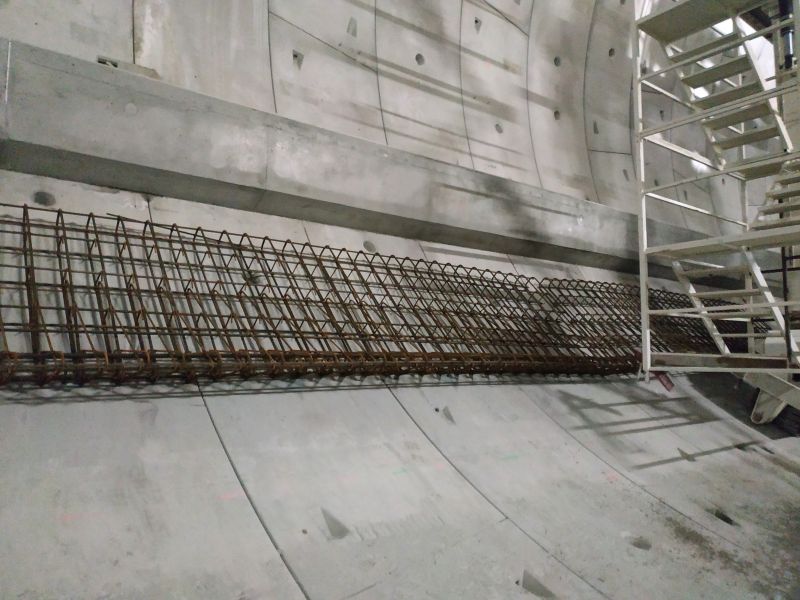

W tunelu pod Świną trwa wiercenie otworów pod lance mrożeniowe na obu wyjściach ewakuacyjnych. Kontynuowane jest wiercenie i wklejanie kotew, potrzebnych do montażu wsporników pod prefabrykaty. Prowadzona jest też prefabrykacja i montaż zbrojenia, deskowanie, a także betonowanie wsporników dolnych i górnych. Prace te są wykonywane z użyciem maszyny TULC.

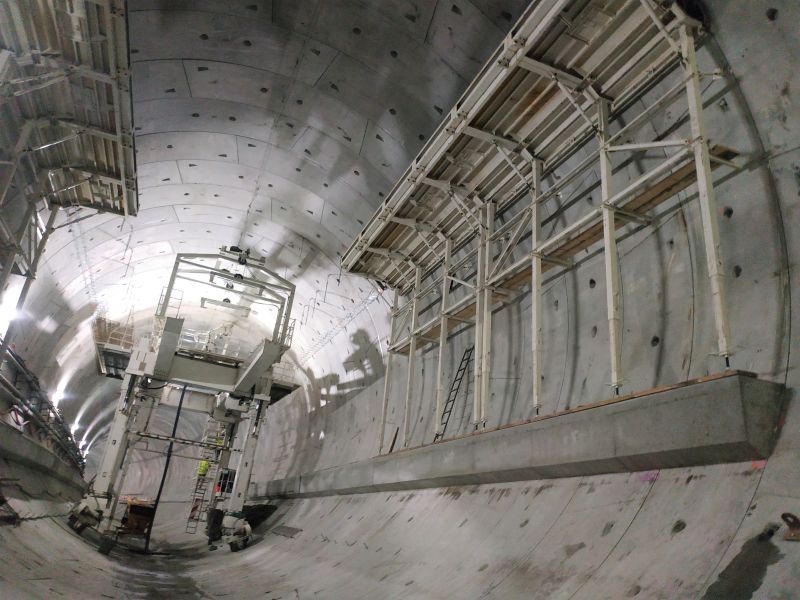

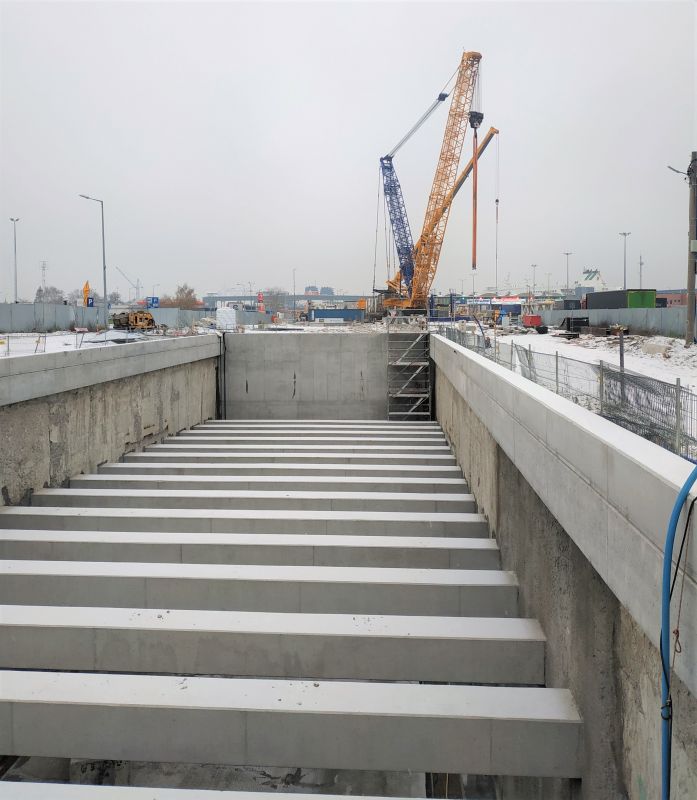

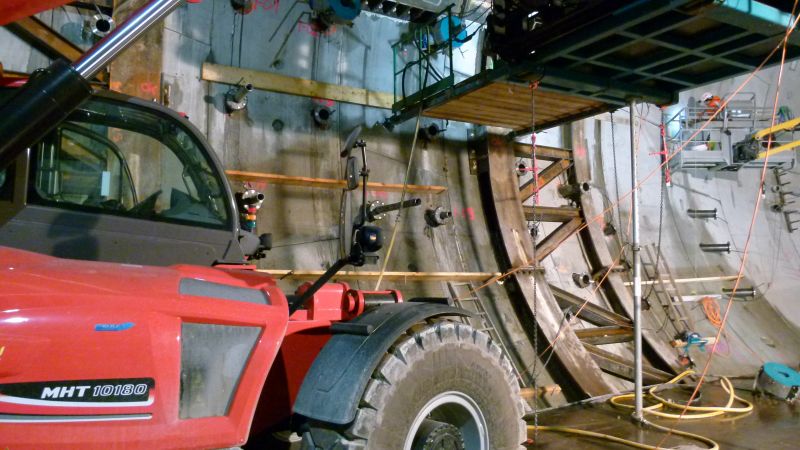

Na wyspie Uznam w komorze startowej uszczelniane są ściany szczelinowe i trwają przygotowania do demontażu pierwszych pierścieni obudowy tzw. „ślepego tunelu”. Trwa wykańczanie i uszczelnianie konstrukcji rampy.

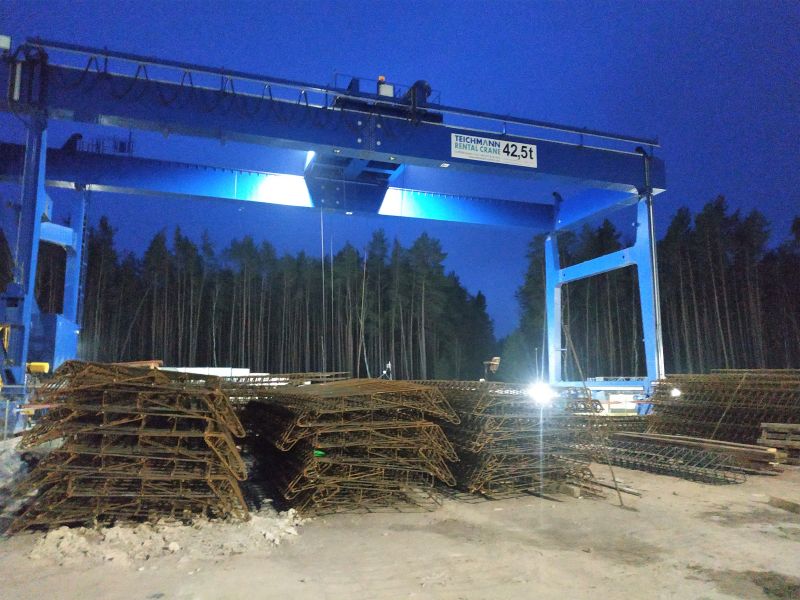

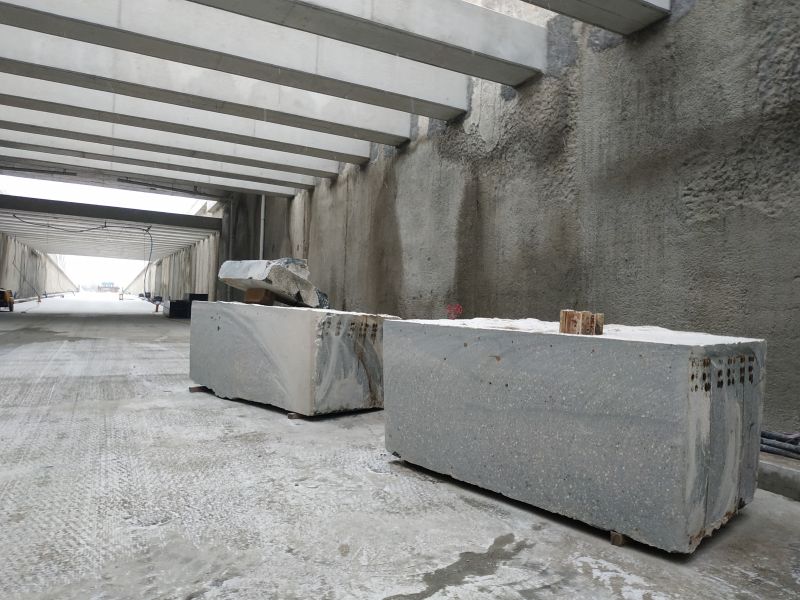

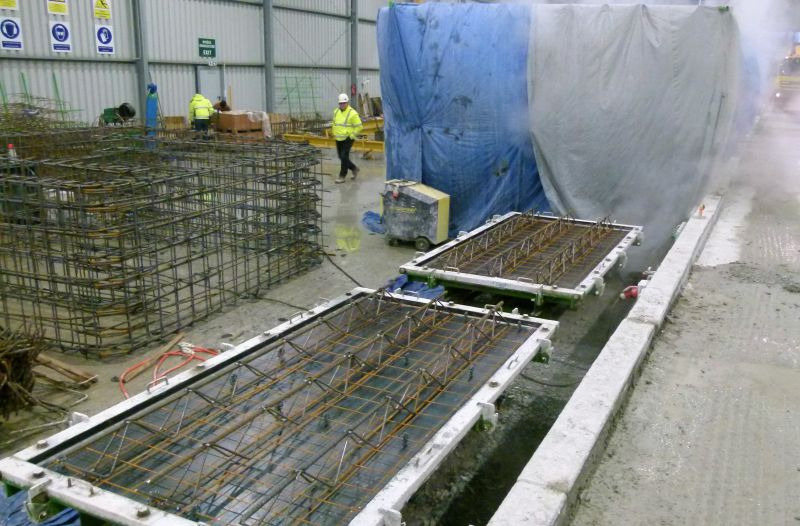

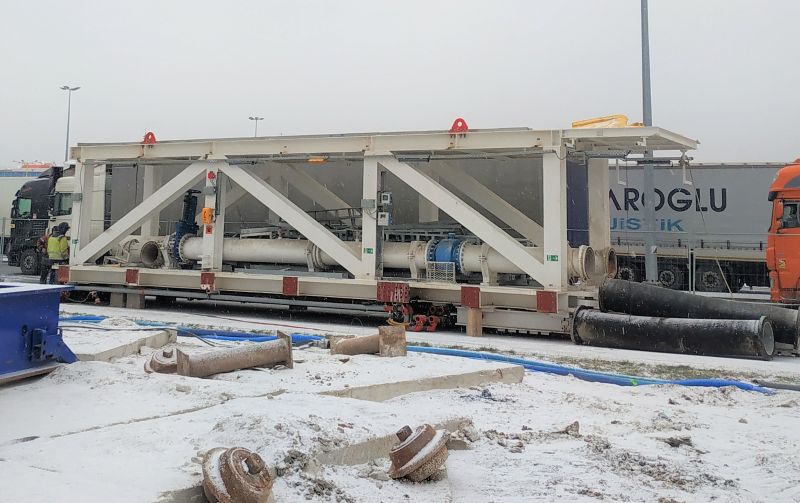

W zakładzie prefabrykacji wykonywane jest zbrojenie dla prefabrykatów oraz prefabrykaty dla konstrukcji wewnętrznych w tunelu TBM.

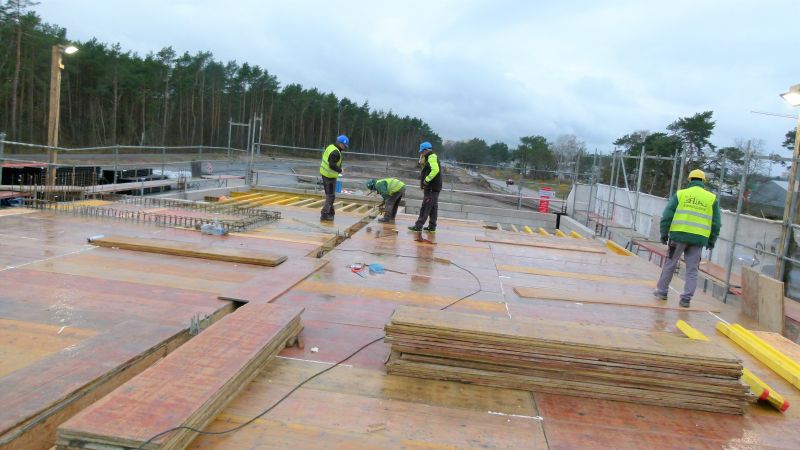

Prowadzone są roboty konstrukcyjne dla budynków biura Centrum Obsługi i stacji Trafo TK3.

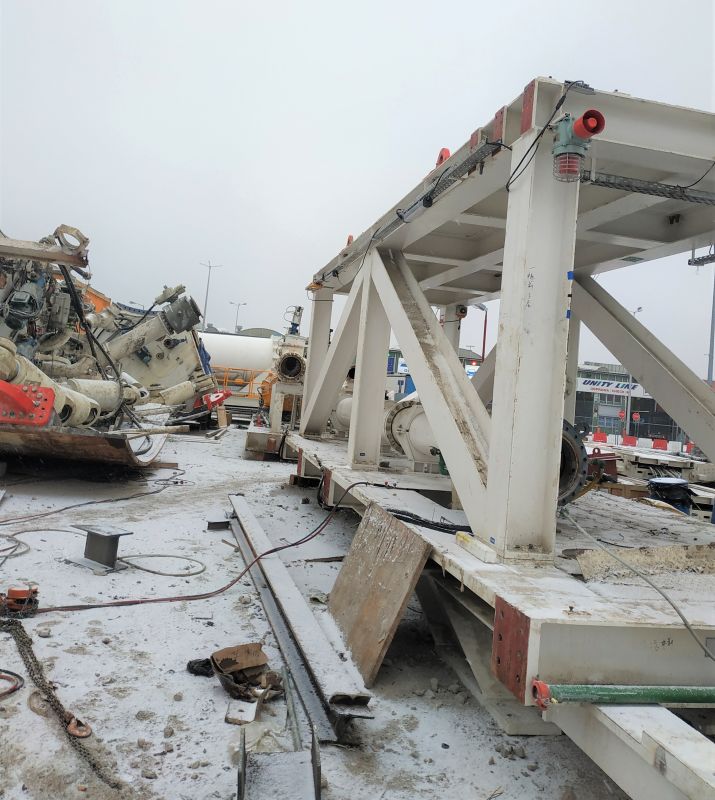

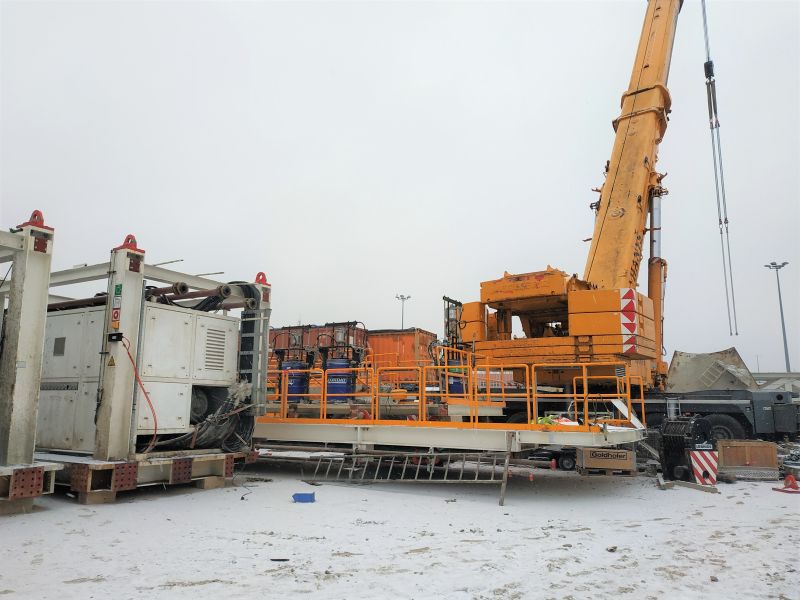

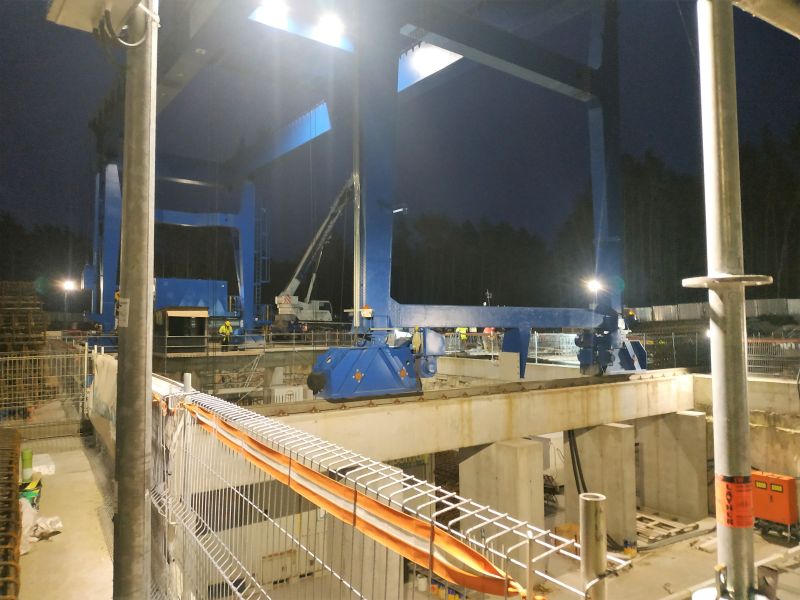

Z kolei na wyspie Wolin w komorze odbiorczej demontowana jest Wyspiarka. Trwa wyciąganie bram zaplecza maszyny TBM. Zdementowane elementy są transportowane na place składowe. Poza tym szyb jest odwadniany i czyszczony.

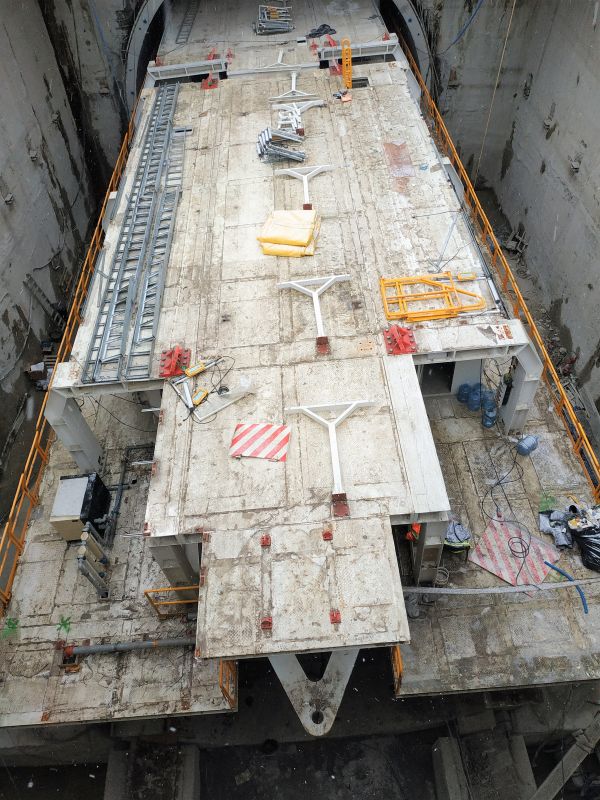

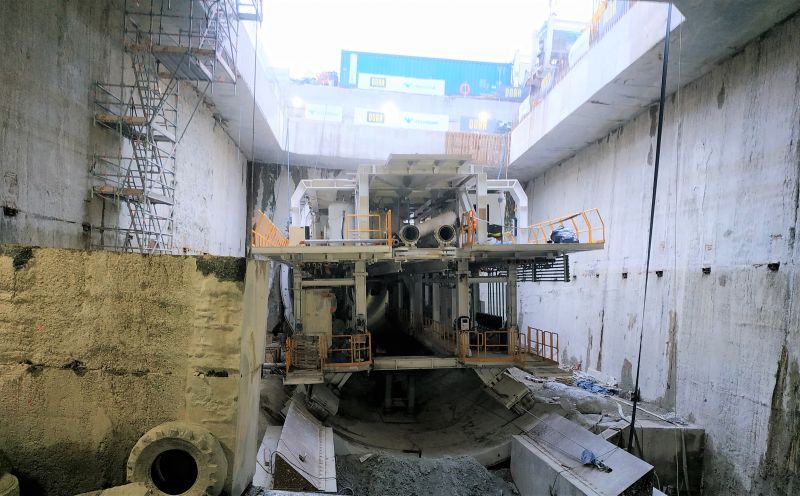

Prace prowadzone są też w rejonie segmentów R1 - R16. Kontynuowany jest demontaż ściany szczelinowej, zamykającej komorę odbiorczą TBM od strony rampy.

Na obu wyspach są przebudowywane i budowane sieci uzbrojenia terenu oraz infrastruktury drogowej. Kontynuowane są również roboty drogowe.

UM Świnoujście/Sweco

Data dodania 14 grudnia 2021
