Tydzień 10 – 16. stycznia 2022. Raport z postępu prac.

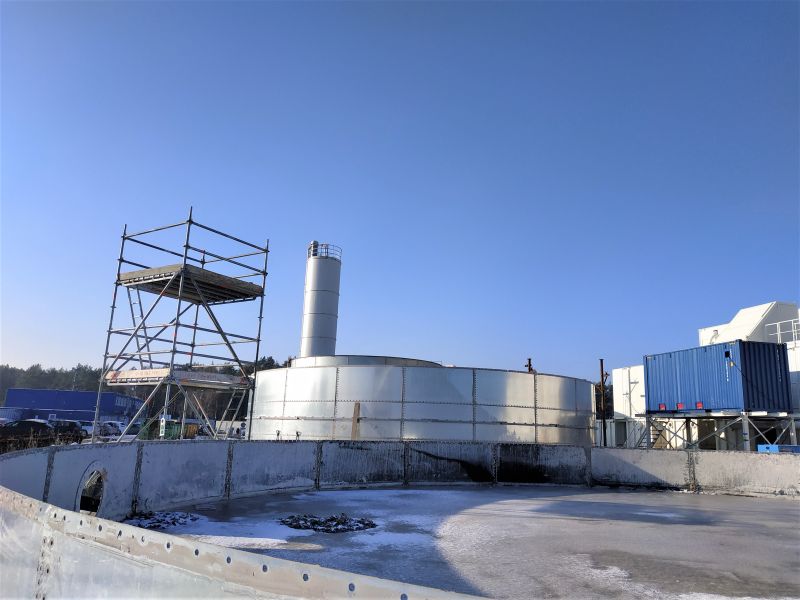

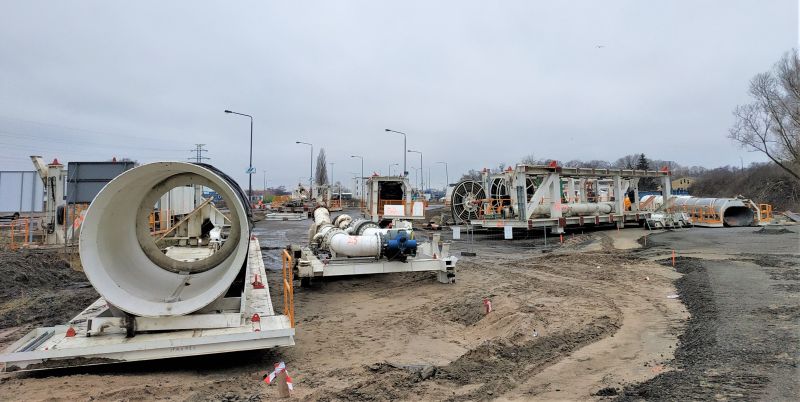

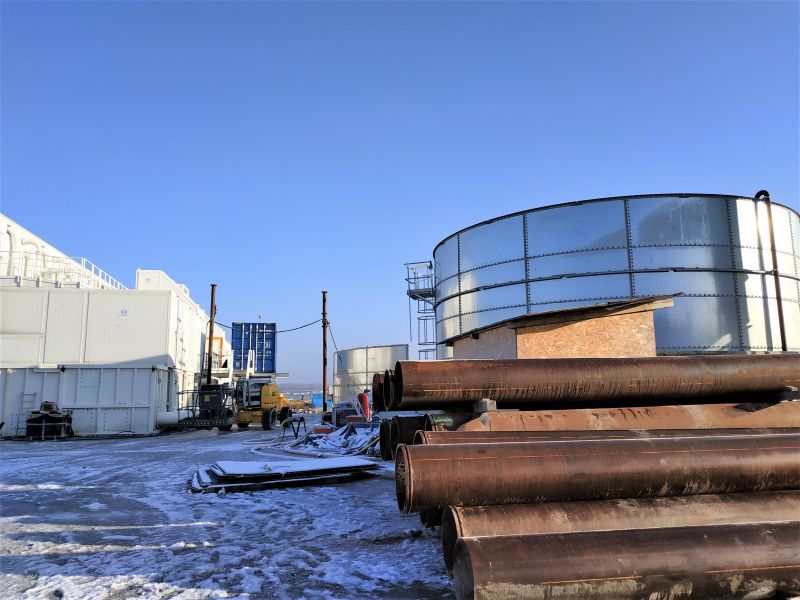

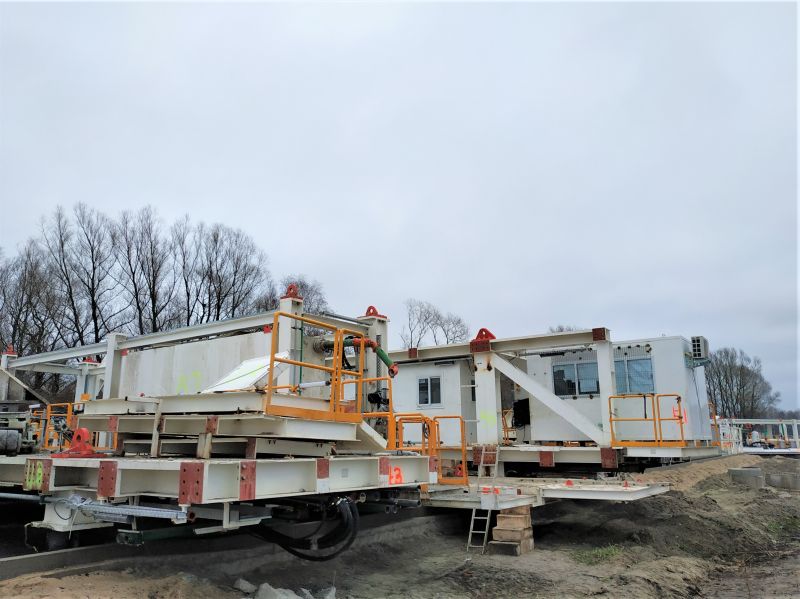

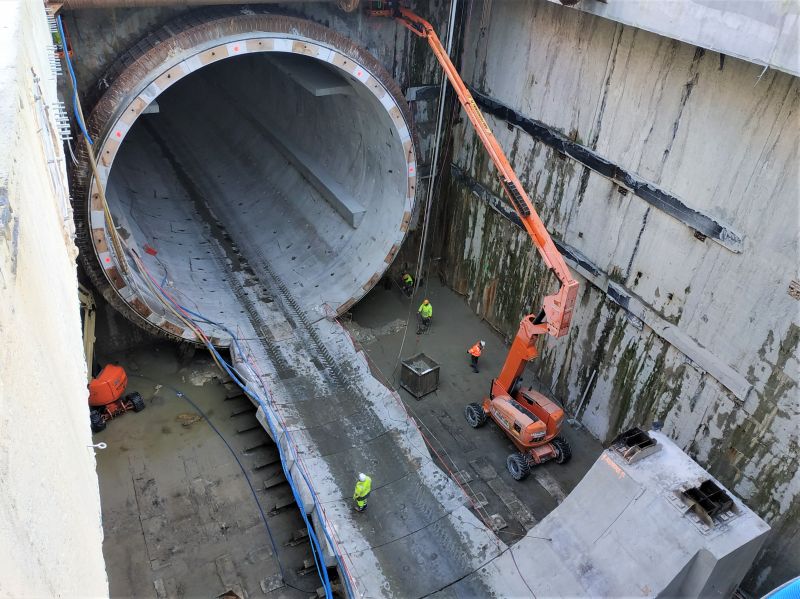

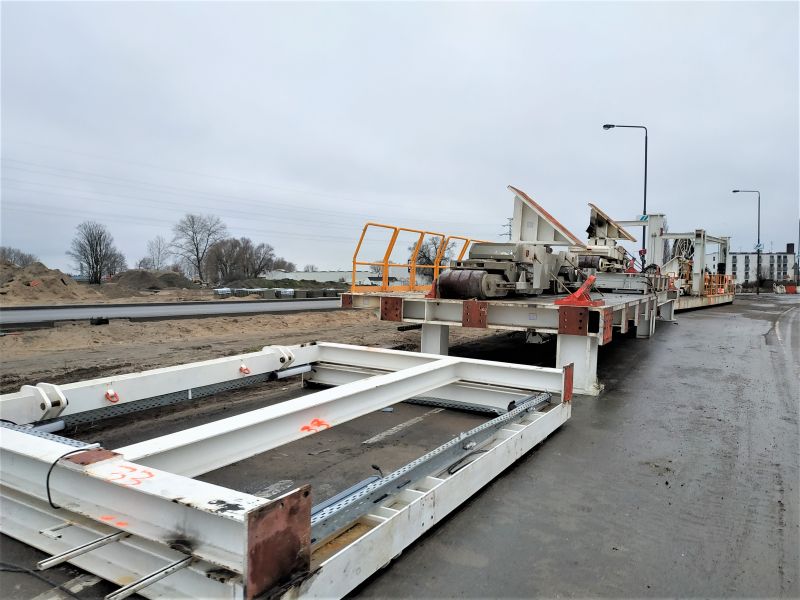

Prace porządkowe i utrzymaniowe na placu budowy po stronie wyspy Wolin, odwadnianie i czyszczenie komory odbiorczej oraz części rampowej a także demontaż dźwigów, którymi wyciągane były elementy maszyny TBM - to główne roboty, które toczyły się po tej stronie cieśniny Świny.

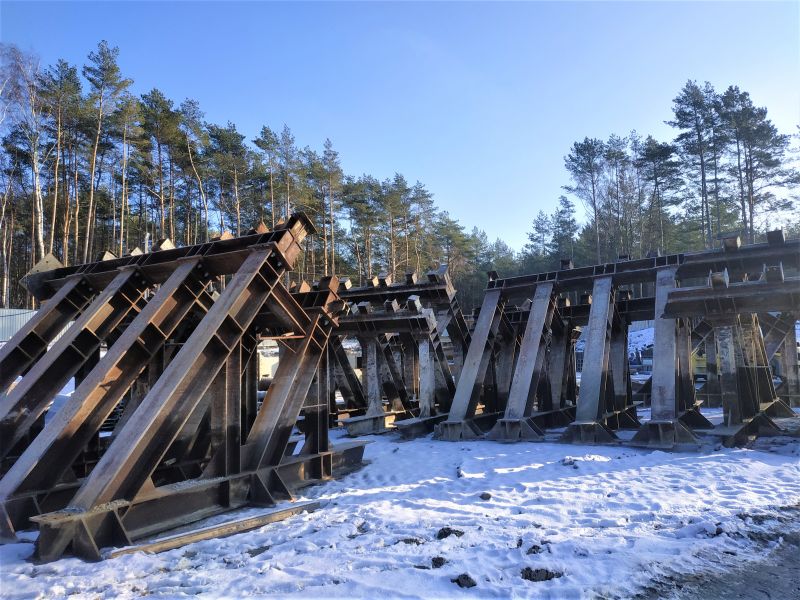

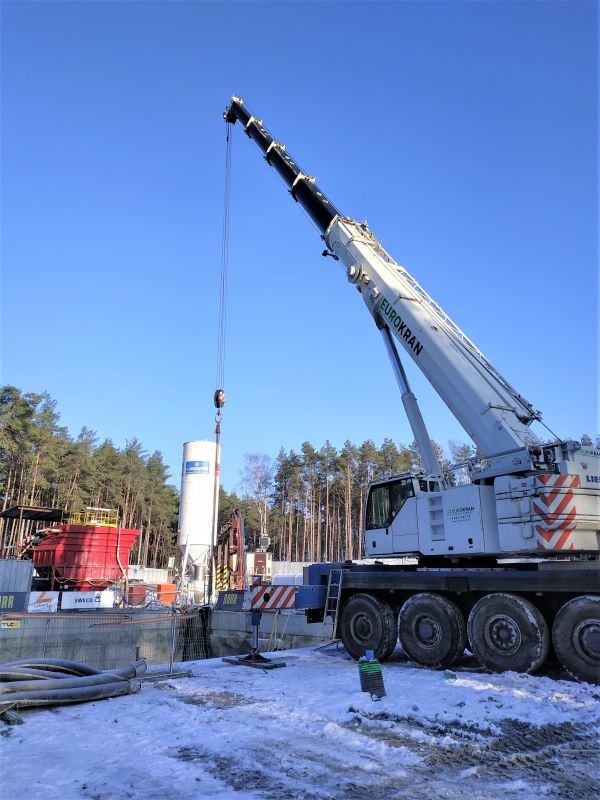

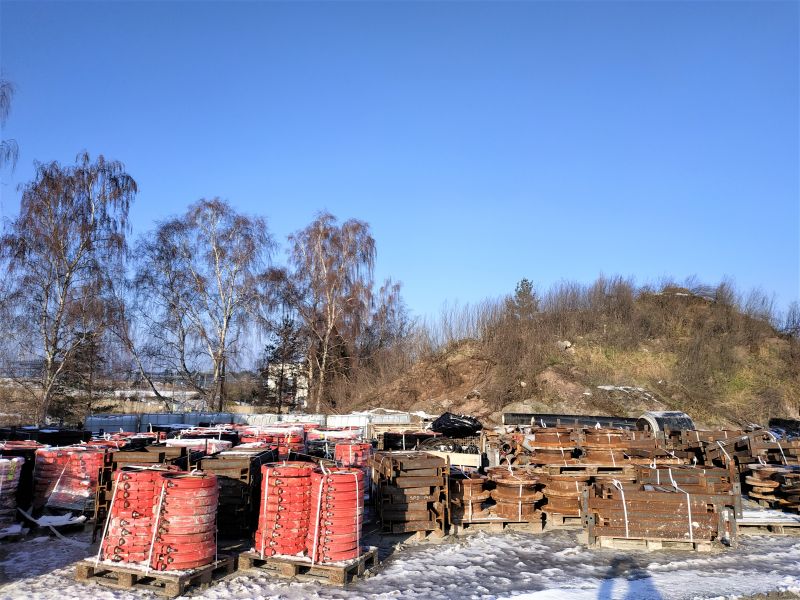

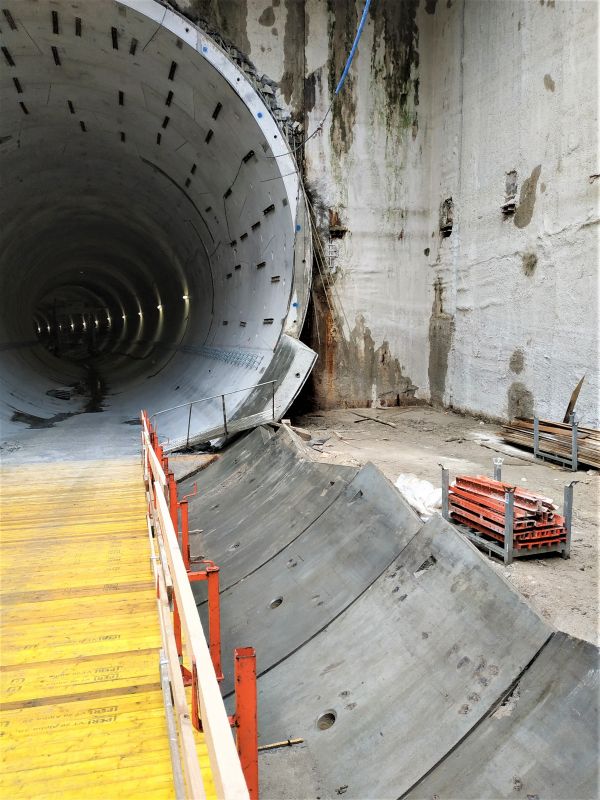

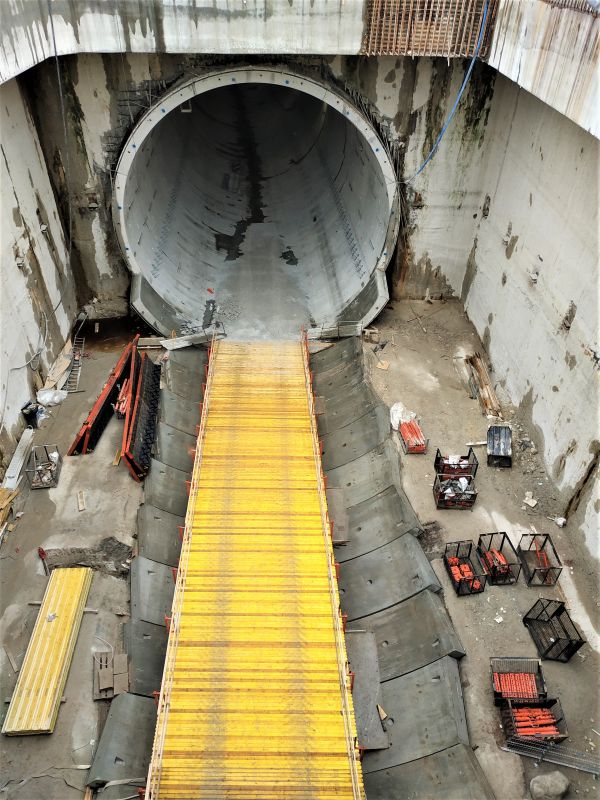

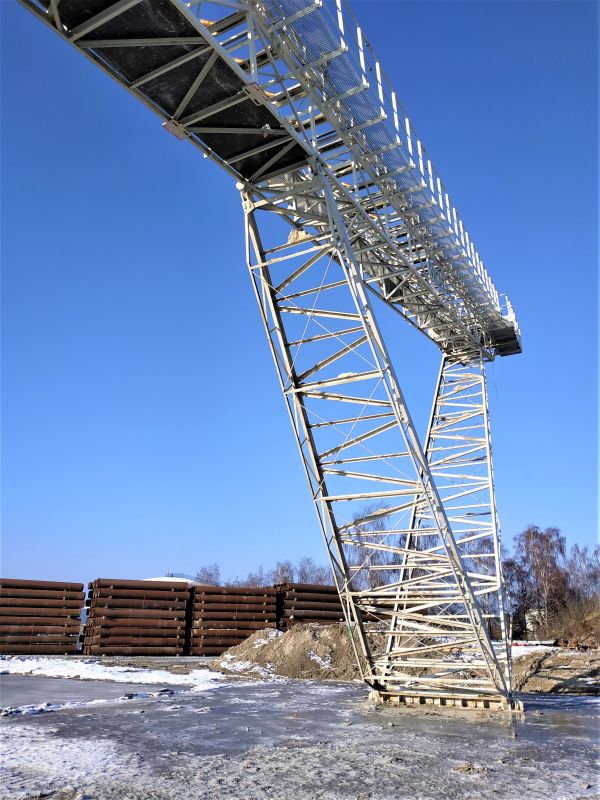

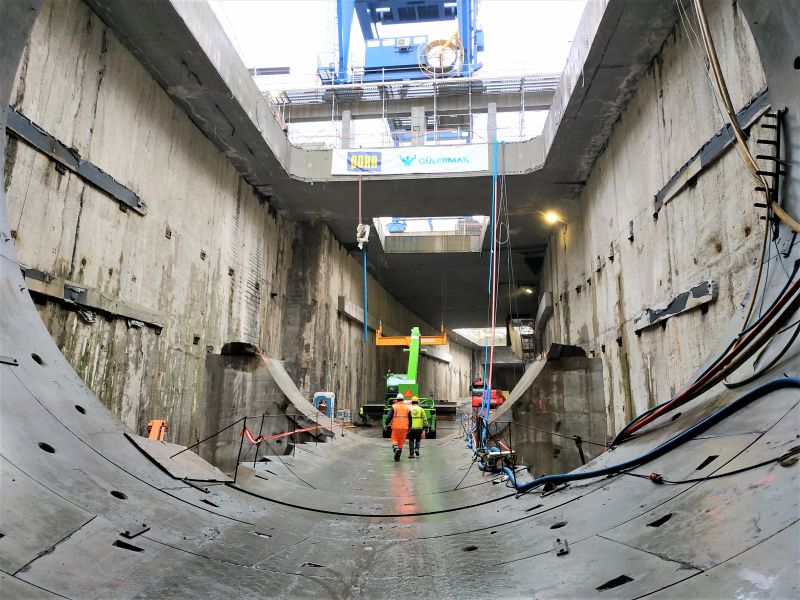

Na jej przeciwnej stronie, wyspie Uznam, w komorze startowej kontynuowany był demontaż konstrukcji oporowej wykorzystanej przy starcie Wyspiarki.

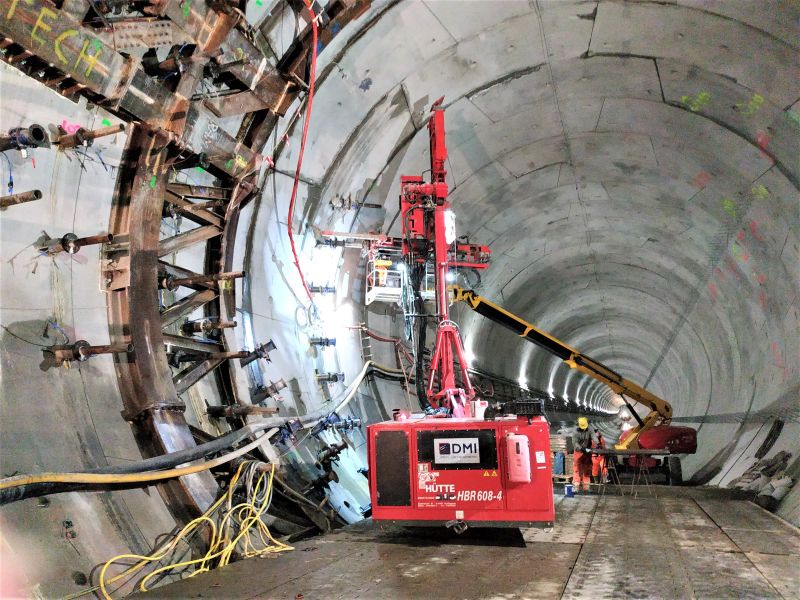

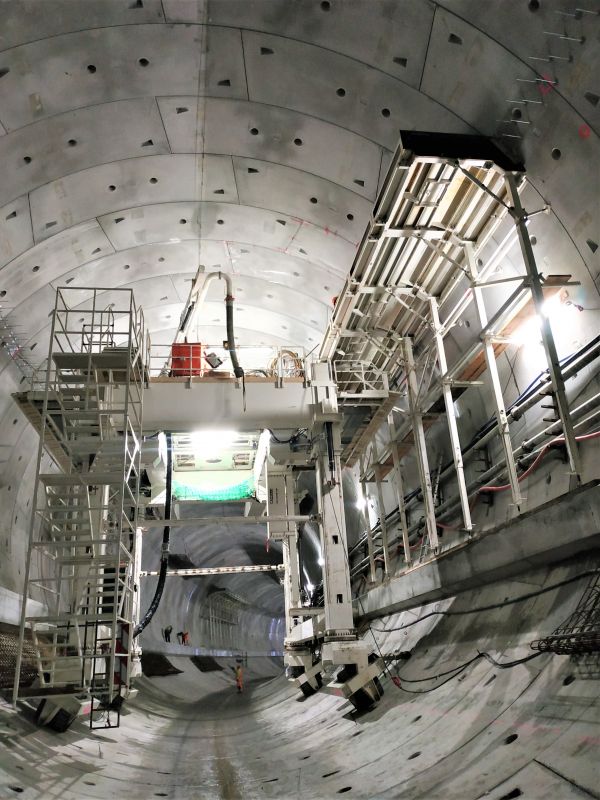

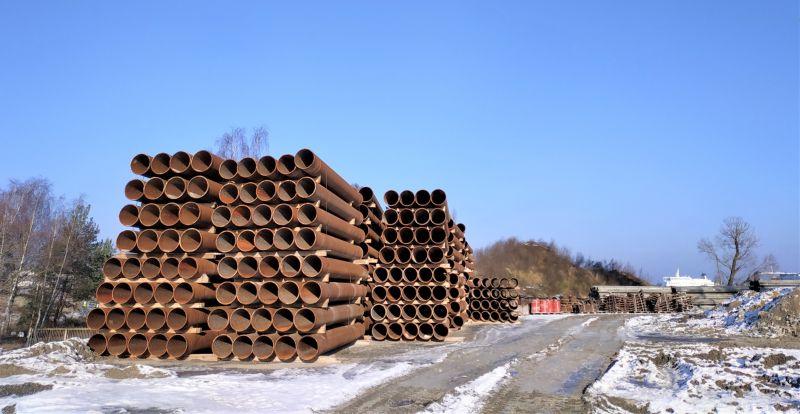

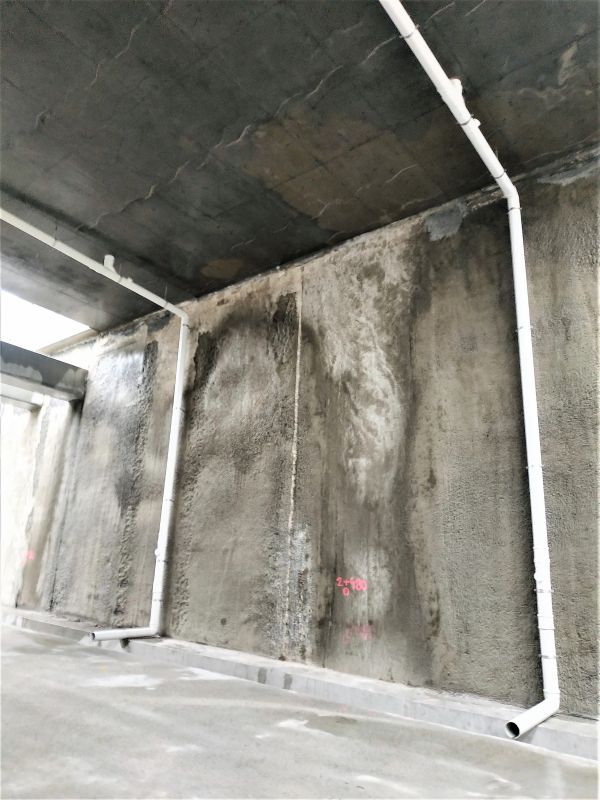

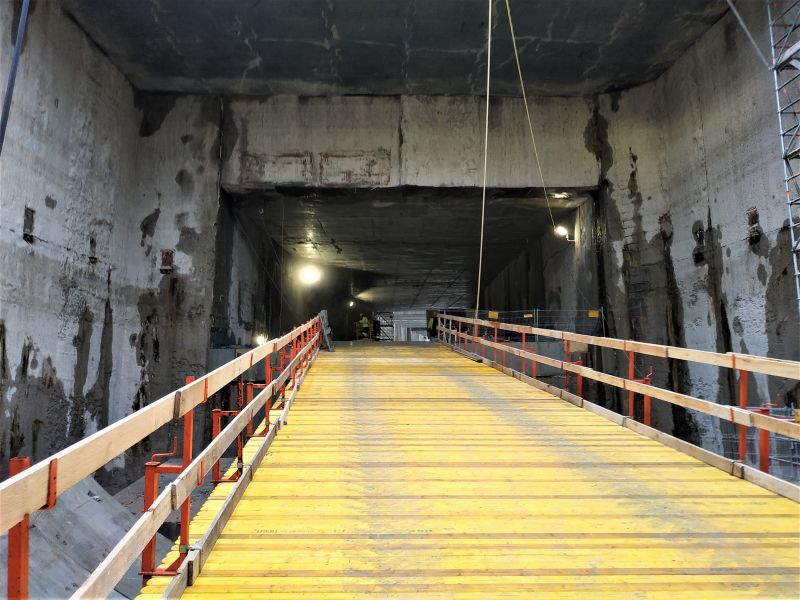

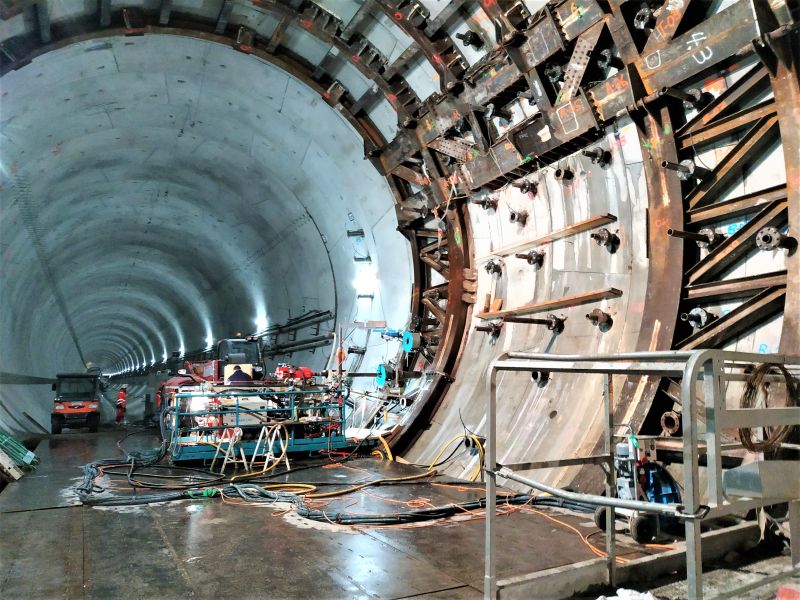

W samym tunelu wydrążonym pod cieśniną trwają prace wiertnicze i instalacyjne rur mrożeniowych, które są przygotowaniem do wykonania wyjść ewakuacyjnych. Uszczelniana jest obudowa tunelu.

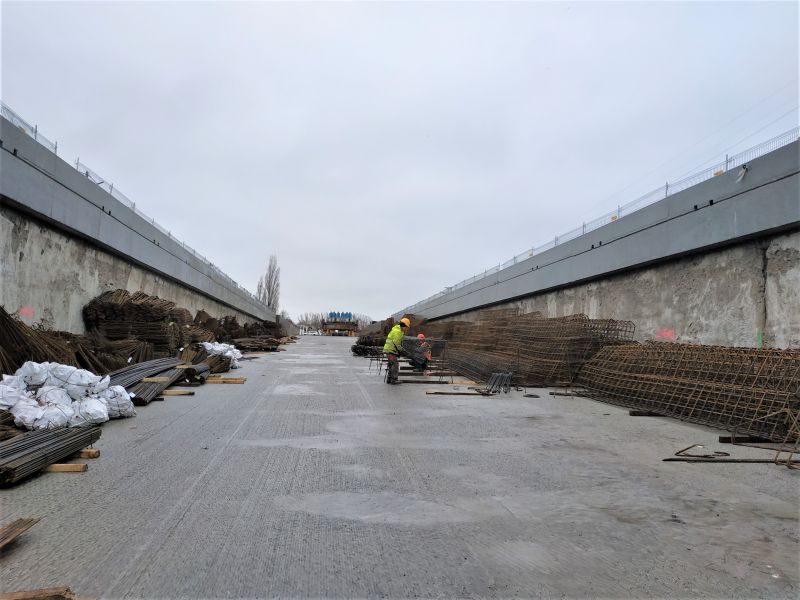

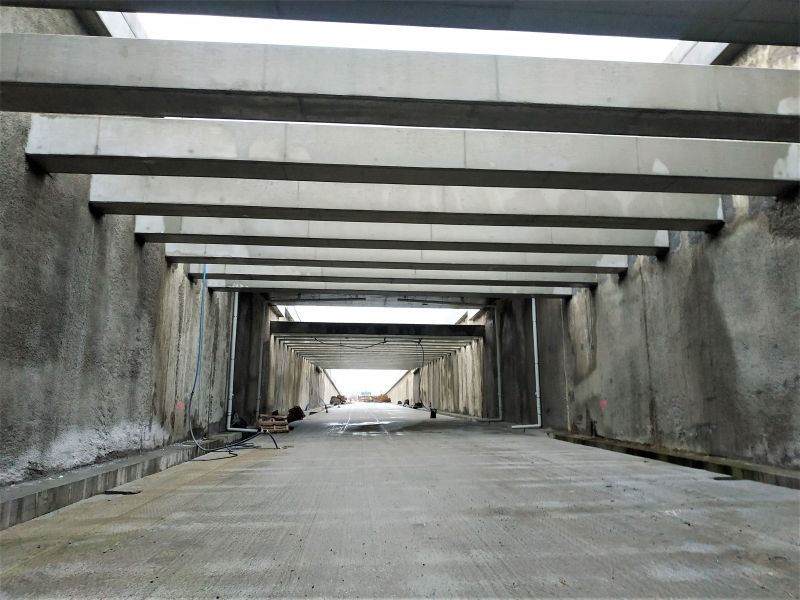

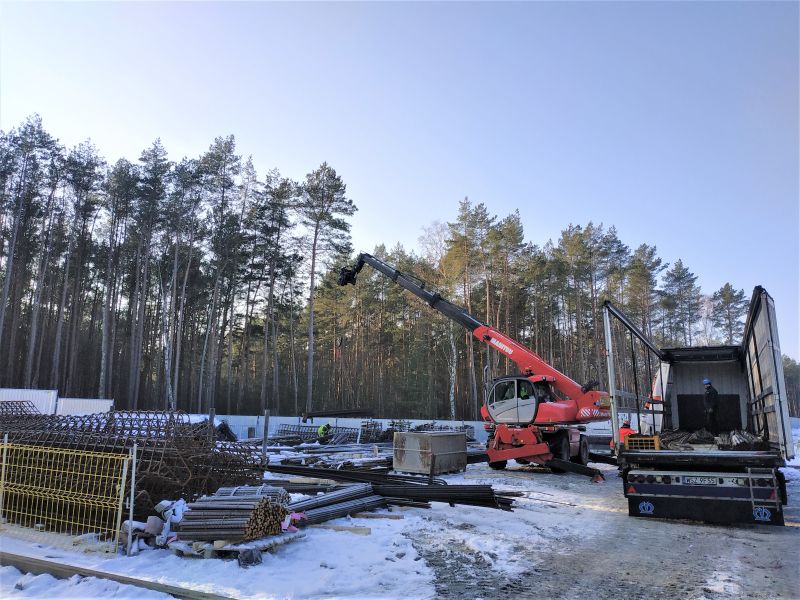

W zakładzie prefabrykacji trwa zarówno prefabrykacja zbrojenia. Wykonywane są prefabrykaty na konstrukcje wewnętrzne. Zaawansowanie tych prac to już ponad 81%. Kontynuowane są roboty murarskie przy budynku BCO (obsługa tunelu) i konstrukcyjne przy budynku stacji Trafo TK3.
UM Świnoujście/Sweco
