W ramach naszej witryny stosujemy pliki cookies w celu świadczenia Państwu usług na najwyższym poziomie, w tym w sposób dostosowany do indywidualnych potrzeb. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Możecie Państwo dokonać w każdym czasie zmiany ustawień dotyczących cookies. Więcej szczegółów w naszej Polityce Cookies.

Dziś jest sobota 27 kwietnia 2024 r. Godzina 02:45

RAPORT Z POSTĘPU PRAC. Tydzień 05 września 2022 – 11 września 2022

Na wyspie Wolin w komorze odbiorczej TBM wykonywane są prace przy konstrukcji szachtu i klatki schodowej ponad stropem górnym, oraz przygotowanie stropu pod izolację i zasypkę do poziomu posadowienia TK2.

Na rampie i w tunelu (w części wykonanej) metodą stropową trwają roboty wykończeniowe kap chodnikowych i barier energochłonnych. Montowane są także przepusty pod instalacje na ścianach szczelinowych. Na poszczególnych odcinkach trwają roboty drogowe, w tym budowa i przebudowa sieci i uzbrojenia terenu oraz infrastruktury drogowej.

Przy wyjściu ewakuacyjnym EE1 zakończono uciąglenie konstrukcji pod jezdnię, w tym układanie prefabrykatów oraz samą budowę klatki schodowej wewnątrz wyjścia EE1. Przy wyjściu ewakuacyjnym EE2 zakończono montaż wsporników dolnych. Budowa klatki schodowej wewnątrz wyjścia EE2 jest kontynuowana, podobnie jak montaż instalacji infrastruktury w tunelu TBM. W kanałach technologicznych trwa wylewka. Prefabrykaty są uszczelniane.

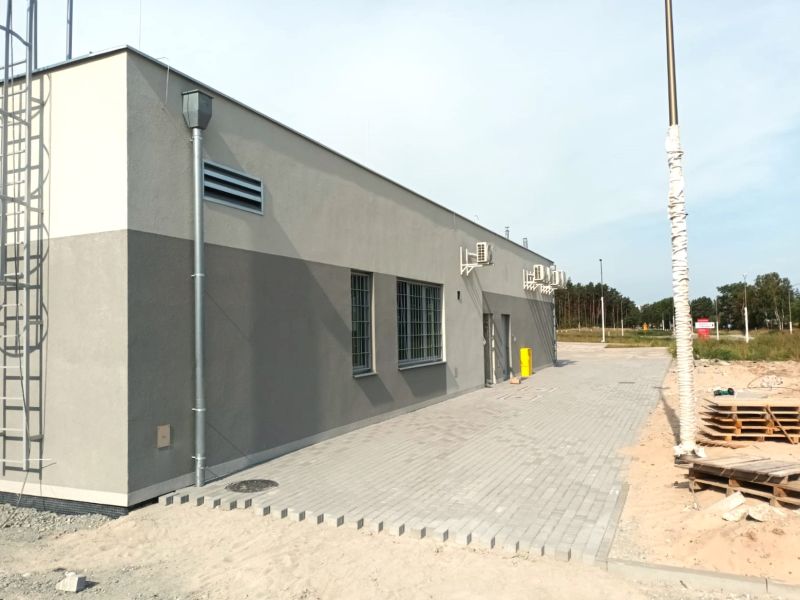

W komorze startowej na wyspie Uznam kontynuowane są prace nad konstrukcjami wewnętrznymi i zewnętrznymi ponad stropem górnym, a także przygotowanie konstrukcji pod izolację po stronie zachodniej. Na rampie wykonywany jest montaż konstrukcji pod elewację (panele aluminiowe), oraz próbny montaż paneli aluminiowych. W budynku Biura Centrum Obsługi oraz w budynku Trafo TK3 wykonywane są roboty wykończeniowe i instalacyjne prace wewnętrzne, jak również implementacja systemów sterowania infrastrukturą tunelową na terenie magazynu oraz prace programistyczne.

W budynku Trafo TK1 wykonywana jest konstrukcja pod płytę fundamentową. W wentylatorni VC1 budowana jest konstrukcja pod suwnicę, a ściany są zbrojone i betonowane. Na placu budowy trwają prace porządkowe i utrzymaniowe.

UM Świnoujście/Sweco


Data dodania 14 września 2022
