RAPORT Z POSTĘPU PRAC. Tydzień 19 IX – 25 IX 2022.

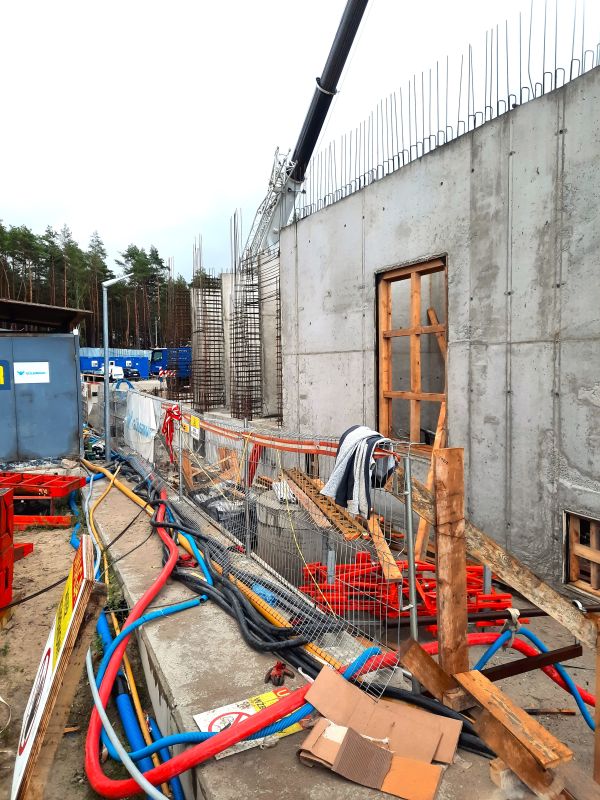

W komorze odbiorczej na wyspie Wolin, kontynuowane są prace nad konstrukcją szachtu i klatki schodowej ponad stropem górnym. Przy Stacji Trafo TK2 wykonywana jest izolacja oraz prace przy płycie dennej.
Na rampie trwają roboty wykończeniowe kap chodnikowych i barier energochłonnych, a także montaż konstrukcji pod elewację czy uszczelnianie ścian szczelinowych. Na poszczególnych odcinkach wykonywane są roboty drogowe, w tym budowa i przebudowa sieci i uzbrojenia terenu oraz infrastruktury drogowej.

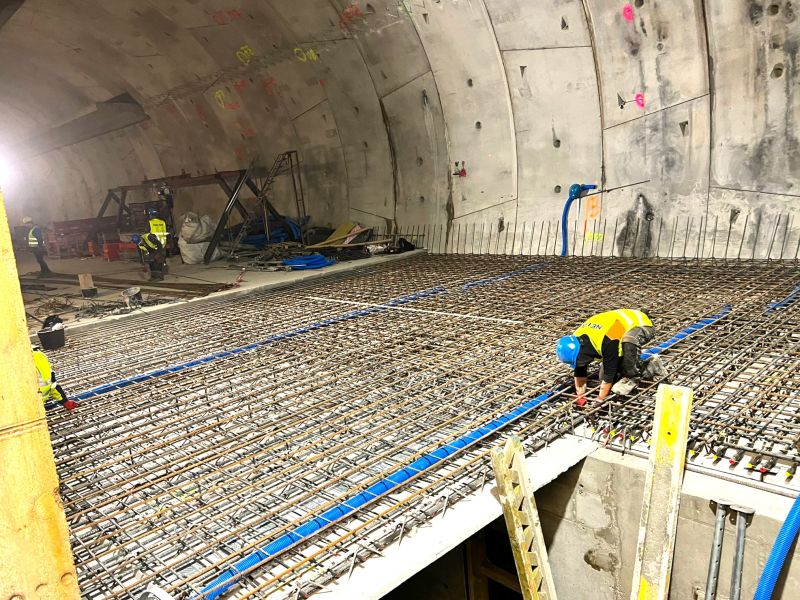

W tunelu TBM, przy wyjściu ewakuacyjnym EE1 konstrukcja jest uciąglana, a płyty pod jezdnię są betonowane. Montowana jest również infrastruktura, a prefabrykaty są uszczelniane. Kontynuowana jest także wylewka w kanałach technologicznych.
Na wyspie Uznam w komorze startowej wykonywane są konstrukcje wewnętrzne i zewnętrzne ponad stropem górnym. Na rampie w tunelu wykonywanym metodą stropową trwają prace wykończeniowe kap chodnikowych i barier energochłonnych.
W budynku Biura Centrum Obsługi wykonywane są roboty wykończeniowe – implementacja systemów sterowania infrastrukturą tunelową, w tym prace programistyczne. W budynku Trafo TK3 kontynuowane są prace wykończeniowe, natomiast w budynku Trafo TK1 prace ponad płytą fundamentową. W wentylatorni VC1 wykonywana jest konstrukcja pod suwnicę i jej montaż. Ściany są zbrojone i betonowane. Plac budowy jest porządkowany.
