W ramach naszej witryny stosujemy pliki cookies w celu świadczenia Państwu usług na najwyższym poziomie, w tym w sposób dostosowany do indywidualnych potrzeb. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Możecie Państwo dokonać w każdym czasie zmiany ustawień dotyczących cookies. Więcej szczegółów w naszej Polityce Cookies.

Dziś jest czwartek 25 kwietnia 2024 r. Godzina 01:10

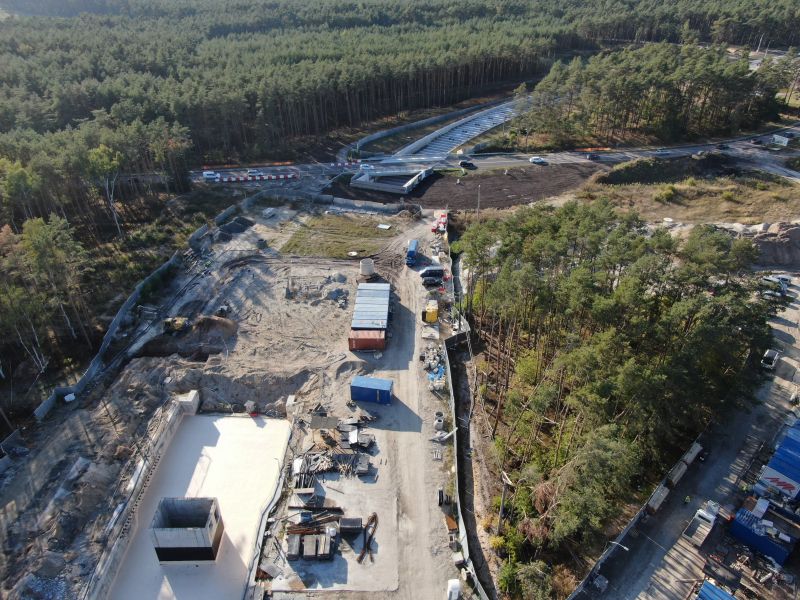

RAPORT Z POSTĘPU PRAC. Tydzień 26 września – 02 października 2022

W komorze odbiorczej TBM kontynuowana są prace nad konstrukcją szachtu i klatki schodowej ponad stropem górnym, a także w budynku Trafo TK2. Ściany szczelinowe są uszczelniane.

Na rampie i w tunelu wykonywanym metodą stropową trwają roboty wykończeniowe kap chodnikowych i barier energochłonnych czy montaż konstrukcji pod elewację (panele aluminiowe). Na poszczególnych odcinkach wykonywane są roboty drogowe, w tym budowa i przebudowa sieci i uzbrojenia terenu oraz infrastruktury drogowej. Plac budowy jest porządkowany.

W tunelu TBM przy wyjściu ewakuacyjnym EE1 montowane są wsporniki górne, a cała konstrukcja jest uszczelniana. Wyjście ewakuacyjne EE2 również jest uszczelniane. Montowana jest również instalacja infrastruktury. W kanałach technologicznych trwa natomiast wylewka. Na odcinku T3 wykonywane są bariery energochłonne.

W komorze startowej nadal trwają prace przy konstrukcjach wewnętrznych poniżej płyty jezdnej, jak również zewnętrzne, ponad stropem górnym. Na rampie całość konstrukcji jest myta w celu wykonania hydrofobizacji, którą przeprowadza się w celu zapobiegania wnikaniu wody w głąb struktury materiałów – w tym przypadku betonu.

W budynku Biura Centrum Obsługi kontynuowane są roboty wykończeniowe, między innymi implementacja systemów sterowania infrastrukturą tunelową na terenie magazynu, a także prace programistyczne. W budynku wentylatorni zakończone konstrukcje pod suwnicę oraz sam jej montaż.

BIK UM Świnoujście/Sweco



Data dodania 05 października 2022
