W ramach naszej witryny stosujemy pliki cookies w celu świadczenia Państwu usług na najwyższym poziomie, w tym w sposób dostosowany do indywidualnych potrzeb. Korzystanie z witryny bez zmiany ustawień dotyczących cookies oznacza, że będą one zamieszczane w Państwa urządzeniu końcowym. Możecie Państwo dokonać w każdym czasie zmiany ustawień dotyczących cookies. Więcej szczegółów w naszej Polityce Cookies.

Dziś jest środa 24 kwietnia 2024 r. Godzina 22:35

Obwodnica wschodnia. Obecne i najbliższe prace na budowie.

Do końca listopada tego roku wykonawca firma PORR S.A. ma zakończyć budowę wschodniej obwodnicy miasta. Poniżej publikujemy wykaz aktualnie trwających prac na ostatnim odcinku i kolejnych. Zobacz zdjęcia.

Aktualne prace

Branża drogowa:


  • ułożenie warstwy stabilizacji na ścieżce rowerowej,
  • rozbiórka, roboty ziemne, przygotowanie podłoża najazdach,
  • ustawianie oporników wzdłuż zjazdów,
  • ułożenie warstwy stabilizacji na zjazdach,
  • ułożenie warstwy kruszywa i stabilizacji Rm 2,5 MPa na ścieżce rowerowej,
  • korytowanie, profilowanie i przygotowanie podłoża i ułożenie warstwy stabilizacji Rm na zjeździe do cmentarza
  • ustawienie krawężnika przystankowego betonowego, ustawienie oporników kamiennych wzdłuż zatoki autobusowej,
  • układanie kostki kamiennej na zatoce autobusowej,
  • roboty ziemne, przygotowanie podłoża pod wzmocnienie,
  • ułożenie warstwy wzmocnionego podłoża z geotkaniny, gerusztu oraz kruszywa łamanego 0/31,5 mm stabilizowanego mechanicznie,
  • ustawienie krawężników betonowych wzdłuż jezdni na drodze dojazdowej do Mulnika,
  • wykonywanie ogrodzenia wzdłuż drogi,
  • ułożenie warstwy kruszywa na chodniku w km,
  • oczyszczenie i skropienie podbudowy pomocniczej z kruszywa łamanego 0/31,5 mm stabilizowanego mechanicznie, droga dojazdowa do Mulnika i ul. Karsiborska,
  • ułożenie warstwy podbudowy zasadniczej z betonu asfaltowego AC22P ul. Karsiborska, droga dojazdowa do Mulnika,
  • oczyszczenie i skropienie podbudowy zasadniczej z etonu asfaltowego AC22P droga dojazdowa do Mulnika ul. Karsiborska,
  • ułożenie warstwy wiążącej z betonu asfaltowego AC16W, droga dojazdowa do Mulnika, ul. Karsiborska

Branża sanitarna:

  • wykonywanie wpustów deszczowych DN500 wraz z przykanalikami,
  • regulacja wpustów i włazów,
  • przeniesienie studni tłocznej na wjeździe do CUM- kanalizacja tłoczna,

Branża elektryczna:

  • ułożenie odcinka kabla zasilającego oświetlenie zewnętrzne słup 6 do słup 6-1,
  • wykop oraz ułożenie kabla oświetleniowego z bednarką- odejście w kierunku Mulnika; słupy 13- 13-1; 13-1 – 13-2,
  • ułożenie przepustów kabla oświetleniowego dla słup 1-2,
  • wykonanie wykopów ułożenia kabla oświetleniowego z bednarką na odcinku słup 9-10, 10-11, 11-12, 12-13, 13-14,
  • ustawienie fundamentów słupów oświetleniowych,
  • ułożenie rur osłonowych na istniejących kablach SN i nn,

Kolejne, ostatnie prace

Branża drogowa

  • układanie warstwy ścieralnej z kostki kamiennej na zatoce autobusowej,
  • ułożenie warstwy kruszywa na chodniku i warstwy stabilizacji Rm 2,5 MPa na chodniku,
  • ułożenie warstwy stabilizacji Rm 2,5 MPa na ścieżce rowerowej,
  • ułożenie warstwy podbudowy zasadniczej z betonu asfaltowego AC22P- ul. Karsiborska,
  • oczyszczenie i skropienie podbudowy zasadniczej z betonu asfaltowego AC22P, droga dojazdowa do Mulnika i ul. Karsiborska,
  • ułożenie warstwy wiążącej z betonu asfaltowego AC16W droga dojazdowa do Mulnika i ul. Karsiborska

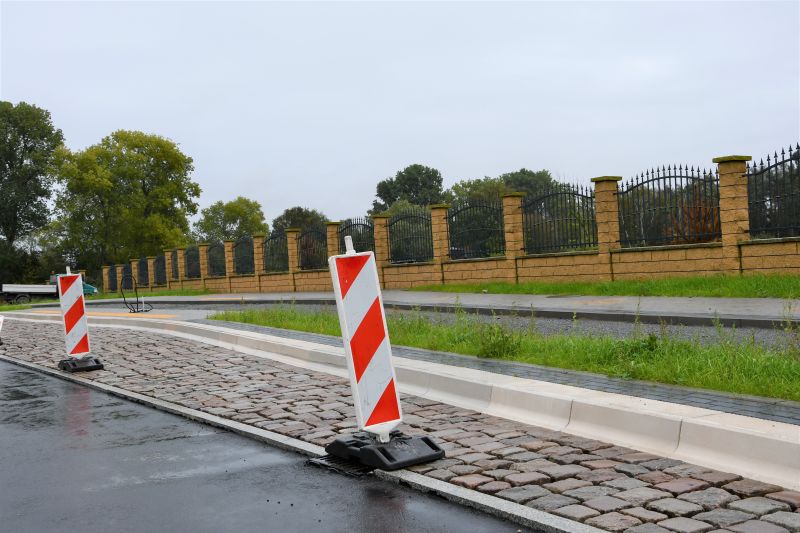

    Poniżej zdjęcia z przełomu września i października

Data dodania 14 października 2021
