Zobacz najnowsze zdjęcia z budowy ZOD

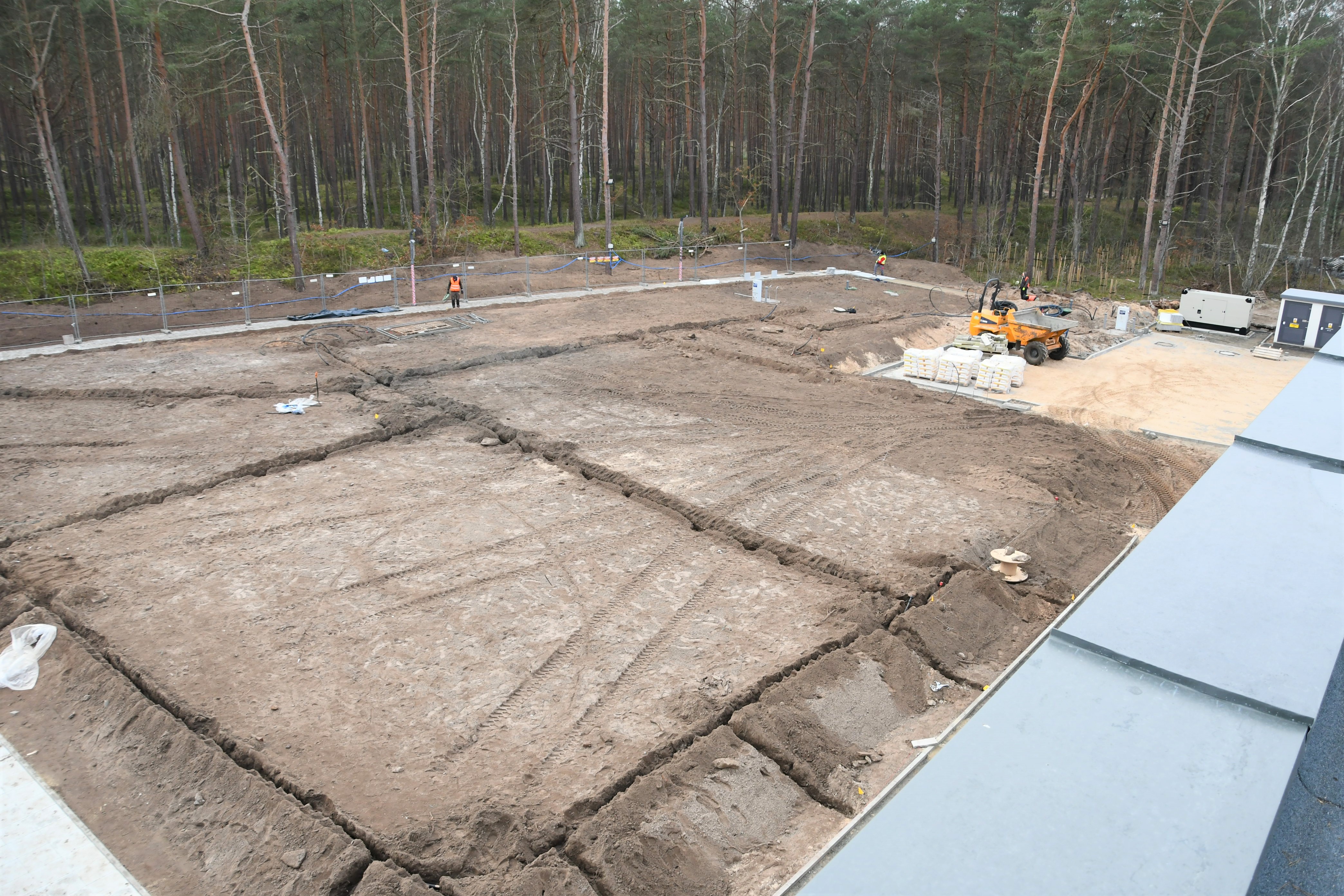

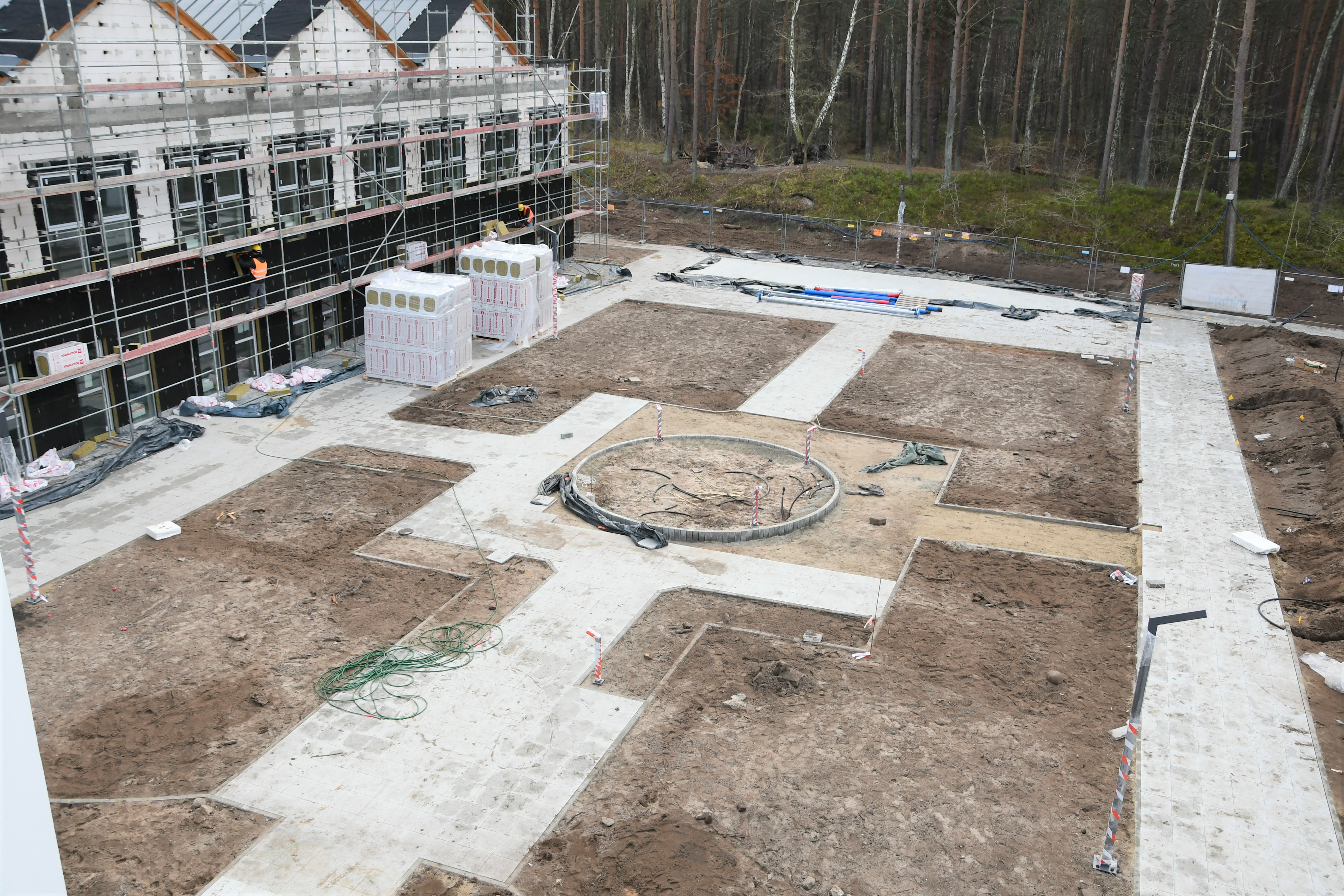

Zdjęcia zostały wykonane 7 grudnia 2020. Gotowa jest już m.in. kotłownia. Przed wejściem trwają prace przy drodze dojazdowej do budynku. A od wewnętrznej strony widać już zarys przyszłego patio.
Wykonawca zgłosił zaawansowanie prac na budowie zakładu w 80 procentach.
Zakończono:

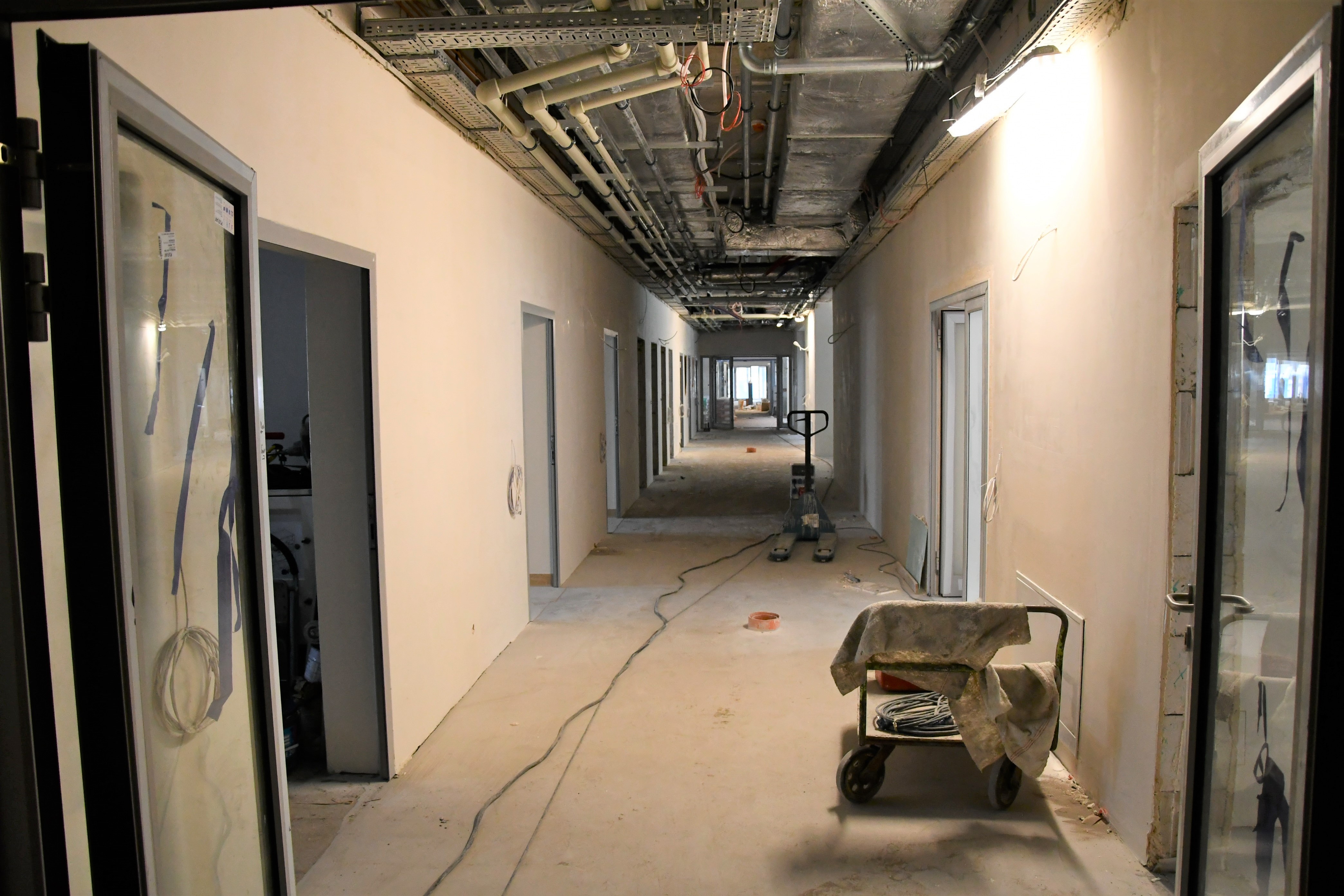

- roboty murowe i żelbetowe budynku
- izolacje fundamentów
- wykonano posadzki oraz tynki wewnętrzne
- wykonano dachy płaskie
- wykonano pokrycie stropodachu
- montaż stolarki okiennej

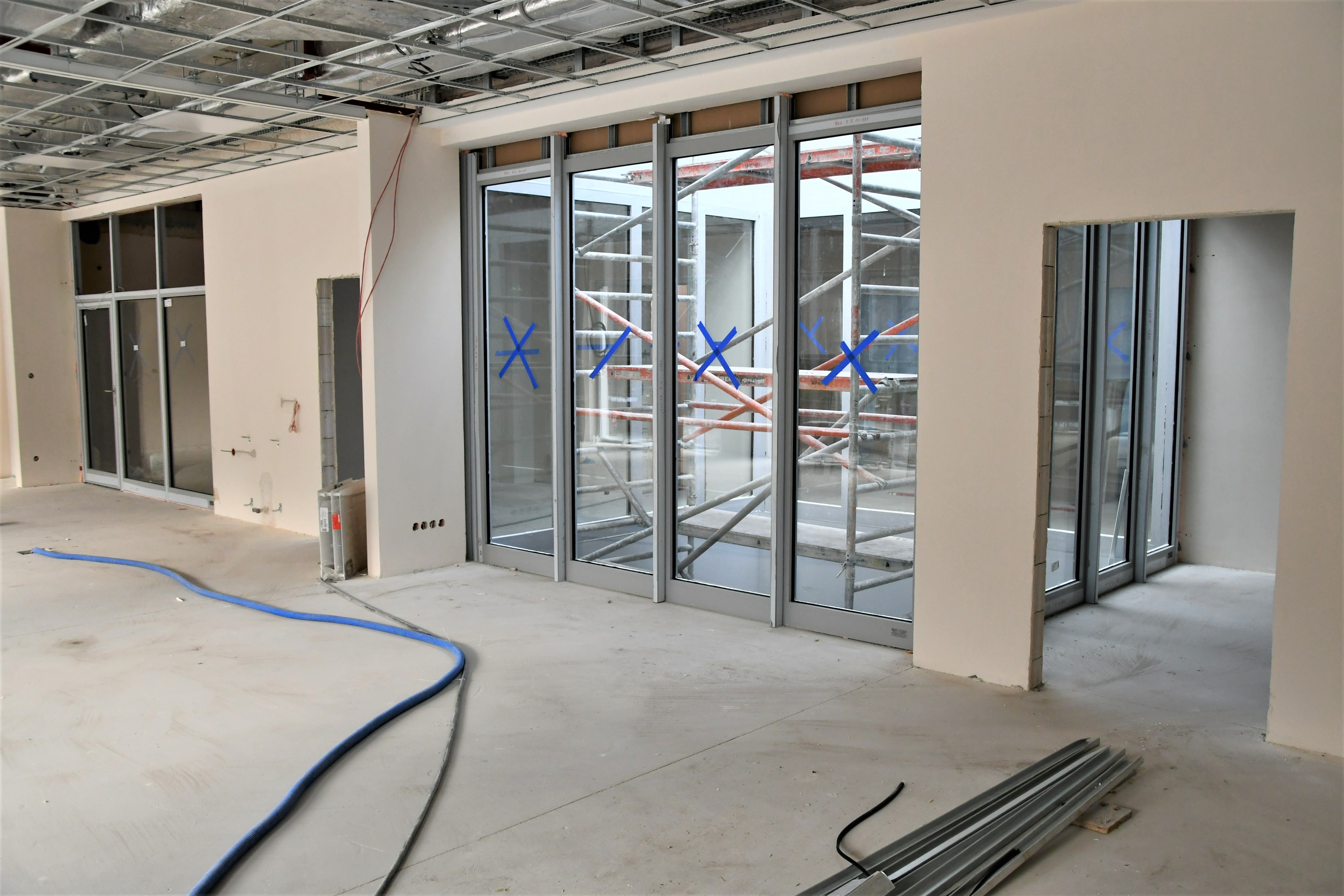

- montaż świetlików dachowych
- zewnętrzne instalacje elektryczne (okablowanie)
- wewnętrzne instalacje elektryczne i teletechniczne (okablowanie)
- zewnętrzną instalację gazową

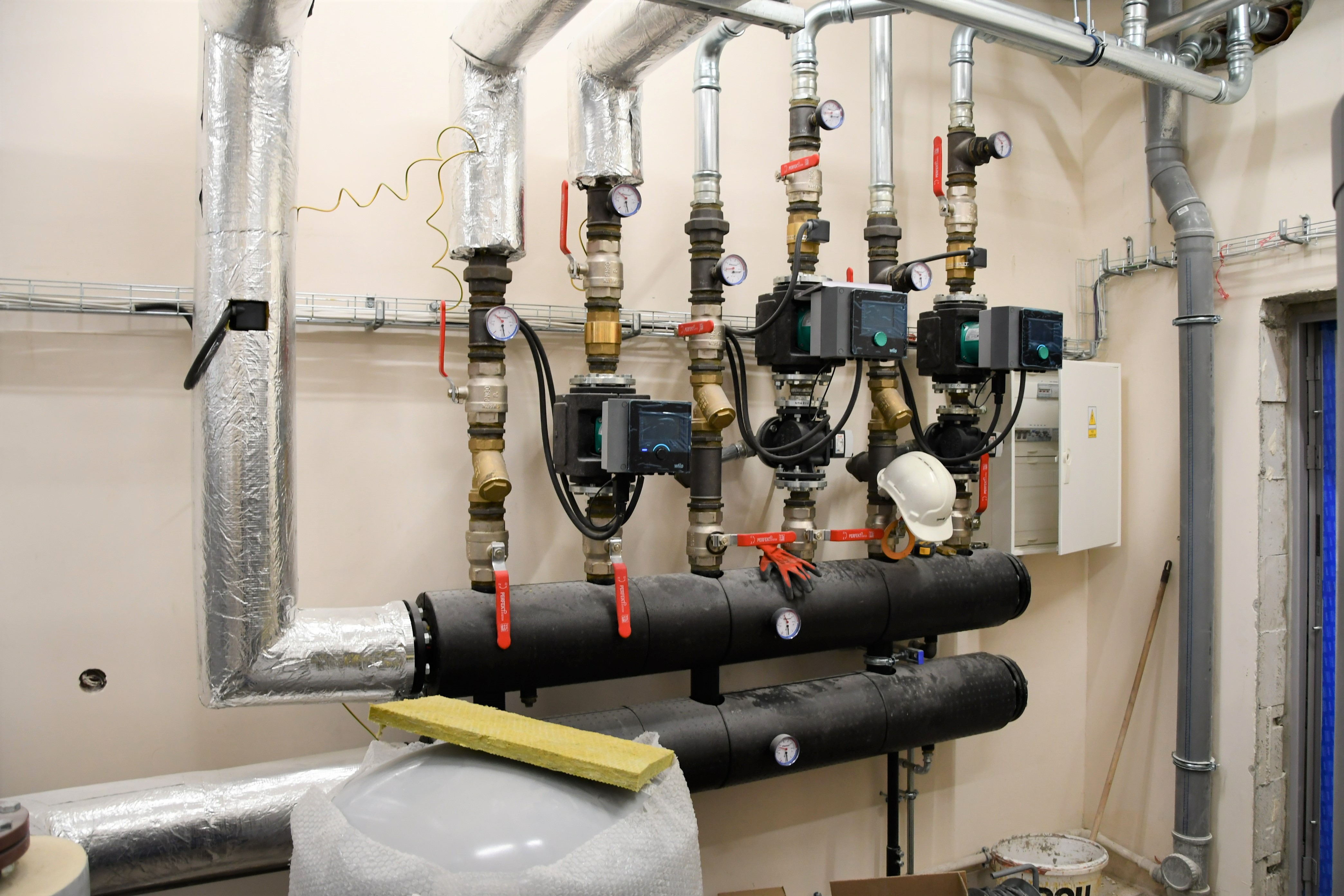

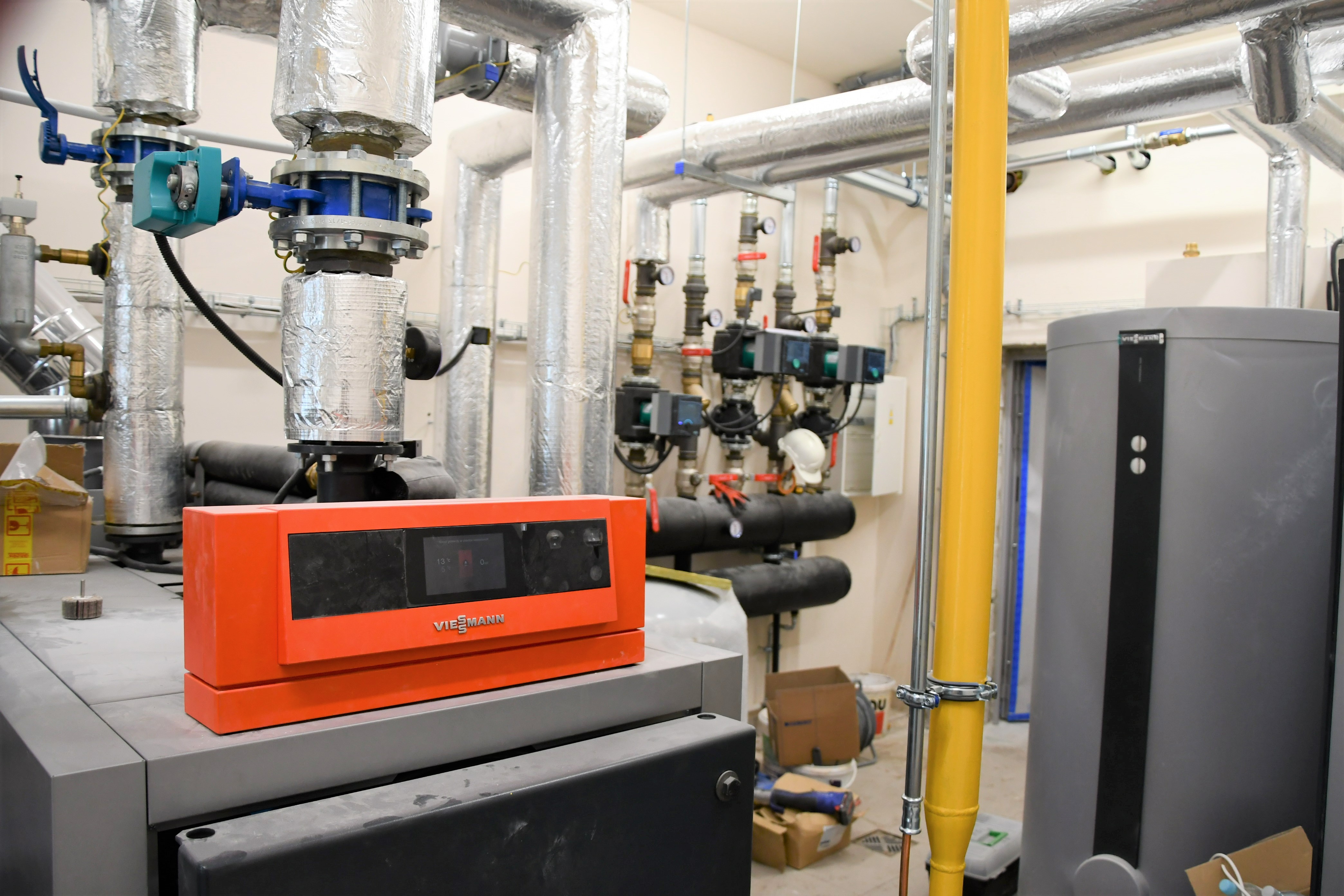

- montaż instalacji c.o. – kotłownia

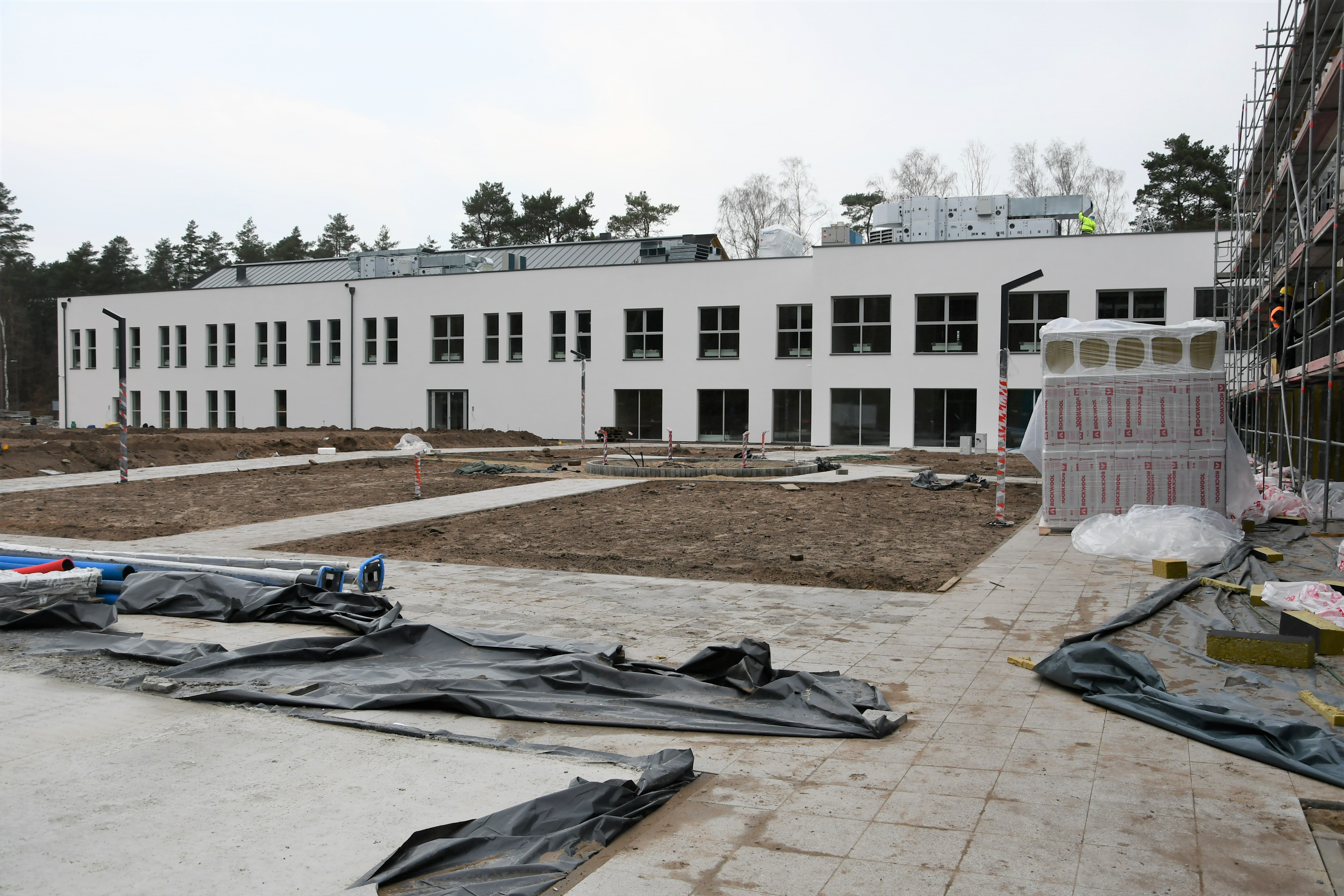

- wykonano elewację w systemie lekka mokra
- zamontowano stolarkę okienną zewnętrzną
W kolejnym okresie sprawozdawczym tj. grudzień 2020 wykonawca planuje realizować:
- montaż instalacji wentylacji mechanicznej na całym obiekcie
- odprowadzenie wód deszczowych system rozsączający
- układanie pokrycia dachów skośnych
- elewacja wentylowana

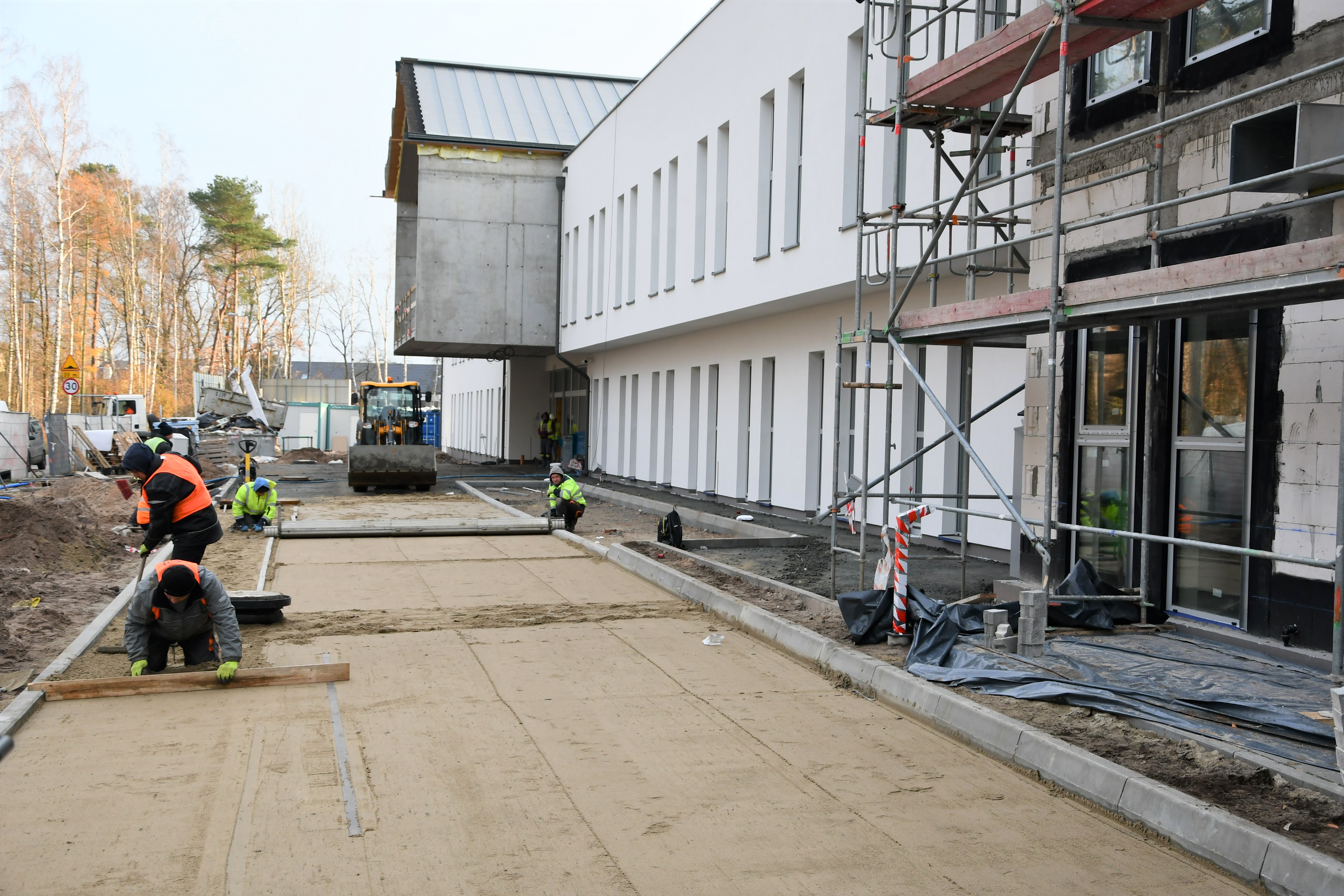

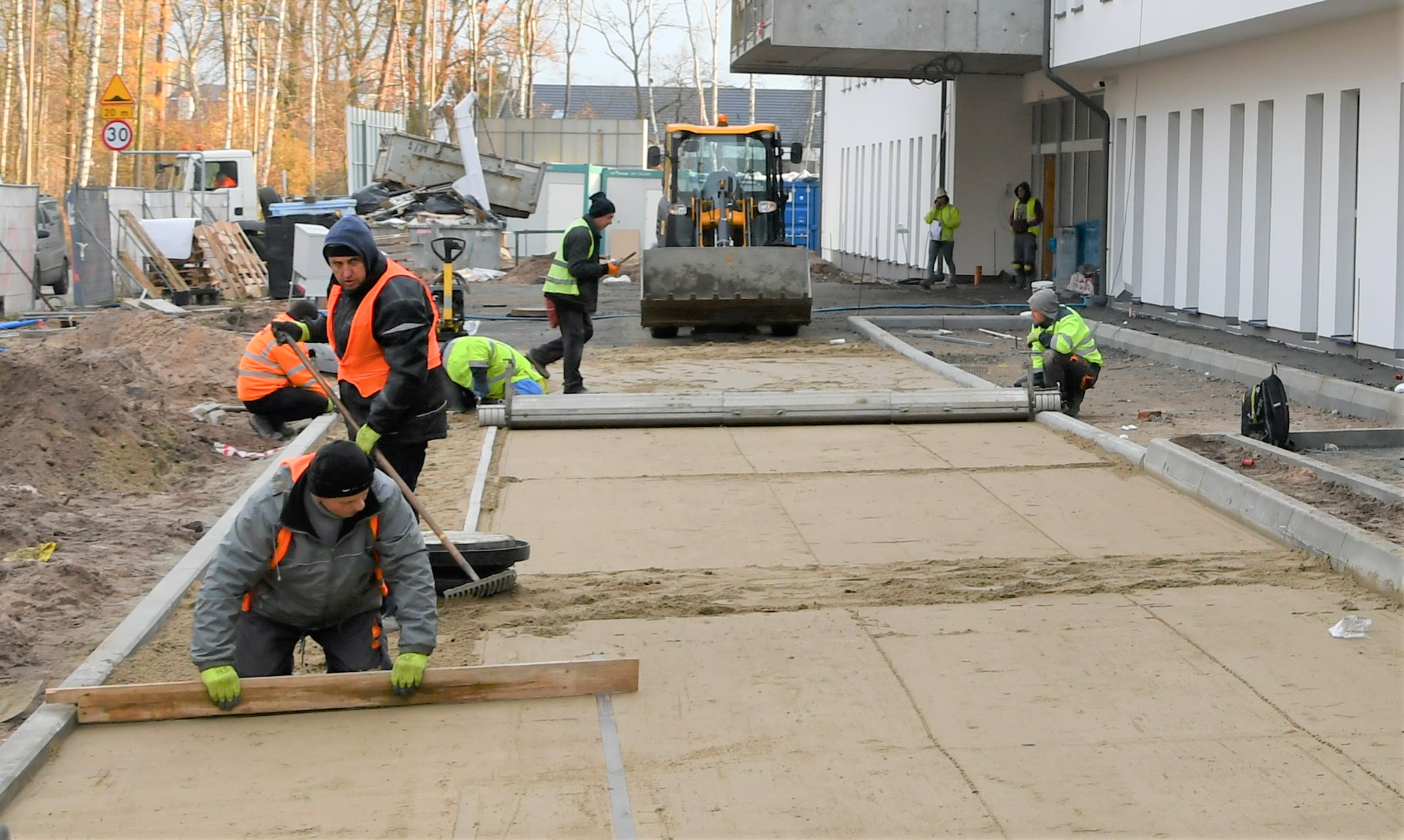

- roboty drogowe wokół budynku
- montaż ślusarki wewnętrznej
- montaż wind
- okładziny w łazienkach
info i fot. BIK UM Świnoujście
Data dodania 08 grudnia 2020
